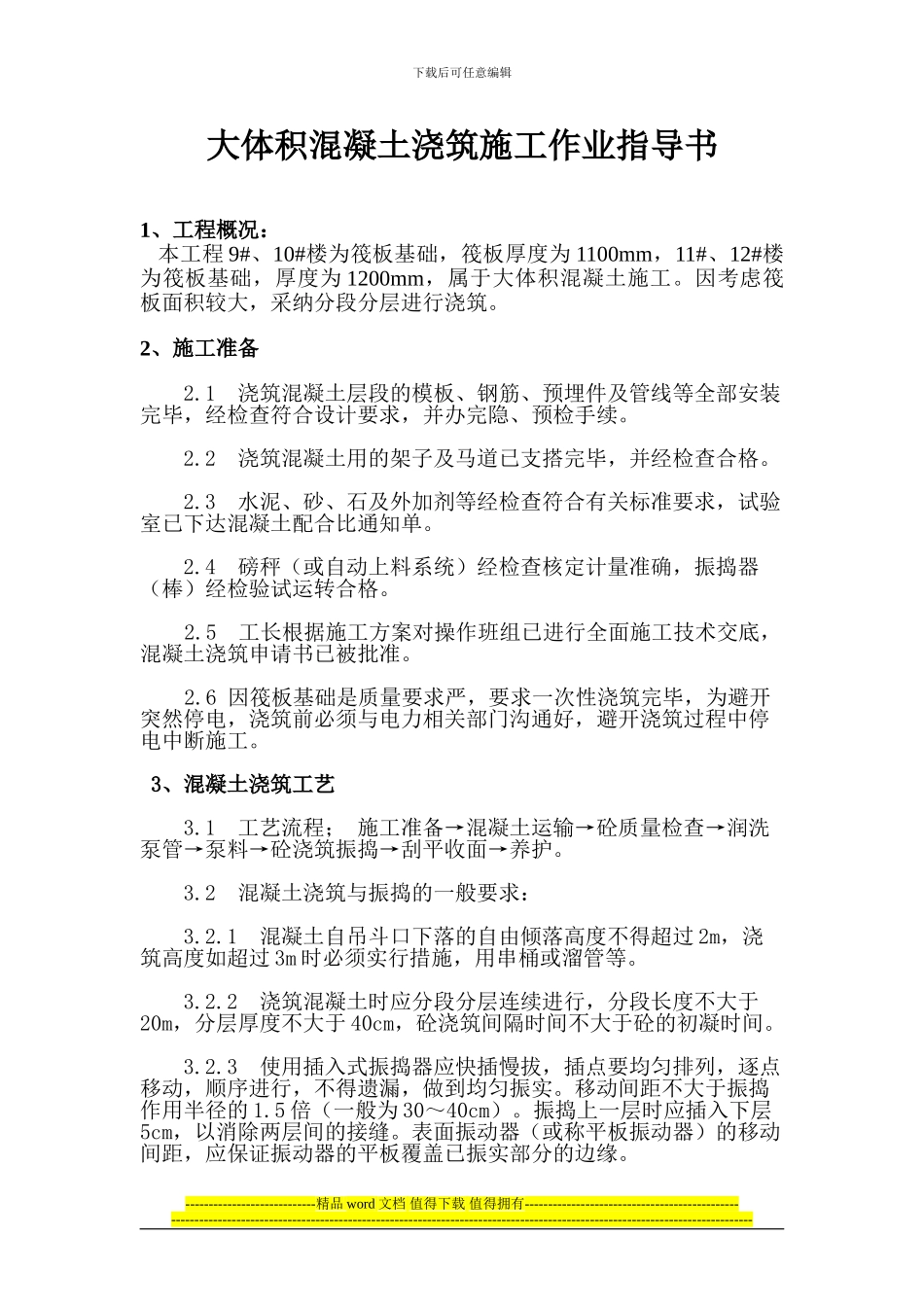

下载后可任意编辑大体积混凝土浇筑施工作业指导书1、工程概况: 本工程 9#、10#楼为筏板基础,筏板厚度为 1100mm,11#、12#楼为筏板基础,厚度为 1200mm,属于大体积混凝土施工
因考虑筏板面积较大,采纳分段分层进行浇筑
2、施工准备 2
1 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格
3 水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单
4 磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格
5 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
6 因筏板基础是质量要求严,要求一次性浇筑完毕,为避开突然停电,浇筑前必须与电力相关部门沟通好,避开浇筑过程中停电中断施工
3、混凝土浇筑工艺 3
1 工艺流程; 施工准备→混凝土运输→砼质量检查→润洗泵管→泵料→砼浇筑振捣→刮平收面→养护
2 混凝土浇筑与振捣的一般要求: 3
1 混凝土自吊斗口下落的自由倾落高度不得超过 2m,浇筑高度如超过 3m 时必须实行措施,用串桶或溜管等
2 浇筑混凝土时应分段分层连续进行,分段长度不大于20m,分层厚度不大于 40cm,砼浇筑间隔时间不大于砼的初凝时间
3 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的 1
5 倍(一般为 30~40cm)
振捣上一层时应插入下层5cm,以消除两层间的接缝
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘
