下载后可任意编辑承赤高速公路x 合同段xxx大 桥 桩 基 施 工 作 业 指 导 书施 工 单 位 : xxx局 第 x 工 程 公 司 承 赤 高 速 公 路 x 合 项 目 部工 程 名 称xxx大 桥桩 号K67+651、 ZK67+595工 程 部 位桩 基 工 程日 期交底内容桥 梁 工 程施 工 负 责 人 : 安 全 负 责 人 : 挖孔桩成孔施工1 、 xxx大 桥 桩 基 44 根 、 桩 径 1
8米 , 施 工 采 纳 人 工 挖 孔 技 术 , C20混 凝 土 护 壁 、 C20钢 筋 混 凝 土 锁 口
2 、 具 体 施 工 步 骤 如 下 :( 1 ) 施 工 现 场 : 完 成 三 通 一 平 即 通 水 、 通 电 、 通 路 、 场 地 平整
安 全 保 护 设 施 就 绪
( 2 ) 桩 位 放 样 : 测 定 桩 位 和 地 面 高 程
桩 位 放 样 的 中 心 坐 标 偏差 满 足 施 工 设 计 法 律 规 范 要 求
同 时 将 桩 位 中 心 点 采 纳 纵 横 轴 线 法引 出 4 个 控 制 桩 、 至 影 响 不 到 挖 孔 桩 的 地 方 , 以 便 挂 线 检 查 控 制 桩位
以 桩 身 半 径 加 20cm 护 壁 厚 度 做 圆 、 用 石 灰 撒 出 开 挖 的 轮 廓 线来
向 监 理 人 员 报 检 , 经 检 同 意 后 进 行 施 工
( 3 ) 孔 口 的 制 作 : 桩 孔 采 纳 人 工 开 挖 , 首 先 浇 筑 孔 口 护 圈 混 凝土 , 护 圈 厚 度 20 cm, 高 出 地 面 30cm
在 护 圈 混 凝 土 内 设 四 个 φ10 钢筋 护 桩 , 护 桩 埋 入 护 圈 10 cm

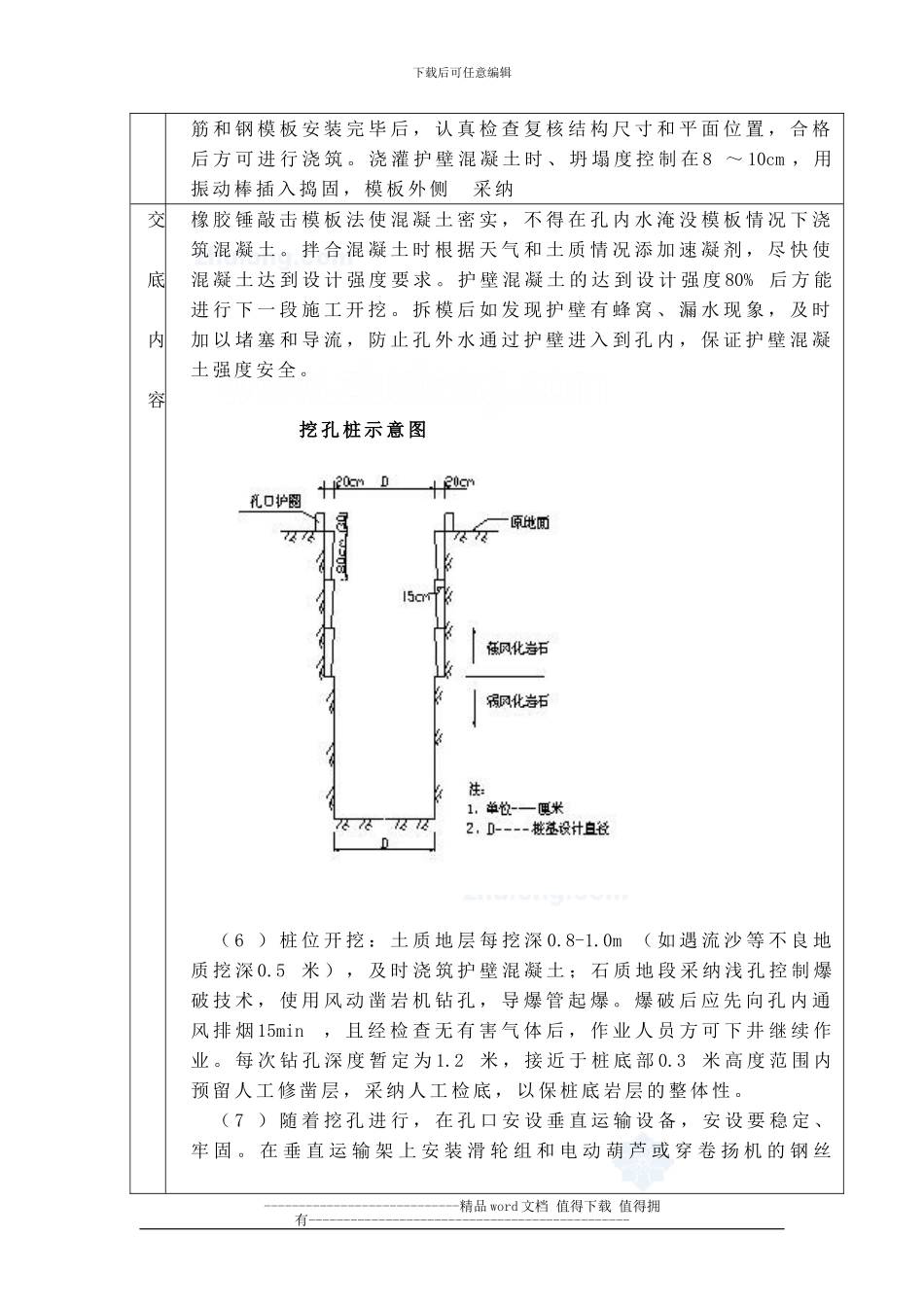

根 据 测 量 定 位 的 桩 位 进 行 桩 孔 开挖
