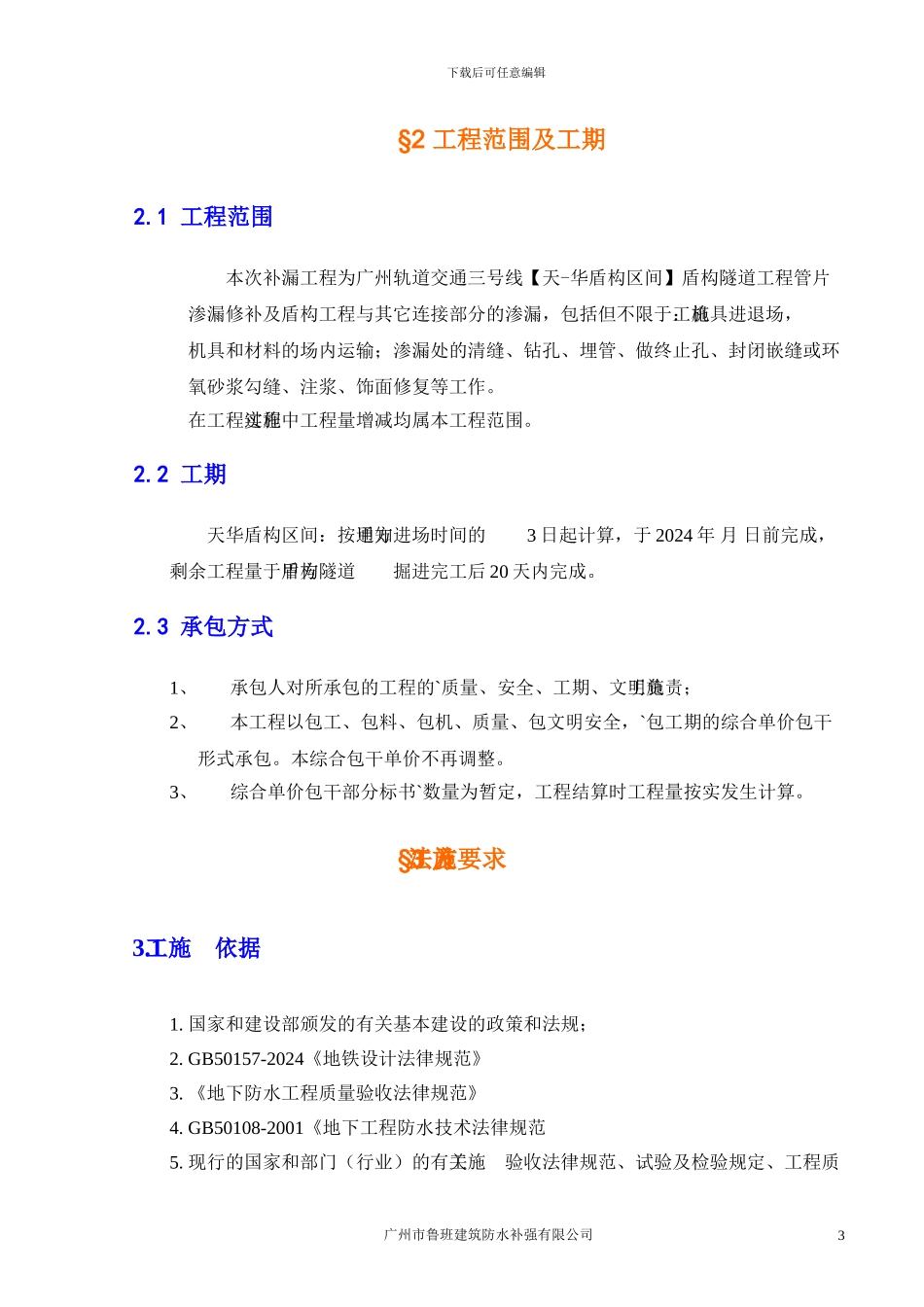

下载后可任意编辑广州市轨道交通三号线天—华【盾构管片补漏工程】三号线天-华盾构区间编制单位:广州市鲁班建筑防水补强有限公司 审批单位: 三号线天 - 华盾构区间项目部 广州市质建地下工程有限公司 部 门: 防 水 部 部 门: 技术负责人: 李 永 熙 审批负责人: 编制人: 左 珍 编制日期: 2024 年 4 月 20 号 审批日期: 广州市鲁班建筑防水补强有限公司1 施工方案下载后可任意编辑施工方案§1 工程概况1.1 工程总体说明工程名称:广州市轨道交通三号线天-华盾构管片补漏工程甲方单位:广州盾建地下工程有限公司工程地点:广州轨道交通三号线【天—华盾构区间】盾构隧道工程计划工期:按甲方要求;1.2 规模及工程特点本工程为广州轨道交通三号线【天-华盾构区间】盾构隧道工程的管片裂缝、渗漏的修补。该隧道为一内直径为 5.4 米、管片厚度为 300 毫米的圆形暗挖盾构隧道。在施工过程中出现了管片的环向、纵向裂缝、点渗漏、管片的拼装缝渗漏等。工程的特点是: 盾构法施工的管片拼缝自防水采纳橡胶条对拼安装,管片外采纳盾尾同步注水泥砂浆回填。盾构隧道在施工完成后,隧道管片局部会出现渗漏水,其渗漏的类型主要表现为:1、局部管片拼缝(环向缝、水平拼装缝)出现渗漏;2、个别管片出现水平裂缝,产生渗漏3、管片出现蹦角的部位有渗水和无渗水两种,管片崩角即管片因各种原因使管片角部或边缘外产生有小于 200mm×200mm 掉角。4、对拉螺栓孔渗水。5、管片破损,即管片因各种原因出现大于 200mm×200mm 的混凝土破损露石甚至露筋的情况。广州市鲁班建筑防水补强有限公司2 下载后可任意编辑§2 工程范围及工期2.1 工程范围本次补漏工程为广州轨道交通三号线【天-华盾构区间】盾构隧道工程管片渗漏修补及盾构工程与其它连接部分的渗漏,包括但不限于:施工机具进退场,机具和材料的场内运输;渗漏处的清缝、钻孔、埋管、做终止孔、封闭嵌缝或环氧砂浆勾缝、注浆、饰面修复等工作。在工程实施过程中工程量增减均属本工程范围。2.2 工期天华盾构区间:按甲方通知进场时间的3 日起计算,于 2024 年 月 日前完成,剩余工程量于甲方盾构隧道掘进完工后 20 天内完成。2.3 承包方式1、承包人对所承包的工程的`质量、安全、工期、文明施工负责;2、本工程以包工、包料、包机、质量、包文明安全,`包工期的综合单价包干形式承包。本综合包干单价不再调整。3、综合单价包干部分标书`数量为暂...
