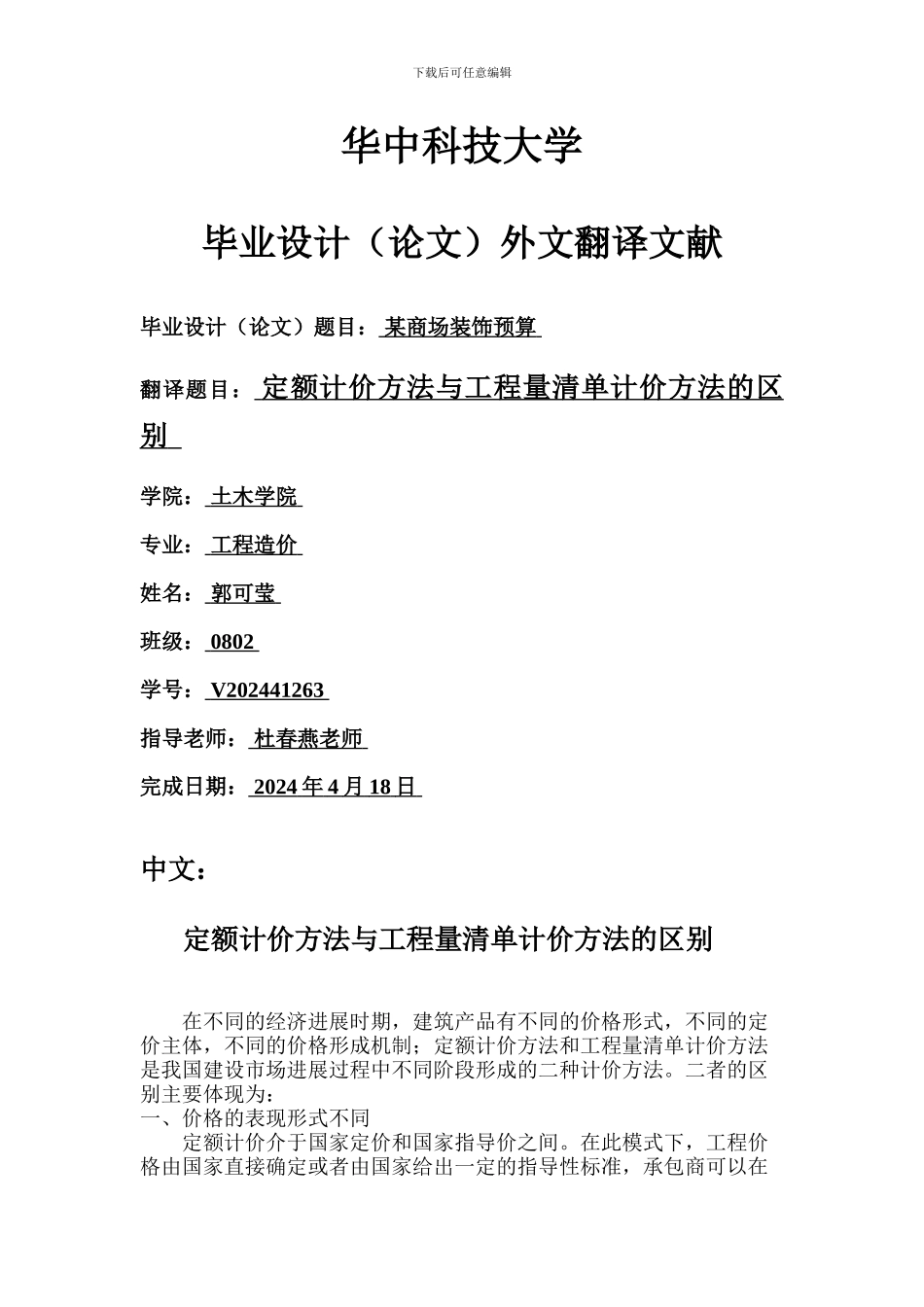

下载后可任意编辑华中科技大学毕业设计(论文)外文翻译文献毕业设计(论文)题目: 某商场装饰预算 翻译题目: 定额计价方法与工程量清单计价方法的区 别 学院: 土木学院 专业: 工程造价 姓名: 郭可莹 班级: 0802 学号: V202441263 指导老师: 杜春燕老师 完成日期: 2024 年 4 月 18 日 中文:定额计价方法与工程量清单计价方法的区别 在不同的经济进展时期,建筑产品有不同的价格形式,不同的定价主体,不同的价格形成机制;定额计价方法和工程量清单计价方法是我国建设市场进展过程中不同阶段形成的二种计价方法
二者的区别主要体现为:一、价格的表现形式不同 定额计价介于国家定价和国家指导价之间
在此模式下,工程价格由国家直接确定或者由国家给出一定的指导性标准,承包商可以在下载后可任意编辑一定的幅度范围内予以竞争;工程量清单计价反应的是市场定价,在此模式下,工程价格在国家有关部门间接调控和监督下,由承发包双方根据工程市场中建筑产品供求关系变化自主确定工程价格

二、工程造价构成不同1、单位工程造价构成形式不同 按定额计价时单位工程造价由直接费、间接费、利润、税金构成,计价时先计算直接工程费,加上措施费共同构成直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价

2、分项工程单价构成不同 按定额计价时分项工程的单价是工料单价,即只包括人工、材料
