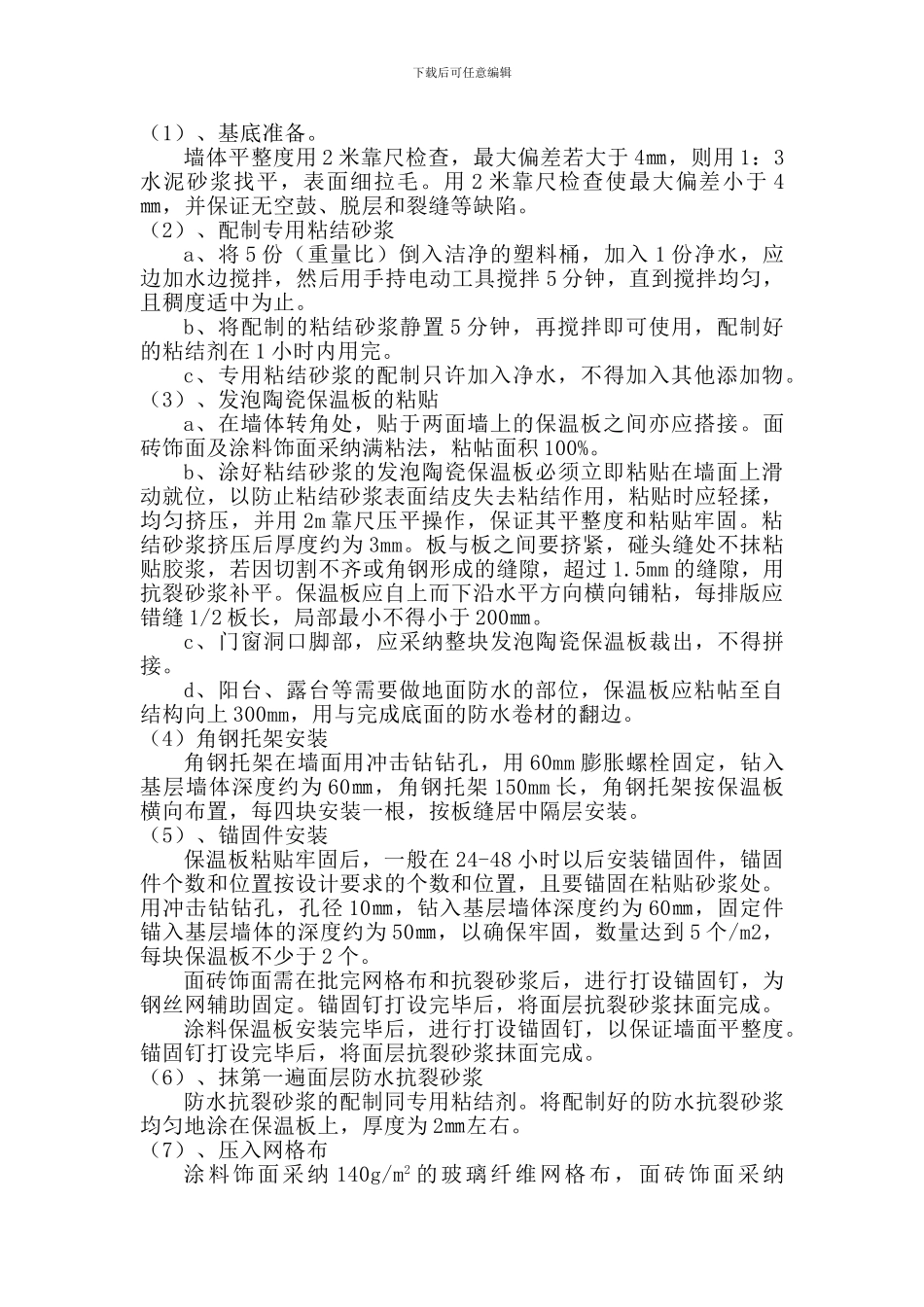

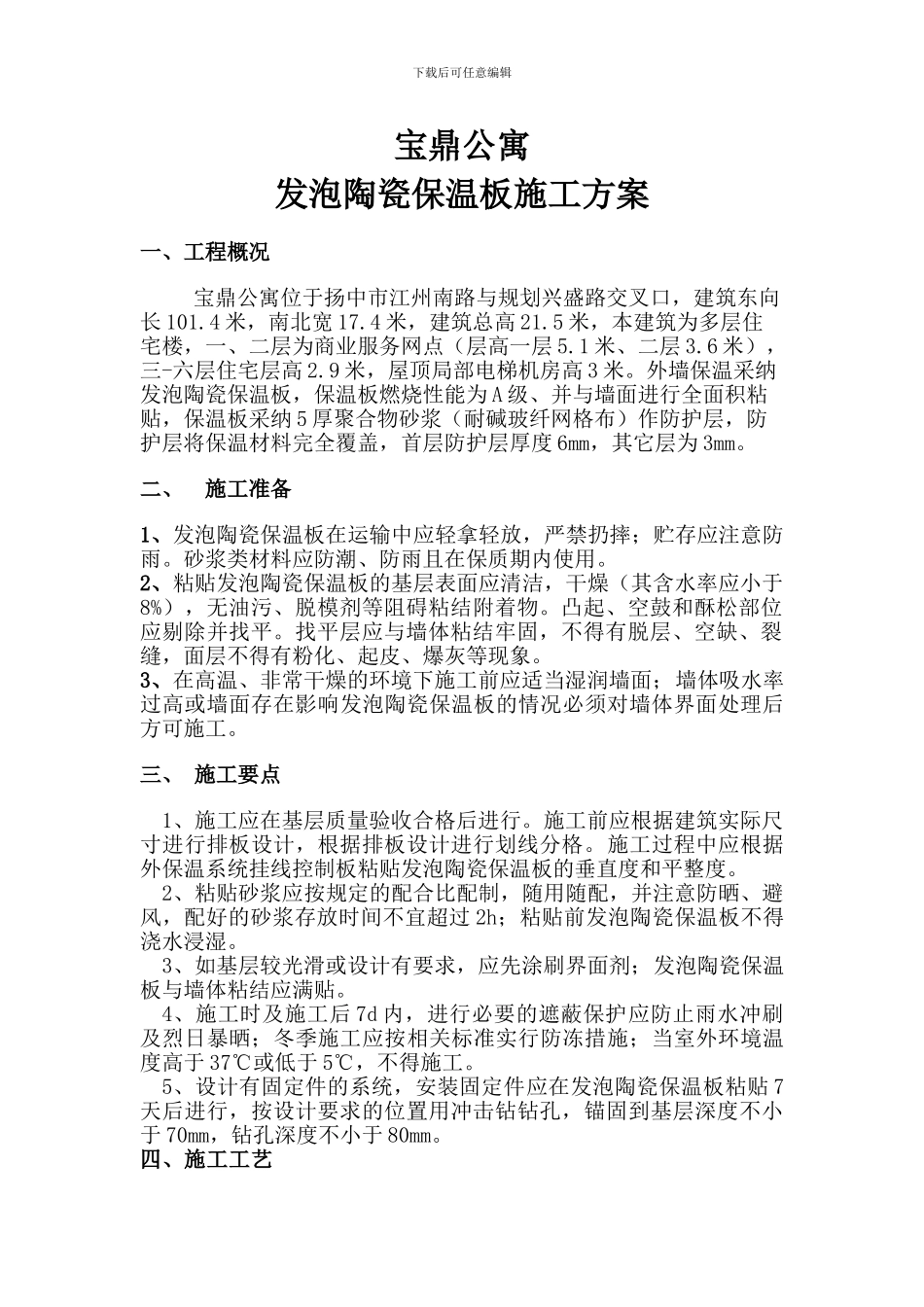

下载后可任意编辑宝鼎公寓发泡陶瓷保温板外墙保温工程施工方案编制: 张立成 审核: 施建军 审批: 杨学荣 编制单位:扬中市华城建筑安装有限公司 编制日期:二零一四年五月六日下载后可任意编辑宝鼎公寓发泡陶瓷保温板施工方案一、工程概况宝鼎公寓位于扬中市江州南路与规划兴盛路交叉口,建筑东向长 101.4 米,南北宽 17.4 米,建筑总高 21.5 米,本建筑为多层住宅楼,一、二层为商业服务网点(层高一层 5.1 米、二层 3.6 米),三-六层住宅层高 2.9 米,屋顶局部电梯机房高 3 米。外墙保温采纳发泡陶瓷保温板,保温板燃烧性能为 A 级、并与墙面进行全面积粘贴,保温板采纳 5 厚聚合物砂浆(耐碱玻纤网格布)作防护层,防护层将保温材料完全覆盖,首层防护层厚度 6mm,其它层为 3mm。二、 施工准备1、发泡陶瓷保温板在运输中应轻拿轻放,严禁扔摔;贮存应注意防雨。砂浆类材料应防潮、防雨且在保质期内使用。2、粘贴发泡陶瓷保温板的基层表面应清洁,干燥(其含水率应小于8%),无油污、脱模剂等阻碍粘结附着物。凸起、空鼓和酥松部位应剔除并找平。找平层应与墙体粘结牢固,不得有脱层、空缺、裂缝,面层不得有粉化、起皮、爆灰等现象。3、在高温、非常干燥的环境下施工前应适当湿润墙面;墙体吸水率过高或墙面存在影响发泡陶瓷保温板的情况必须对墙体界面处理后方可施工。三、 施工要点1、施工应在基层质量验收合格后进行。施工前应根据建筑实际尺寸进行排板设计,根据排板设计进行划线分格。施工过程中应根据外保温系统挂线控制板粘贴发泡陶瓷保温板的垂直度和平整度。2、粘贴砂浆应按规定的配合比配制,随用随配,并注意防晒、避风,配好的砂浆存放时间不宜超过 2h;粘贴前发泡陶瓷保温板不得浇水浸湿。3、如基层较光滑或设计有要求,应先涂刷界面剂;发泡陶瓷保温板与墙体粘结应满贴。4、施工时及施工后 7d 内,进行必要的遮蔽保护应防止雨水冲刷及烈日暴晒;冬季施工应按相关标准实行防冻措施;当室外环境温度高于 37℃或低于 5℃,不得施工。5、设计有固定件的系统,安装固定件应在发泡陶瓷保温板粘贴 7天后进行,按设计要求的位置用冲击钻钻孔,锚固到基层深度不小于 70mm,钻孔深度不小于 80mm。四、施工工艺下载后可任意编辑(1)、基底准备。墙体平整度用 2 米靠尺检查,最大偏差若大于 4㎜,则用 1:3水泥砂浆找平,表面细拉毛。用 2 米靠尺检查使最大偏差小于 4㎜,并保证无空鼓、脱层...
