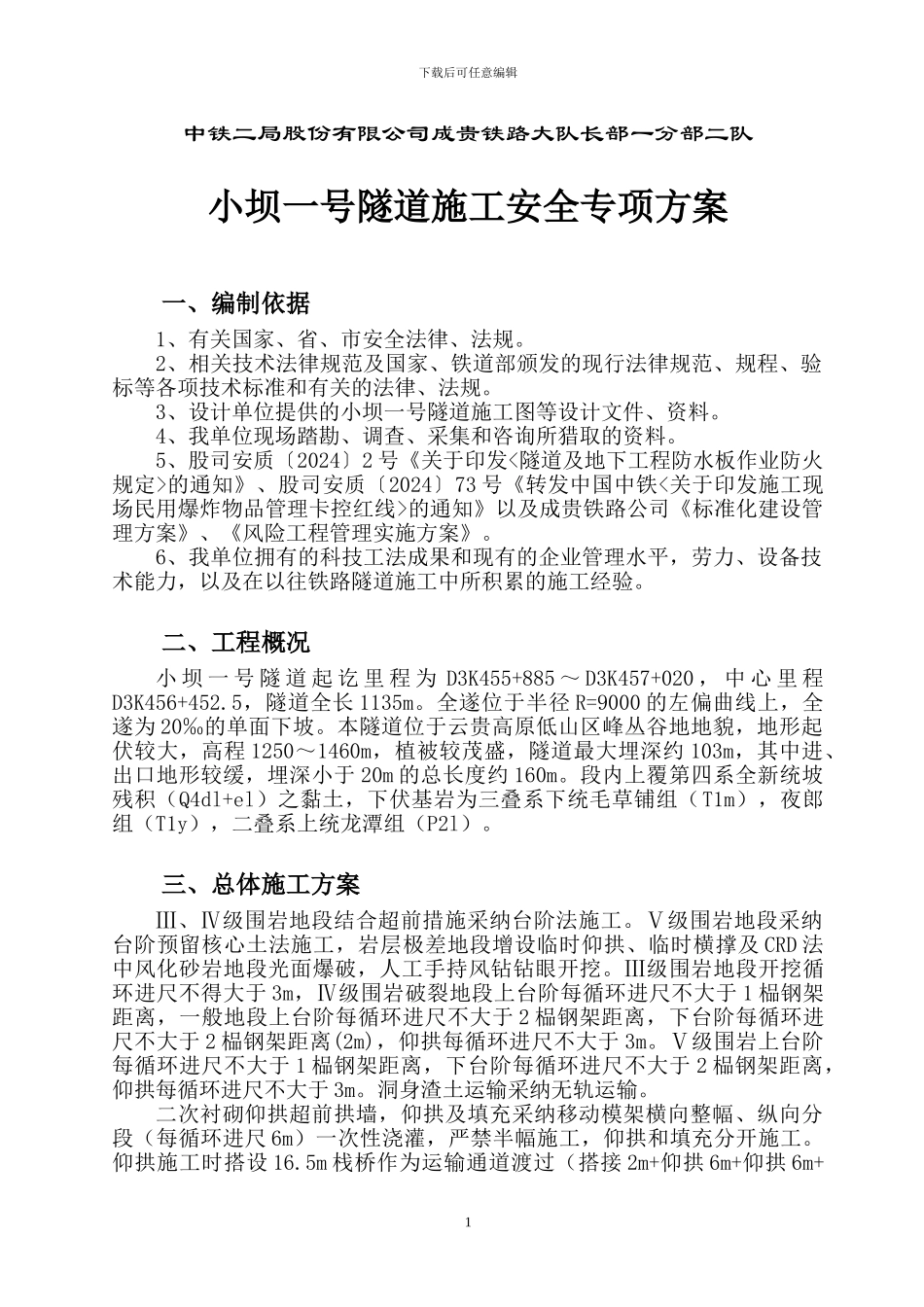

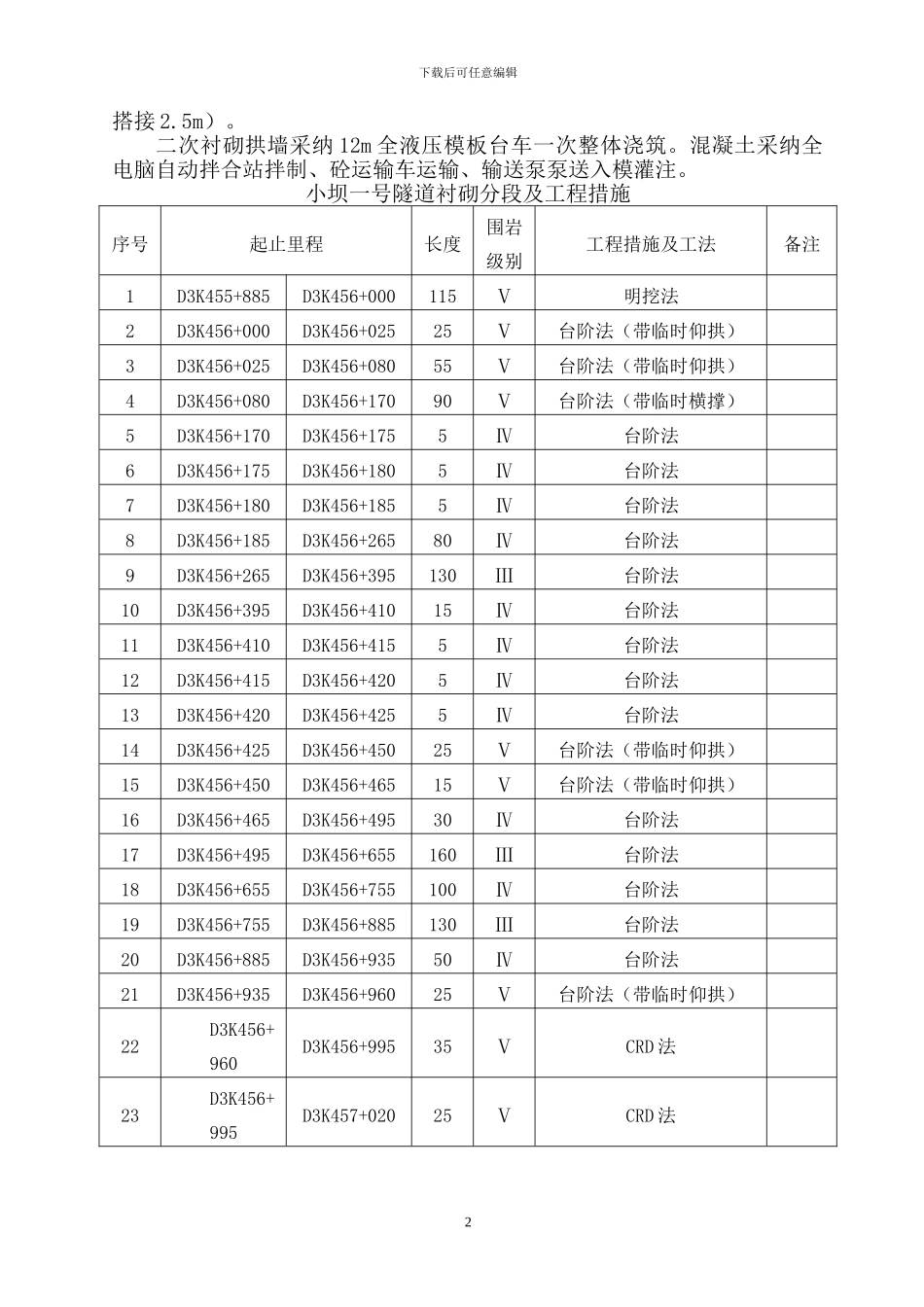

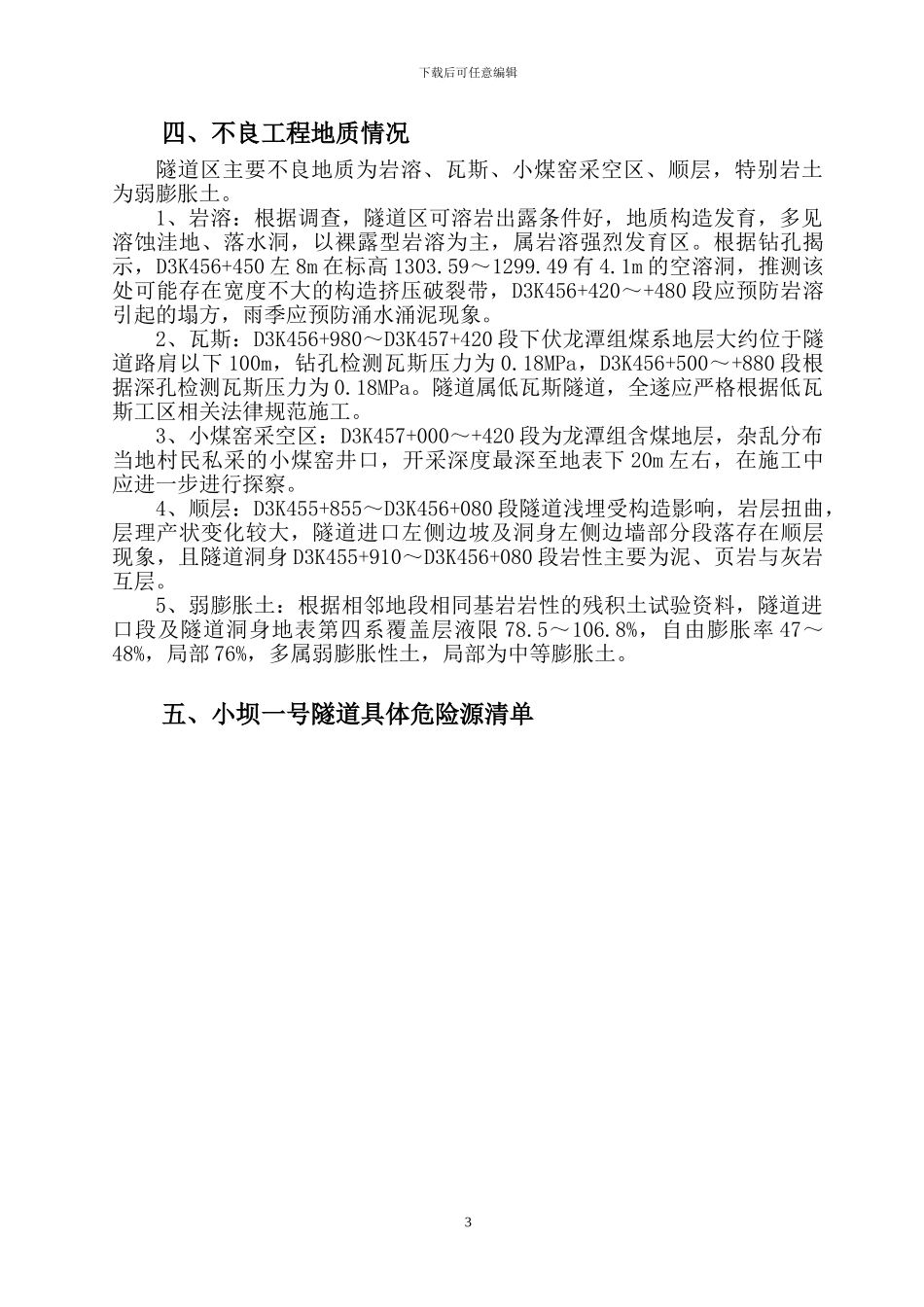

下载后可任意编辑中铁二局股份有限公司成贵铁路大队长部一分部二队小坝一号隧道施工安全专项方案一、编制依据 1、有关国家、省、市安全法律、法规。2、相关技术法律规范及国家、铁道部颁发的现行法律规范、规程、验标等各项技术标准和有关的法律、法规。3、设计单位提供的小坝一号隧道施工图等设计文件、资料。4、我单位现场踏勘、调查、采集和咨询所猎取的资料。5、股司安质〔2024〕2 号《关于印发<隧道及地下工程防水板作业防火规定>的通知》、股司安质〔2024〕73 号《转发中国中铁<关于印发施工现场民用爆炸物品管理卡控红线>的通知》以及成贵铁路公司《标准化建设管理方案》、《风险工程管理实施方案》。6、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力,以及在以往铁路隧道施工中所积累的施工经验。二、工程概况小 坝 一 号 隧 道 起 讫 里 程 为 D3K455+885 ~ D3K457+020 , 中 心 里 程D3K456+452.5,隧道全长 1135m。全遂位于半径 R=9000 的左偏曲线上,全遂为 20‰的单面下坡。本隧道位于云贵高原低山区峰丛谷地地貌,地形起伏较大,高程 1250~1460m,植被较茂盛,隧道最大埋深约 103m,其中进、出口地形较缓,埋深小于 20m 的总长度约 160m。段内上覆第四系全新统坡残积(Q4dl+el)之黏土,下伏基岩为三叠系下统毛草铺组(T1m),夜郎组(T1y),二叠系上统龙潭组(P2l)。三、总体施工方案Ⅲ、Ⅳ级围岩地段结合超前措施采纳台阶法施工。Ⅴ级围岩地段采纳台阶预留核心土法施工,岩层极差地段增设临时仰拱、临时横撑及 CRD 法中风化砂岩地段光面爆破,人工手持风钻钻眼开挖。Ⅲ级围岩地段开挖循环进尺不得大于 3m,Ⅳ级围岩破裂地段上台阶每循环进尺不大于 1 榀钢架距离,一般地段上台阶每循环进尺不大于 2 榀钢架距离,下台阶每循环进尺不大于 2 榀钢架距离(2m),仰拱每循环进尺不大于 3m。Ⅴ级围岩上台阶每循环进尺不大于 1 榀钢架距离,下台阶每循环进尺不大于 2 榀钢架距离,仰拱每循环进尺不大于 3m。洞身渣土运输采纳无轨运输。二次衬砌仰拱超前拱墙,仰拱及填充采纳移动模架横向整幅、纵向分段(每循环进尺 6m)一次性浇灌,严禁半幅施工,仰拱和填充分开施工。仰拱施工时搭设 16.5m 栈桥作为运输通道渡过(搭接 2m+仰拱 6m+仰拱 6m+1下载后可任意编辑搭接 2.5m)。二次衬砌拱墙采纳 12m 全液压模板台车一次整体浇筑。混凝土采纳全电脑自动拌合站...
