】屋面防水工程施工方案施工方案 2024-06-25 18:49 阅读 667 评论 1 字号: 大 中 小 一、 工程概况****商区屋面工程定于 5 月中旬正式开始施工,总计面积约为 13500M2 左右,总工期初定为 45 天,防水材料选用 3MM 厚 SBS 防水卷材,1
5MM 厚石油沥青聚氨酯涂膜隔气层
为了保证防水工程施工的正常进行,确保工程保质保量完成,特编制如下施工方案
二、 施工准备1、在出屋面的所有安装施工完成后,应得到监理工程师的验收认可
2、屋面施工前,应将结构层上的松散杂物清理洁净,凸出基层的硬块及水泥浆等要剔除洁净,并除去表面的污染物,做到屋面清洁洁净,无空隙,无散裂,无松动骨料,保证基层清洁洁净
3、找平层表面应压实平整光滑,排水坡度应符合设计要求,无空鼓,无裂缝,无起砂,无凹坑,无起皮现象
4、基层与突出屋面结构的连接及转角处均应做成圆弧
5、基层面应保持干燥,含水率不得大于 9%
6、按工程量的需要,一次性备足需用材料,并按规定通过抽样复检合格
7、施工前应准备好所有需用施工机具,并检查其性能完好

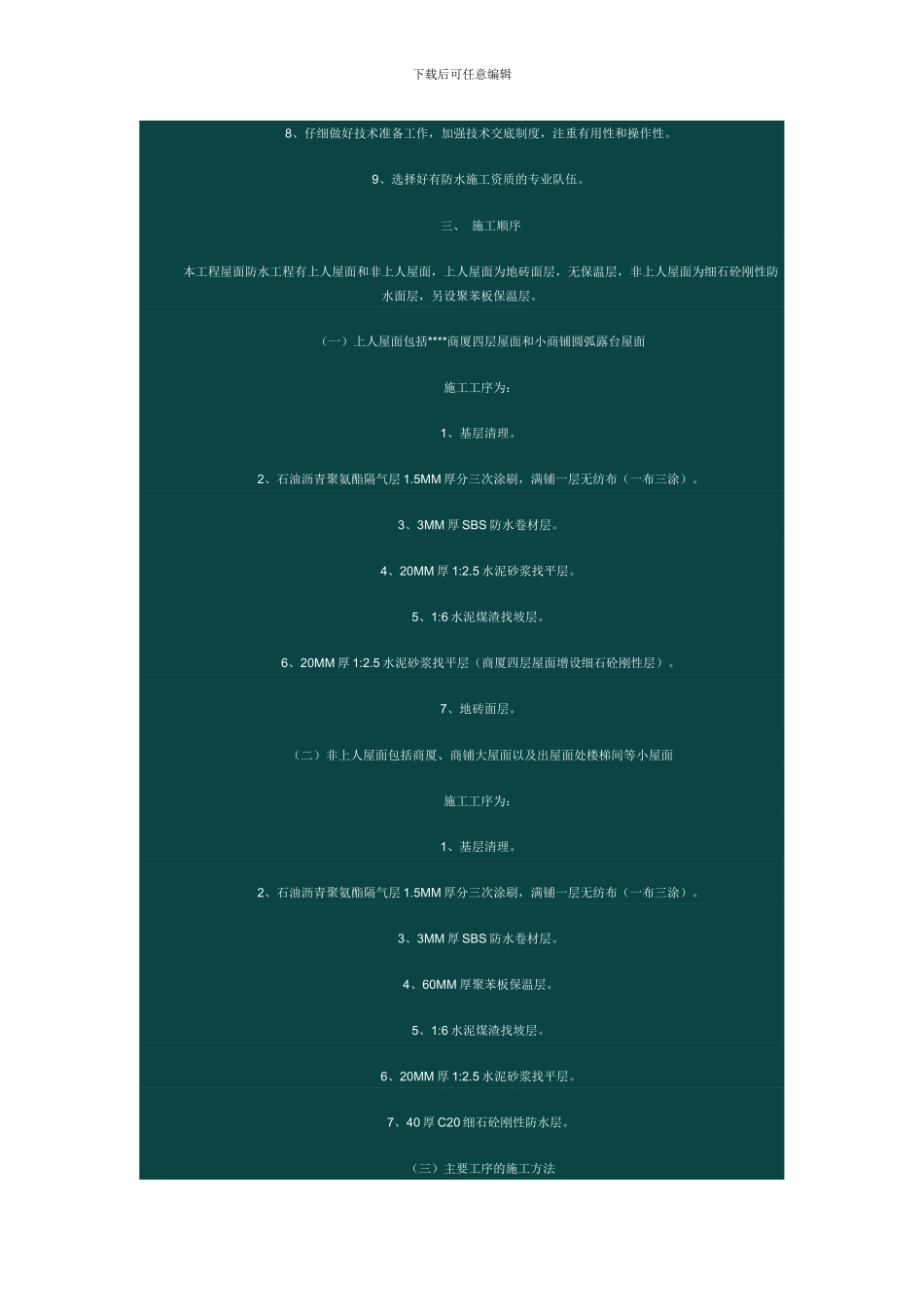

下载后可任意编辑8、仔细做好技术准备工作,加强技术交底制度,注重有用性和操作性
9、选择好有防水施工资质的专业队伍
三、 施工顺序本工程屋面防水工程有上人屋面和非上人屋面,上人屋面为地砖面层,无保温层,非上人屋面为细石砼刚性防水面层,另设聚苯板保温层
(一)上人屋面包括****商厦四层屋面和小商铺圆弧露台屋面施工工序为:1、基层清理
2、石油沥青聚氨酯隔气层 1
5MM 厚分三次涂刷,满铺一层无纺布(一布三涂)
3、3MM 厚 SBS 防水卷材层
4、20MM 厚 1:2
5 水泥砂浆找平层
5、1:6 水泥煤渣找坡层
