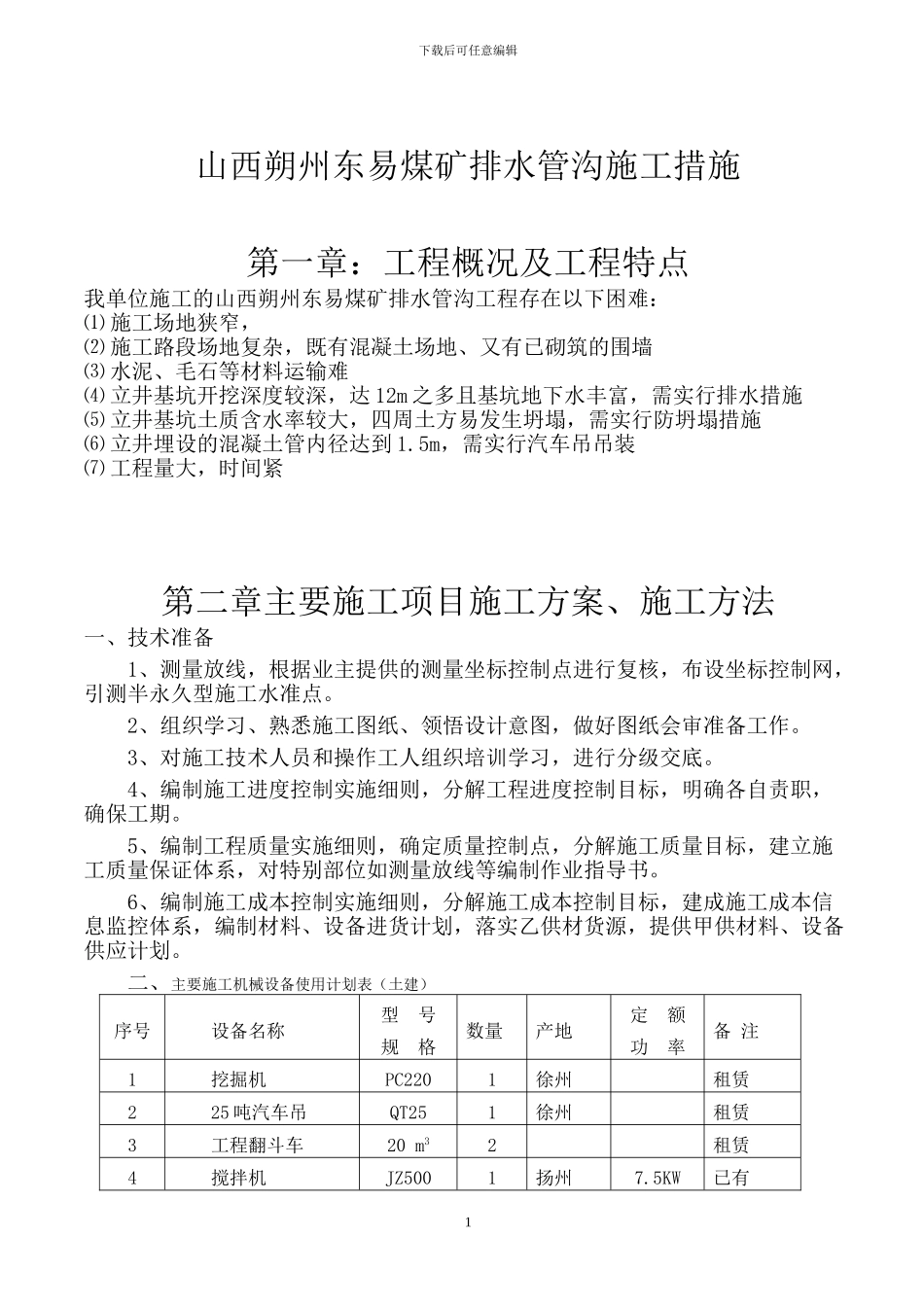

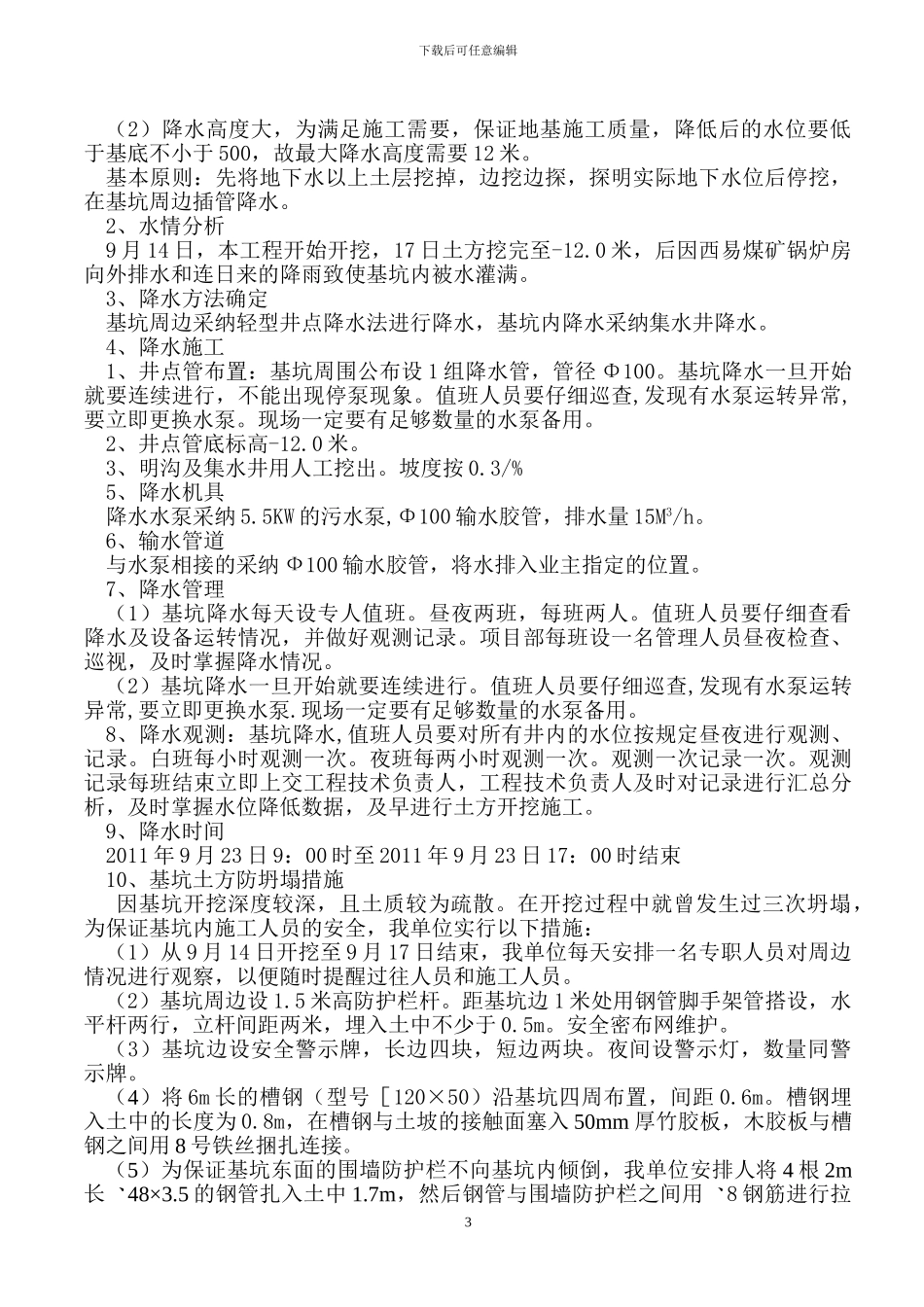

下载后可任意编辑 山西朔州东易煤矿排水管沟施工措施第一章:工程概况及工程特点我单位施工的山西朔州东易煤矿排水管沟工程存在以下困难:⑴ 施工场地狭窄,⑵ 施工路段场地复杂,既有混凝土场地、又有已砌筑的围墙⑶ 水泥、毛石等材料运输难⑷ 立井基坑开挖深度较深,达 12m 之多且基坑地下水丰富,需实行排水措施⑸ 立井基坑土质含水率较大,四周土方易发生坍塌,需实行防坍塌措施⑹ 立井埋设的混凝土管内径达到 1
5m,需实行汽车吊吊装⑺ 工程量大,时间紧第二章主要施工项目施工方案、施工方法一、技术准备1、测量放线,根据业主提供的测量坐标控制点进行复核,布设坐标控制网,引测半永久型施工水准点
2、组织学习、熟悉施工图纸、领悟设计意图,做好图纸会审准备工作
3、对施工技术人员和操作工人组织培训学习,进行分级交底
4、编制施工进度控制实施细则,分解工程进度控制目标,明确各自责职,确保工期
5、编制工程质量实施细则,确定质量控制点,分解施工质量目标,建立施工质量保证体系,对特别部位如测量放线等编制作业指导书
6、编制施工成本控制实施细则,分解施工成本控制目标,建成施工成本信息监控体系,编制材料、设备进货计划,落实乙供材货源,提供甲供材料、设备供应计划

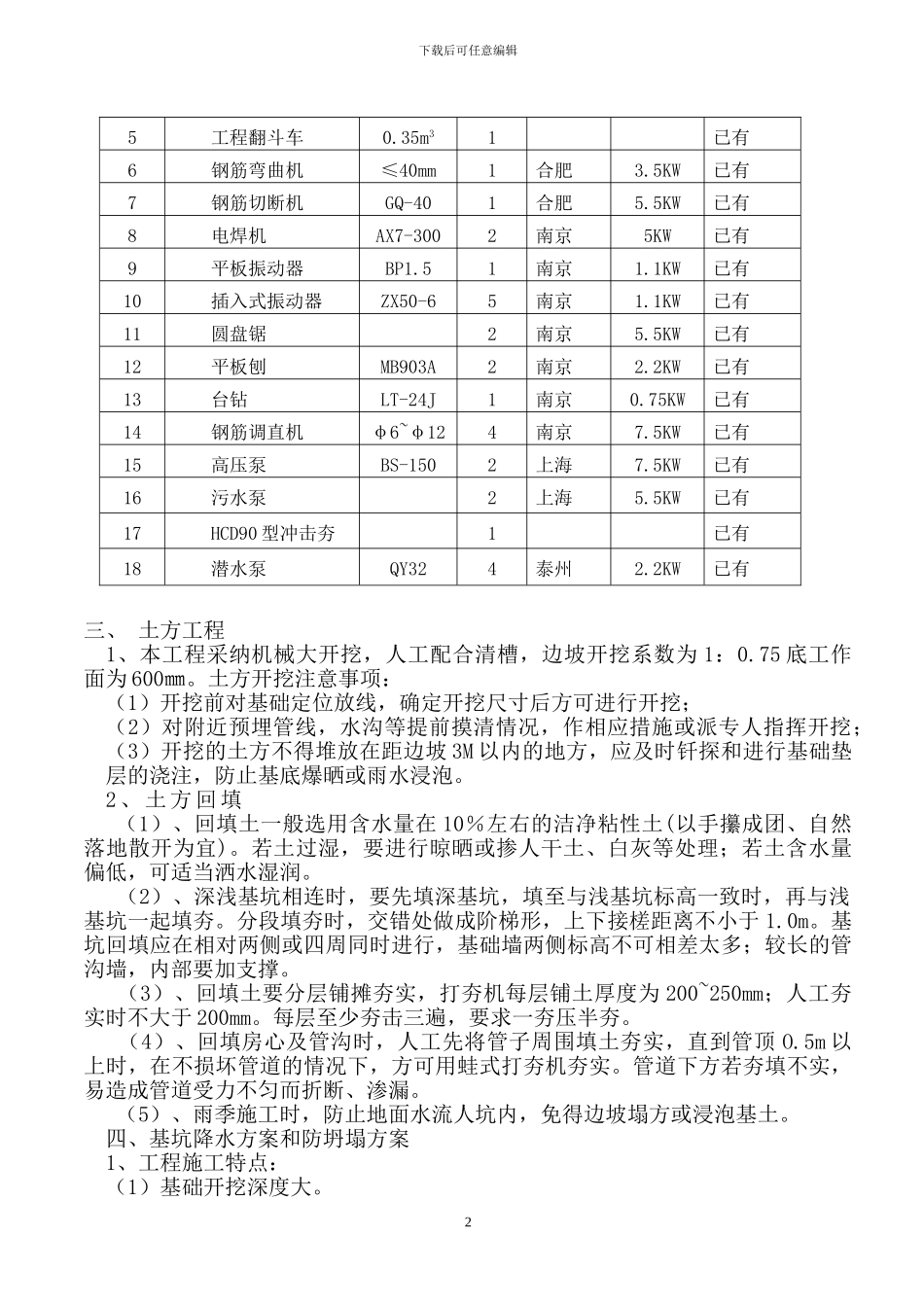

二、主要施工机械设备使用计划表(土建)序号设备名称型 号规 格数量产地定 额功 率备 注1挖掘机PC2201徐州租赁225 吨汽车吊QT251徐州租赁3工程翻斗车20 m32租赁4搅拌机JZ5001扬州7
5KW已有1下载后可任意编辑5工程翻斗车0
35m31已有6钢筋弯曲机≤40mm1合肥3
5KW已有7钢筋切断机GQ-401合肥5
5KW已有8电焊机AX7-3002南京5KW已有9平板振动器BP1
1KW已有10插入式振动器ZX50-65南京1
1KW已有11圆盘锯2南京5
5KW已有12平板刨MB903A2南京2
2KW已有13台
