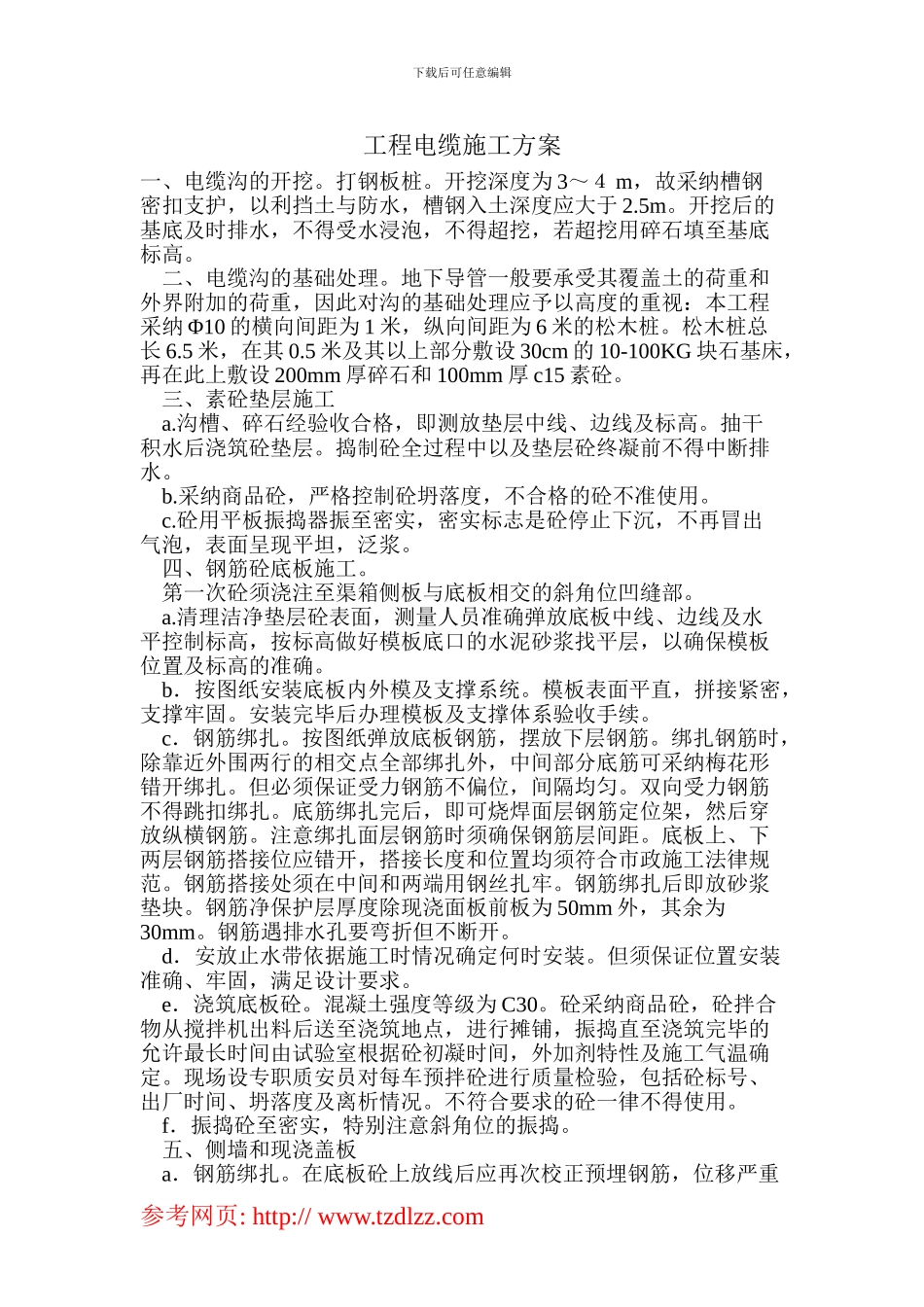

下载后可任意编辑工程电缆施工方案一、电缆沟的开挖
开挖深度为 3~4 m,故采纳槽钢密扣支护,以利挡土与防水,槽钢入土深度应大于 2
开挖后的基底及时排水,不得受水浸泡,不得超挖,若超挖用碎石填至基底标高
二、电缆沟的基础处理
地下导管一般要承受其覆盖土的荷重和外界附加的荷重,因此对沟的基础处理应予以高度的重视:本工程采纳 Φ10 的横向间距为 1 米,纵向间距为 6 米的松木桩
松木桩总长 6
5 米,在其 0
5 米及其以上部分敷设 30cm 的 10-100KG 块石基床,再在此上敷设 200mm 厚碎石和 100mm 厚 c15 素砼
三、素砼垫层施工 a
沟槽、碎石经验收合格,即测放垫层中线、边线及标高
抽干积水后浇筑砼垫层
捣制砼全过程中以及垫层砼终凝前不得中断排水
采纳商品砼,严格控制砼坍落度,不合格的砼不准使用
砼用平板振捣器振至密实,密实标志是砼停止下沉,不再冒出气泡,表面呈现平坦,泛浆
四、钢筋砼底板施工
第一次砼须浇注至渠箱侧板与底板相交的斜角位凹缝部
清理洁净垫层砼表面,测量人员准确弹放底板中线、边线及水平控制标高,按标高做好模板底口的水泥砂浆找平层,以确保模板位置及标高的准确
b.按图纸安装底板内外模及支撑系统
模板表面平直,拼接紧密,支撑牢固
安装完毕后办理模板及支撑体系验收手续
c.钢筋绑扎
按图纸弹放底板钢筋,摆放下层钢筋
绑扎钢筋时,除靠近外围两行的相交点全部绑扎外,中间部分底筋可采纳梅花形错开绑扎
但必须保证受力钢筋不偏位,间隔均匀
双向受力钢筋不得跳扣绑扎
底筋绑扎完后,即可烧焊面层钢筋定位架,然后穿放纵横钢筋
注意绑扎面层钢筋时须确保钢筋层间距
底板上、下两层钢筋搭接位应错开,搭接长度和位置均须符合市政施工法律规范
钢筋搭接处须在中间和两端用钢丝扎牢
钢筋绑扎后即放砂浆垫块
钢筋净保护层厚
