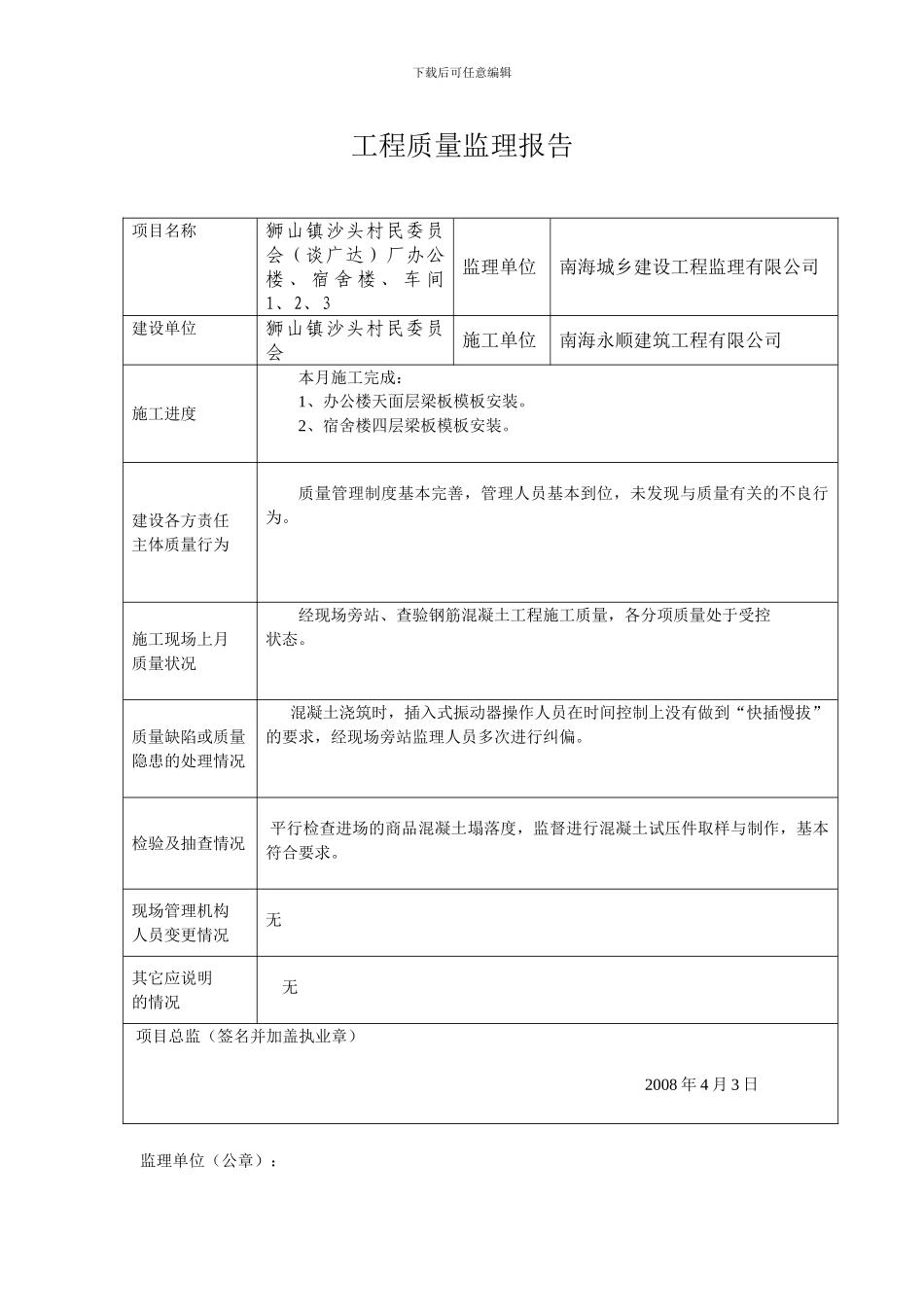

下载后可任意编辑工程质量监理报告项目名称狮山镇沙头村民委员会(谈广达)厂办公楼 、 宿 舍 楼 、 车 间1、2、3监理单位南海城乡建设工程监理有限公司建设单位狮山镇沙头村民委员会施工单位南海永顺建筑工程有限公司施工进度本月施工完成:1、办公楼天面层梁板模板安装。2、宿舍楼四层梁板模板安装。建设各方责任主体质量行为质量管理制度基本完善,管理人员基本到位,未发现与质量有关的不良行为。施工现场上月质量状况经现场旁站、查验钢筋混凝土工程施工质量,各分项质量处于受控状态。质量缺陷或质量隐患的处理情况混凝土浇筑时,插入式振动器操作人员在时间控制上没有做到“快插慢拔”的要求,经现场旁站监理人员多次进行纠偏。 检验及抽查情况 平行检查进场的商品混凝土塌落度,监督进行混凝土试压件取样与制作,基本符合要求。现场管理机构人员变更情况无其它应说明的情况 无 项目总监(签名并加盖执业章) 2008 年 4 月 3 日 监理单位(公章):下载后可任意编辑安全及文明施工监理报告项目名称狮山镇沙头村民委员会(谈广达)厂办公楼 、 宿 舍 楼 、 车 间1、2、3监理单位南海城乡建设工程监理有限公司建设单位狮山镇沙头村民委员会施工单位南海永顺建筑工程有限公司施工进度本月施工完成:1、办公楼天面层梁板模板安装。2、宿舍楼四层梁板模板安装。建设程序的完成情况 施工许可证已办理,施工单位已取得安全生产许可证,相关工作人员取得上岗证。建设各方责任主体安全行为施工单位已编制安全管理制度和专项施工方案并得到审批,业已配备了专职安全员,已编制专项安全措施费用使用计划并专款专用。施工现场上月安全与文明施工状况厂房女儿墙临边防护不到位,施工单位没有定期或不定期进行检查并予以落实,井架未进行检测即投入使用等。整改处理情况对检查中发现的问题, 我方通过向施工单位签发安全隐患整改通知单督促施工单位加强整改,基本能够按要求进行整改。现场管理机构人员变更情况无其它应说明的情况无项目总监(签名并加盖执业章) 2008 年 4 月 3 日 下载后可任意编辑监理单位(公章):
