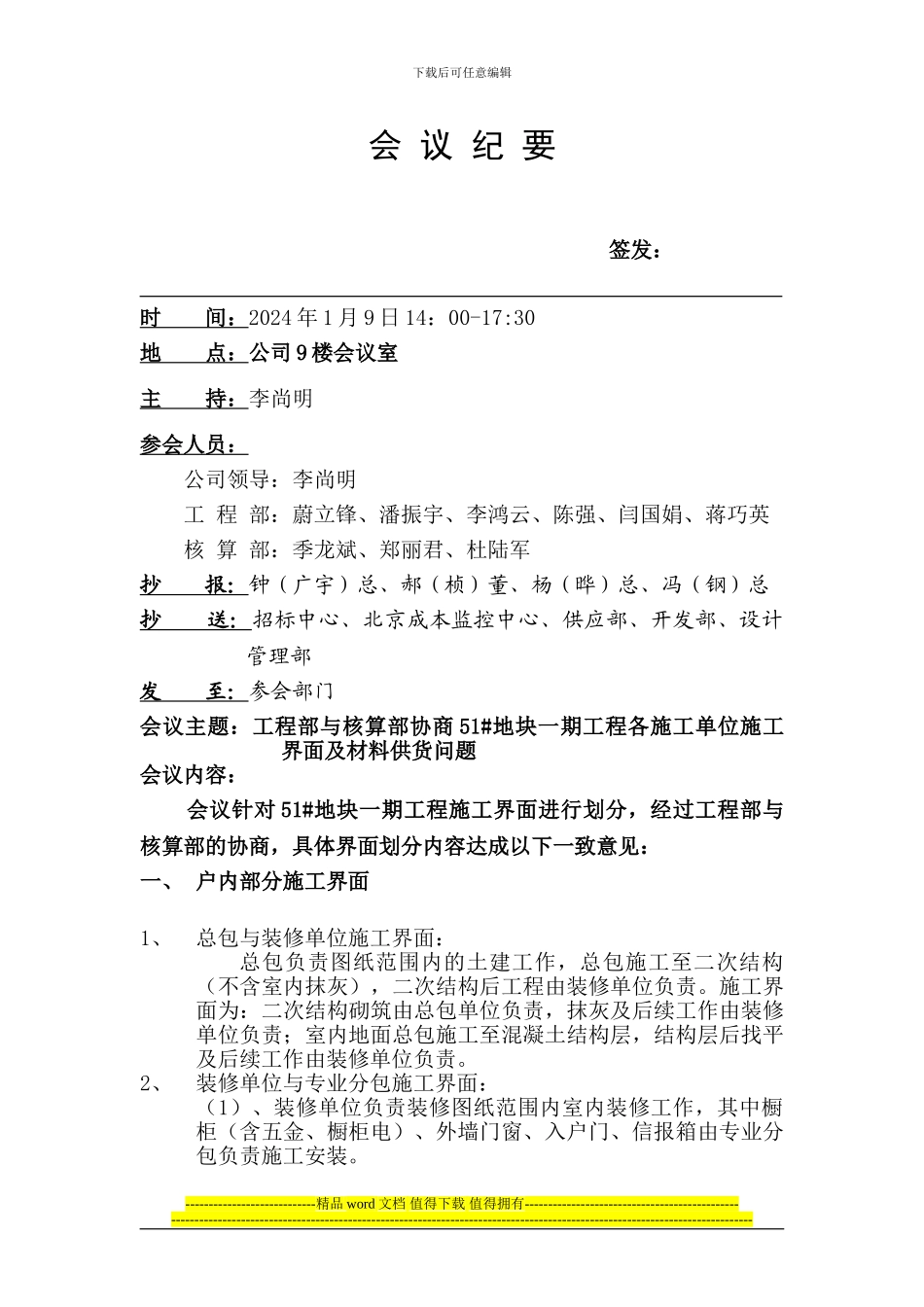

下载后可任意编辑会 议 纪 要 签发:时 间:2024 年 1 月 9 日 14:00-17:30地 点:公司 9 楼会议室主 持:李尚明参会人员:公司领导:李尚明工 程 部:蔚立锋、潘振宇、李鸿云、陈强、闫国娟、蒋巧英核 算 部:季龙斌、郑丽君、杜陆军抄 报:钟(广宇)总、郝(桢)董、杨(晔)总、冯(钢)总抄 送:招标中心、北京成本监控中心、供应部、开发部、设计管理部发 至:参会部门会议主题:工程部与核算部协商 51#地块一期工程各施工单位施工界面及材料供货问题会议内容: 会议针对 51#地块一期工程施工界面进行划分,经过工程部与核算部的协商,具体界面划分内容达成以下一致意见:一、 户内部分施工界面1、总包与装修单位施工界面:总包负责图纸范围内的土建工作,总包施工至二次结构(不含室内抹灰),二次结构后工程由装修单位负责
施工界面为:二次结构砌筑由总包单位负责,抹灰及后续工作由装修单位负责;室内地面总包施工至混凝土结构层,结构层后找平及后续工作由装修单位负责
2、装修单位与专业分包施工界面:(1)、装修单位负责装修图纸范围内室内装修工作,其中橱柜(含五金、橱柜电)、外墙门窗、入户门、信报箱由专业分包负责施工安装
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 (2)、材料供应方面:坐便器(不含八字阀)、脸盆(含去水等配件)、龙头(不含角阀)、洗菜盆及龙头(含下水配件不含角阀
