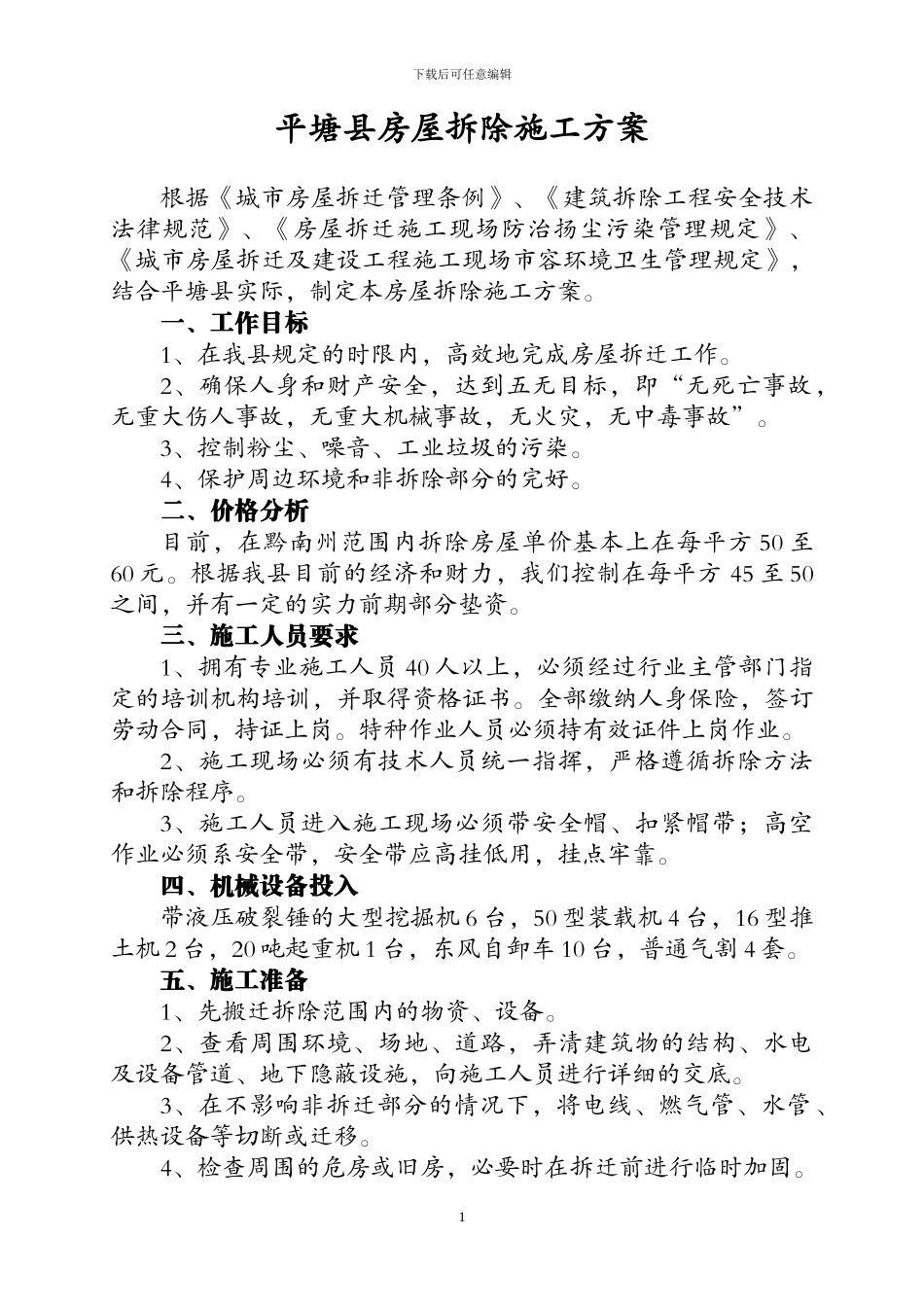

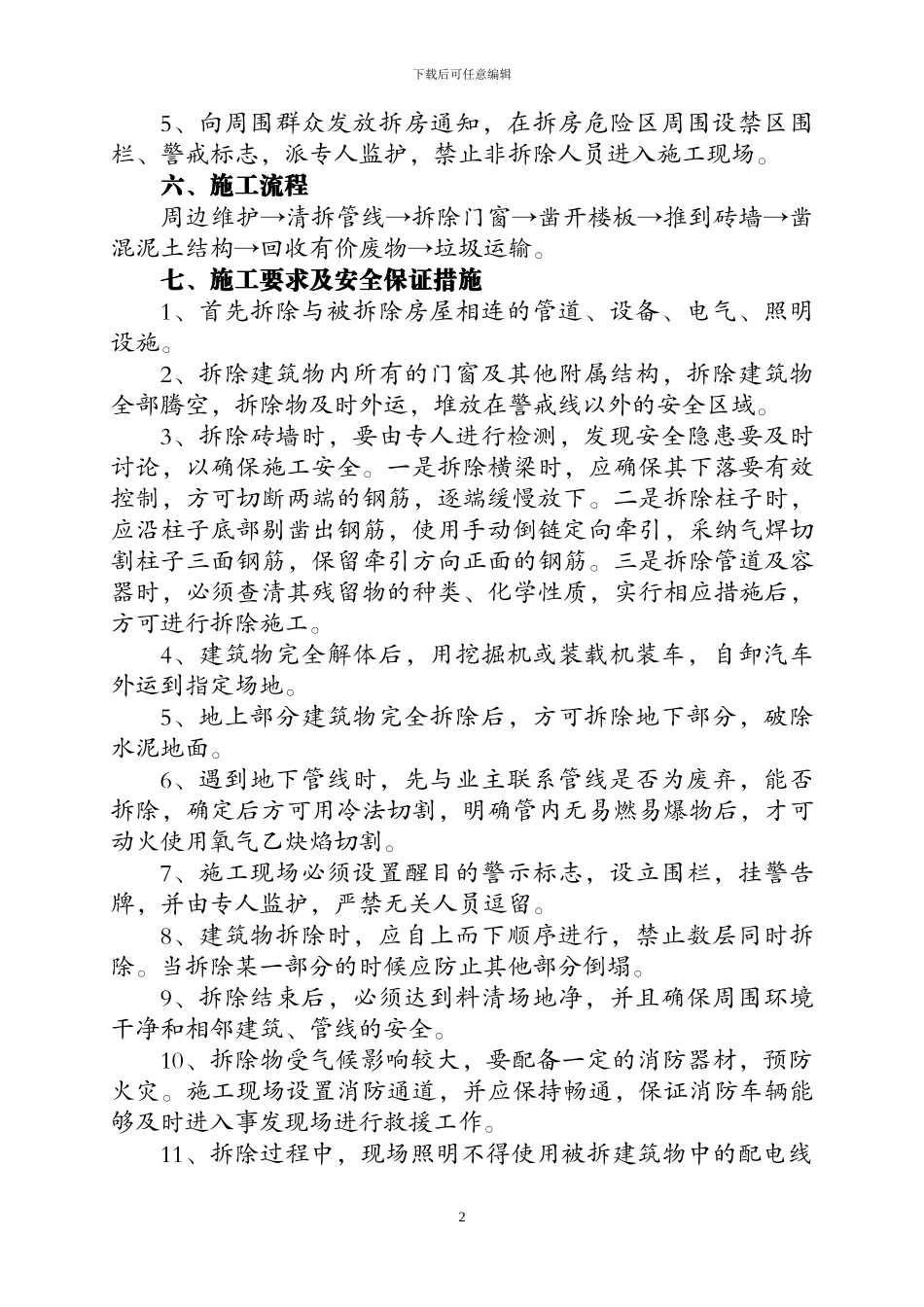

下载后可任意编辑平塘县房屋拆除施工方案根据《城市房屋拆迁管理条例》、《建筑拆除工程安全技术法律规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》,结合平塘县实际,制定本房屋拆除施工方案。一、工作目标1、在我县规定的时限内,高效地完成房屋拆迁工作。2、确保人身和财产安全,达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”。3、控制粉尘、噪音、工业垃圾的污染。4、保护周边环境和非拆除部分的完好。二、价格分析目前,在黔南州范围内拆除房屋单价基本上在每平方 50 至60 元。根据我县目前的经济和财力,我们控制在每平方 45 至 50之间,并有一定的实力前期部分垫资。三、施工人员要求1、拥有专业施工人员 40 人以上,必须经过行业主管部门指定的培训机构培训,并取得资格证书。全部缴纳人身保险,签订劳动合同,持证上岗。特种作业人员必须持有效证件上岗作业。2、施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。3、施工人员进入施工现场必须带安全帽、扣紧帽带;高空作业必须系安全带,安全带应高挂低用,挂点牢靠。四、机械设备投入带液压破裂锤的大型挖掘机 6 台,50 型装载机 4 台,16 型推土机 2 台,20 吨起重机 1 台,东风自卸车 10 台,普通气割 4 套。五、施工准备1、先搬迁拆除范围内的物资、设备。2、查看周围环境、场地、道路,弄清建筑物的结构、水电及设备管道、地下隐蔽设施,向施工人员进行详细的交底。3、在不影响非拆迁部分的情况下,将电线、燃气管、水管、供热设备等切断或迁移。4、检查周围的危房或旧房,必要时在拆迁前进行临时加固。1下载后可任意编辑5、向周围群众发放拆房通知,在拆房危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。六、施工流程周边维护→清拆管线→拆除门窗→凿开楼板→推到砖墙→凿混泥土结构→回收有价废物→垃圾运输。七、施工要求及安全保证措施1、首先拆除与被拆除房屋相连的管道、设备、电气、照明设施。2、拆除建筑物内所有的门窗及其他附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域。3、拆除砖墙时,要由专人进行检测,发现安全隐患要及时讨论,以确保施工安全。一是拆除横梁时,应确保其下落要有效控制,方可切断两端的钢筋,逐端缓慢放下。二是拆除柱子时,应沿柱子底部剔凿出...
