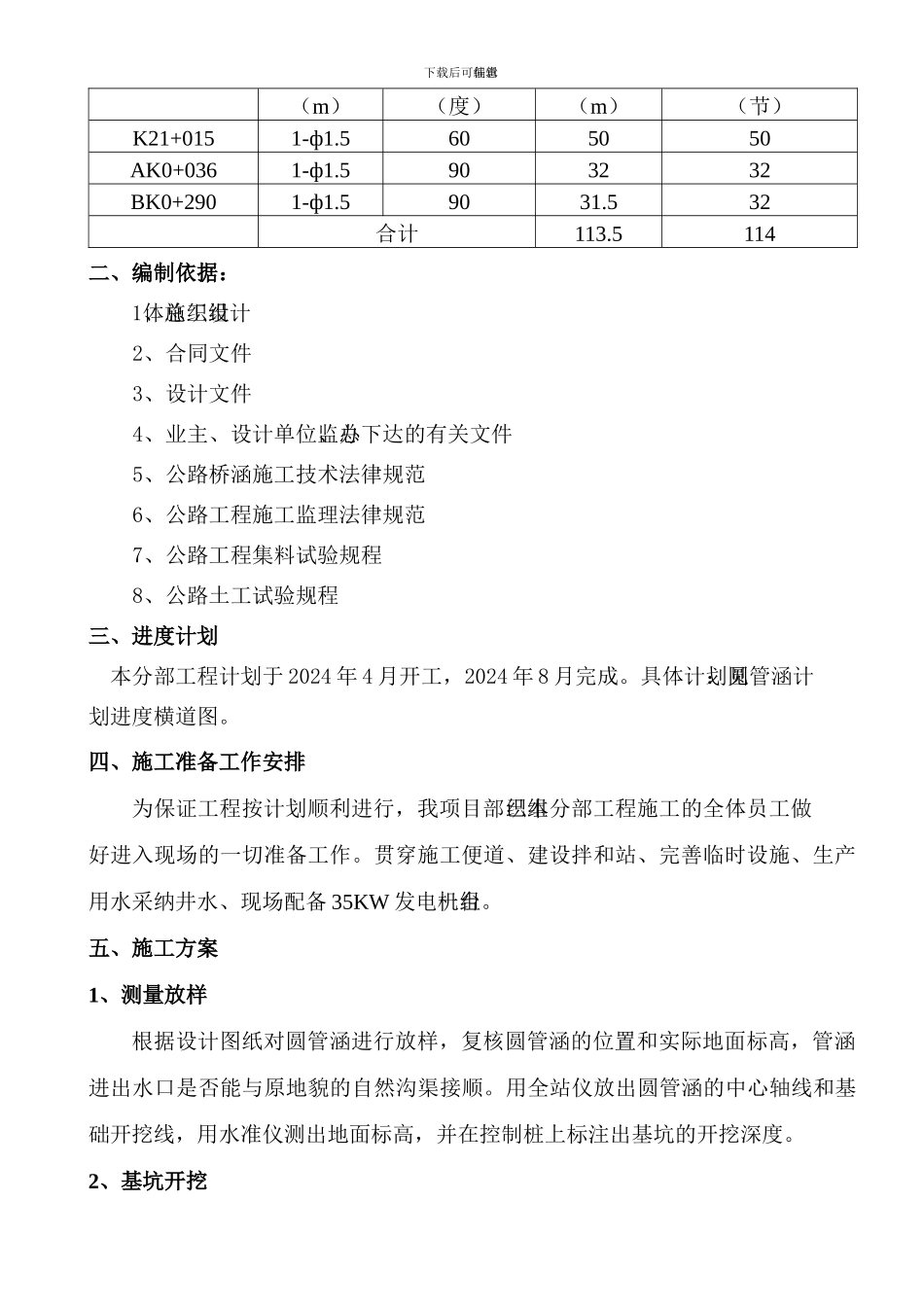

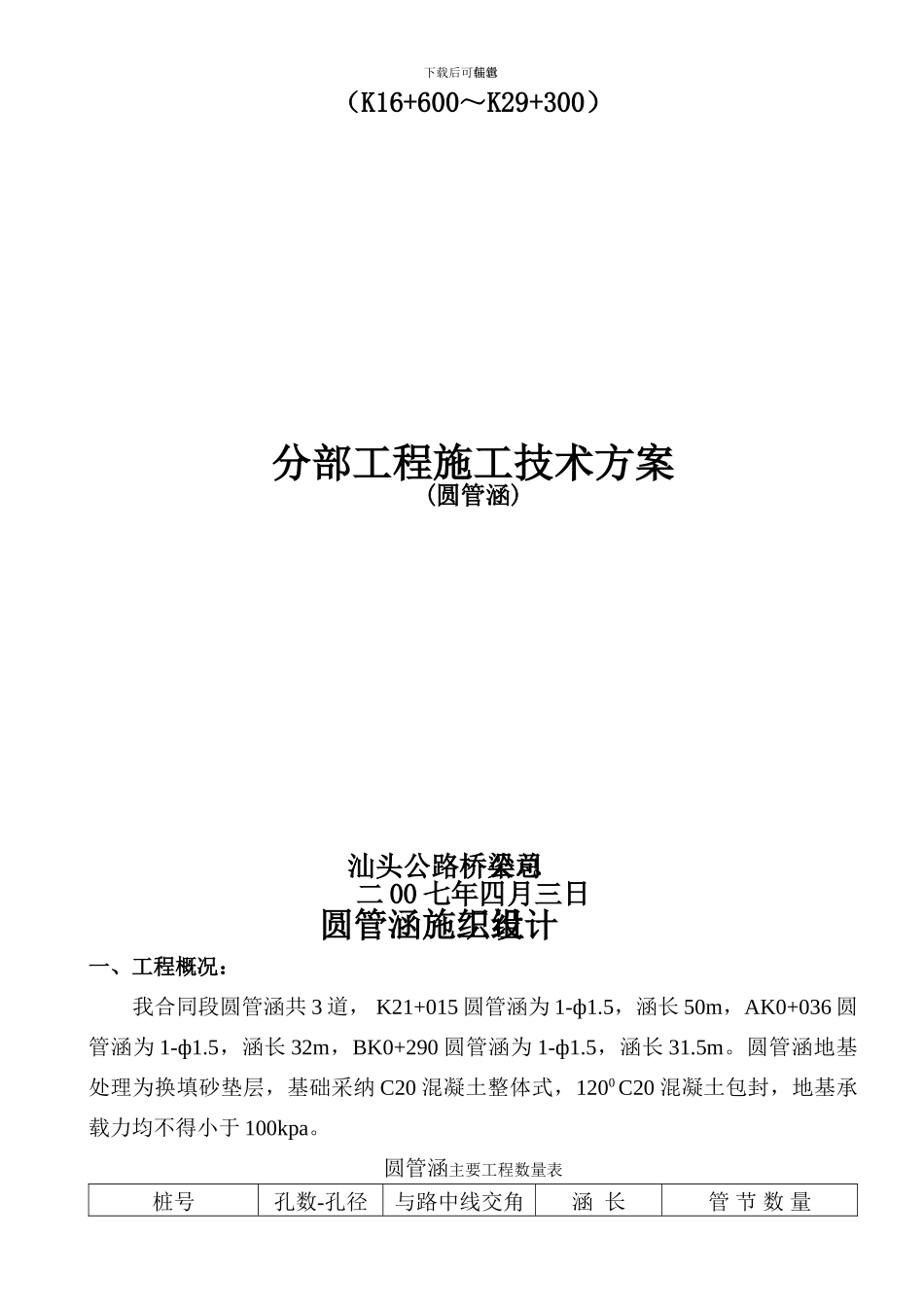

承表 3 惠莞高速公路(惠州段)工程承包单位:山东鲁中公路建设有限公司 施工技术方案报审表 合同段号:1 监理单位:汕头市公路工程监理有限公司 编 号:致(驻地监理工程师) : 现报上广贺高速(灵贺段)圆管涵施工的技术、工艺方案、方案详细说明和图表及附件,请予审查和批准。 附件: 1 技术方案说明和图表。 承包人: 年 月 日 驻地监理工程师组长审查意见 驻地监理工程师组长: 年 月 日总监理工程师或代表审查意见 总监办: 年 月 日建设单位审查意见 建设单位: 年 月 日承包人收签: 说明:1、特别技术、工艺方案要经总监批准,一般的由驻地监理工程师审批;2、 本表一式四份,经审定后,总监办、驻地监理组各留一份,业主一份,退承包人一份。广贺高速公路(灵贺段)第三合同段下载后可任意编辑(K16+600~K29+300)分部工程施工技术方案(圆管涵)汕头公路桥梁总公司二 00 七年四月三日圆管涵施工组织设计一、工程概况:我合同段圆管涵共 3 道, K21+015 圆管涵为 1-ф1.5,涵长 50m,AK0+036 圆管涵为 1-ф1.5,涵长 32m,BK0+290 圆管涵为 1-ф1.5,涵长 31.5m。圆管涵地基处理为换填砂垫层,基础采纳 C20 混凝土整体式,1200 C20 混凝土包封,地基承载力均不得小于 100kpa。圆管涵主要工程数量表桩号孔数-孔径与路中线交角涵 长 管 节 数 量 下载后可任意编辑(m)(度)(m)(节)K21+0151-ф1.5605050AK0+0361-ф1.5903232BK0+2901-ф1.59031.532合计113.5114二、编制依据: 1、总体施工组织设计2、合同文件3、设计文件4、业主、设计单位、总监办下达的有关文件5、公路桥涵施工技术法律规范6、公路工程施工监理法律规范7、公路工程集料试验规程8、公路土工试验规程三、进度计划本分部工程计划于 2024 年 4 月开工,2024 年 8 月完成。具体计划见:圆管涵计划进度横道图。四、施工准备工作安排为保证工程按计划顺利进行,我项目部已组织本分部工程施工的全体员工做好进入现场的一切准备工作。贯穿施工便道、建设拌和站、完善临时设施、生产用水采纳井水、现场配备 35KW 发电机组一台。五、施工方案1、测量放样根据设计图纸对圆管涵进行放样,复核圆管涵的位置和实际地面标高,管涵进出水口是否能与原地貌的自然沟渠接顺。用全站仪放出圆管涵的中心轴线和基础开挖线,用水准仪测出地面标高,并在控制桩上标注出基坑的开挖深度。2、基坑开挖下载后可任意编辑采纳挖...
