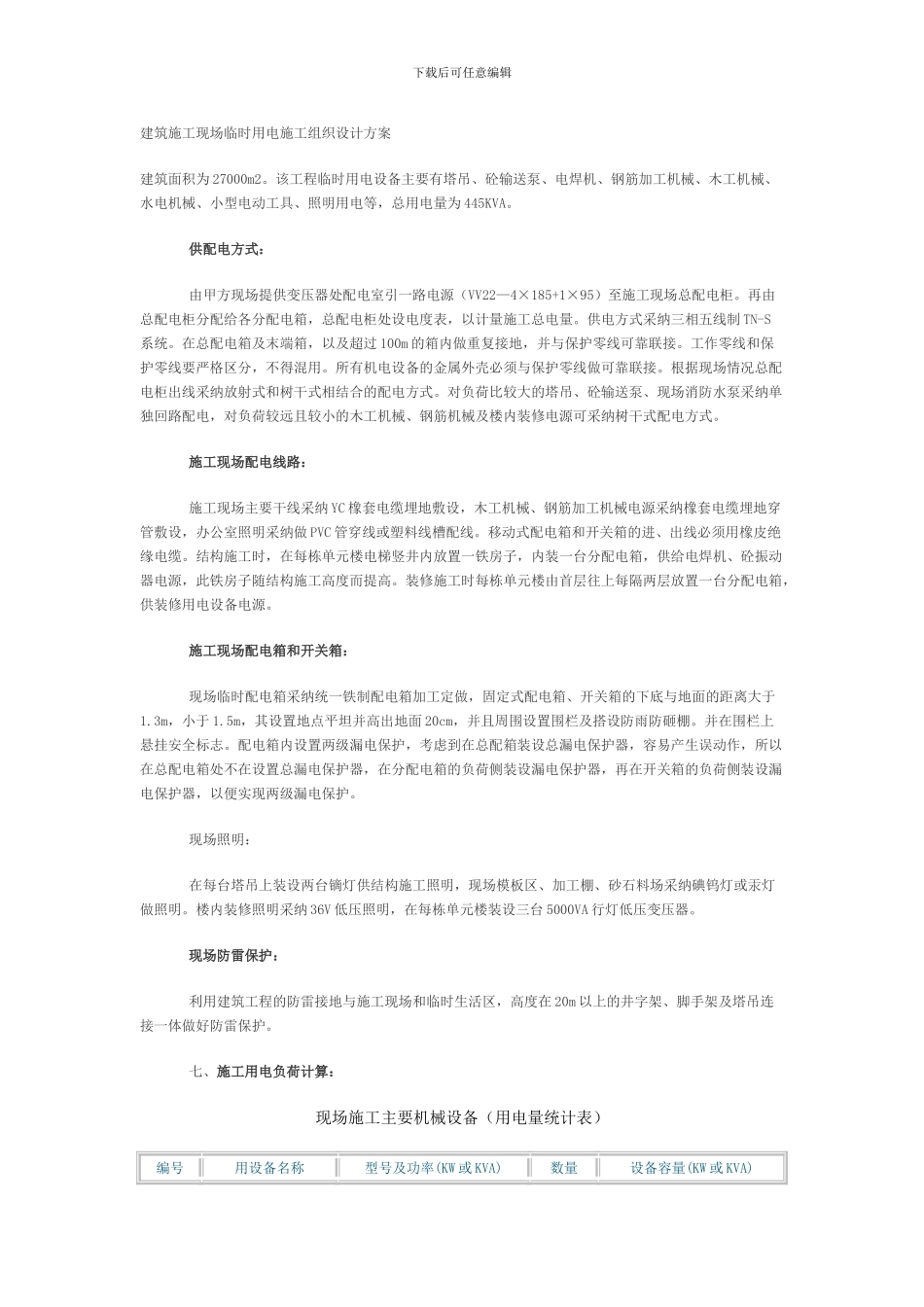

下载后可任意编辑建筑施工现场临时用电施工组织设计方案建筑面积为 27000m2
该工程临时用电设备主要有塔吊、砼输送泵、电焊机、钢筋加工机械、木工机械、水电机械、小型电动工具、照明用电等,总用电量为 445KVA
供配电方式: 由甲方现场提供变压器处配电室引一路电源(VV22—4×185+1×95)至施工现场总配电柜
再由总配电柜分配给各分配电箱,总配电柜处设电度表,以计量施工总电量
供电方式采纳三相五线制 TN-S系统
在总配电箱及末端箱,以及超过 100m 的箱内做重复接地,并与保护零线可靠联接
工作零线和保护零线要严格区分,不得混用
所有机电设备的金属外壳必须与保护零线做可靠联接
根据现场情况总配电柜出线采纳放射式和树干式相结合的配电方式
对负荷比较大的塔吊、砼输送泵、现场消防水泵采纳单独回路配电,对负荷较远且较小的木工机械、钢筋机械及楼内装修电源可采纳树干式配电方式
施工现场配电线路: 施工现场主要干线采纳 YC 橡套电缆埋地敷设,木工机械、钢筋加工机械电源采纳橡套电缆埋地穿管敷设,办公室照明采纳做 PVC 管穿线或塑料线槽配线
移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆
结构施工时,在每栋单元楼电梯竖井内放置一铁房子,内装一台分配电箱,供给电焊机、砼振动器电源,此铁房子随结构施工高度而提高
装修施工时每栋单元楼由首层往上每隔两层放置一台分配电箱,供装修用电设备电源
施工现场配电箱和开关箱: 现场临时配电箱采纳统一铁制配电箱加工定做,固定式配电箱、开关箱的下底与地面的距离大于1
3m,小于 1
5m,其设置地点平坦并高出地面 20cm,并且周围设置围栏及搭设防雨防砸棚
并在围栏上悬挂安全标志
配电箱内设置两级漏电保护,考虑到在总配箱装设总漏电保护器,容易产生误动作,所以在总配电箱处不在设置总漏电保护器,在分配电箱的负荷侧装设漏电保护器,再在开关箱的负荷侧
