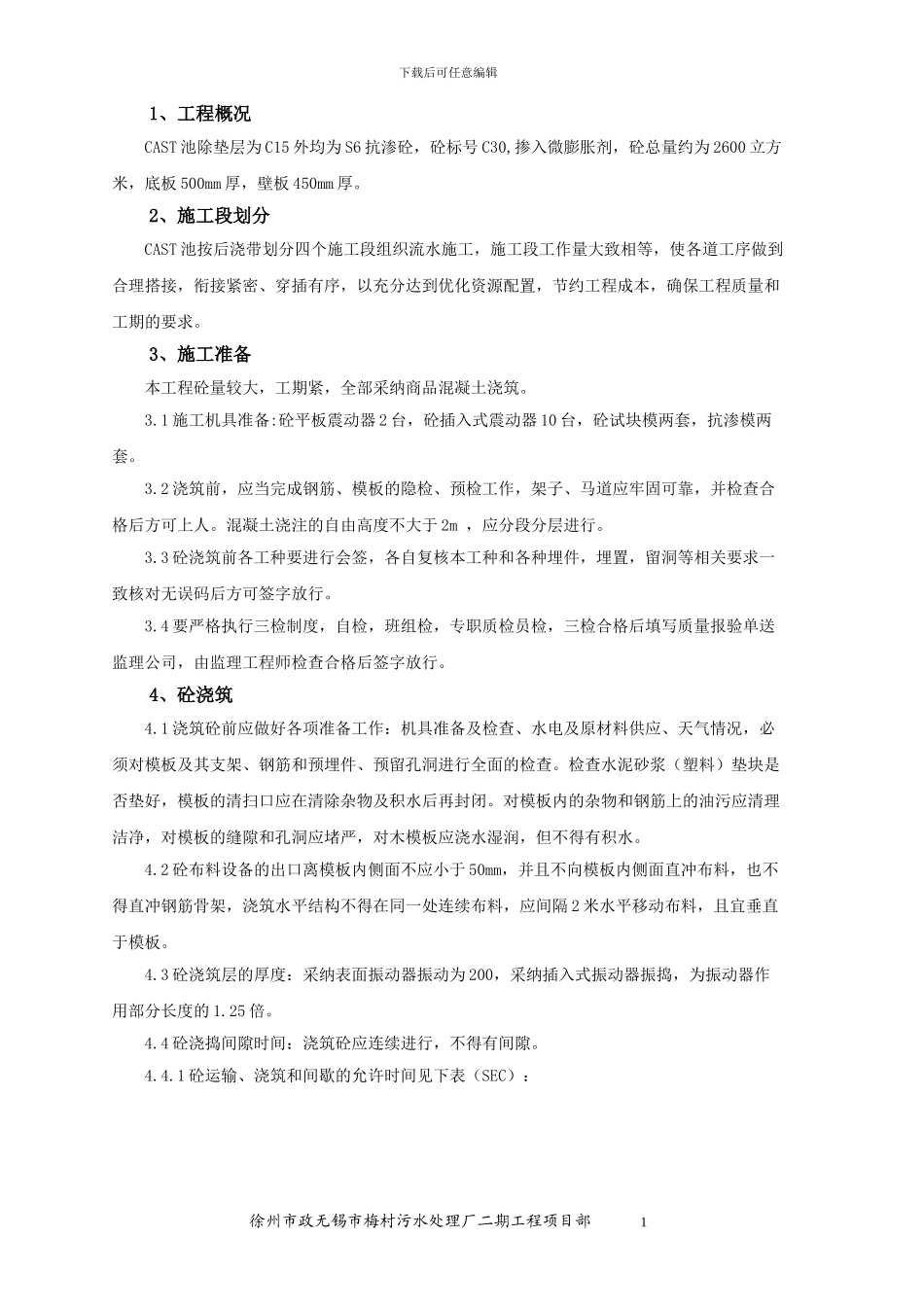

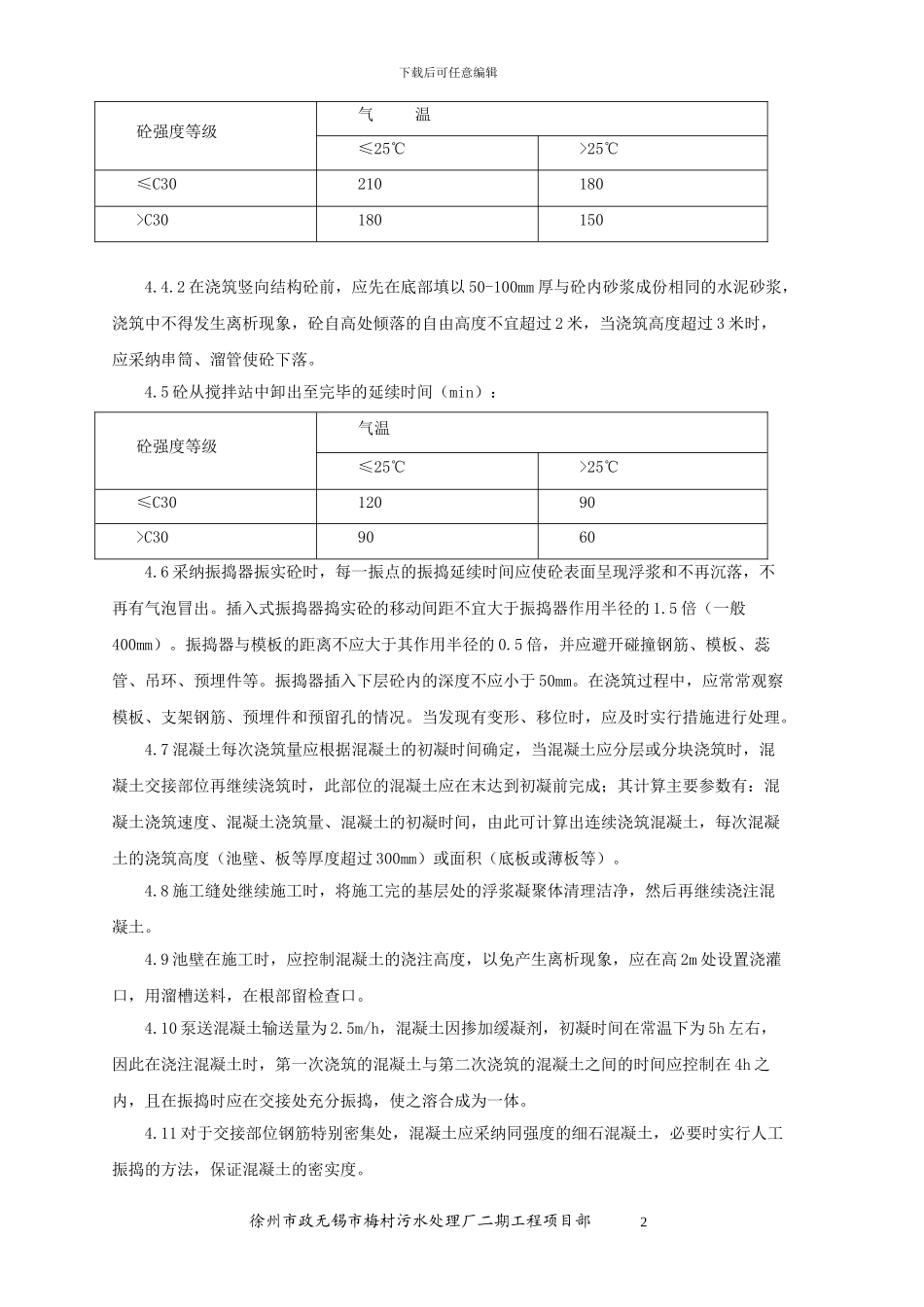

下载后可任意编辑1、工程概况CAST 池除垫层为 C15 外均为 S6 抗渗砼,砼标号 C30,掺入微膨胀剂,砼总量约为 2600 立方米,底板 500mm 厚,壁板 450mm 厚。2、施工段划分CAST 池按后浇带划分四个施工段组织流水施工,施工段工作量大致相等,使各道工序做到合理搭接,衔接紧密、穿插有序,以充分达到优化资源配置,节约工程成本,确保工程质量和工期的要求。3、施工准备本工程砼量较大,工期紧,全部采纳商品混凝土浇筑。3.1 施工机具准备:砼平板震动器 2 台,砼插入式震动器 10 台,砼试块模两套,抗渗模两套。3.2 浇筑前,应当完成钢筋、模板的隐检、预检工作,架子、马道应牢固可靠,并检查合格后方可上人。混凝土浇注的自由高度不大于 2m ,应分段分层进行。3.3 砼浇筑前各工种要进行会签,各自复核本工种和各种埋件,埋置,留洞等相关要求一致核对无误码后方可签字放行。3.4 要严格执行三检制度,自检,班组检,专职质检员检,三检合格后填写质量报验单送监理公司,由监理工程师检查合格后签字放行。4、砼浇筑4.1 浇筑砼前应做好各项准备工作:机具准备及检查、水电及原材料供应、天气情况,必须对模板及其支架、钢筋和预埋件、预留孔洞进行全面的检查。检查水泥砂浆(塑料)垫块是否垫好,模板的清扫口应在清除杂物及积水后再封闭。对模板内的杂物和钢筋上的油污应清理洁净,对模板的缝隙和孔洞应堵严,对木模板应浇水湿润,但不得有积水。4.2 砼布料设备的出口离模板内侧面不应小于 50mm,并且不向模板内侧面直冲布料,也不得直冲钢筋骨架,浇筑水平结构不得在同一处连续布料,应间隔 2 米水平移动布料,且宜垂直于模板。4.3 砼浇筑层的厚度:采纳表面振动器振动为 200,采纳插入式振动器振捣,为振动器作用部分长度的 1.25 倍。4.4 砼浇捣间隙时间:浇筑砼应连续进行,不得有间隙。4.4.1 砼运输、浇筑和间歇的允许时间见下表(SEC):徐州市政无锡市梅村污水处理厂二期工程项目部 1下载后可任意编辑砼强度等级气 温≤25℃>25℃≤C30210180>C301801504.4.2 在浇筑竖向结构砼前,应先在底部填以 50-100mm 厚与砼内砂浆成份相同的水泥砂浆,浇筑中不得发生离析现象,砼自高处倾落的自由高度不宜超过 2 米,当浇筑高度超过 3 米时,应采纳串筒、溜管使砼下落。4.5 砼从搅拌站中卸出至完毕的延续时间(min):砼强度等级气温≤25℃>25℃≤C3012090>C3090604.6 采纳振捣器振实砼时,每一振点的振捣延...
