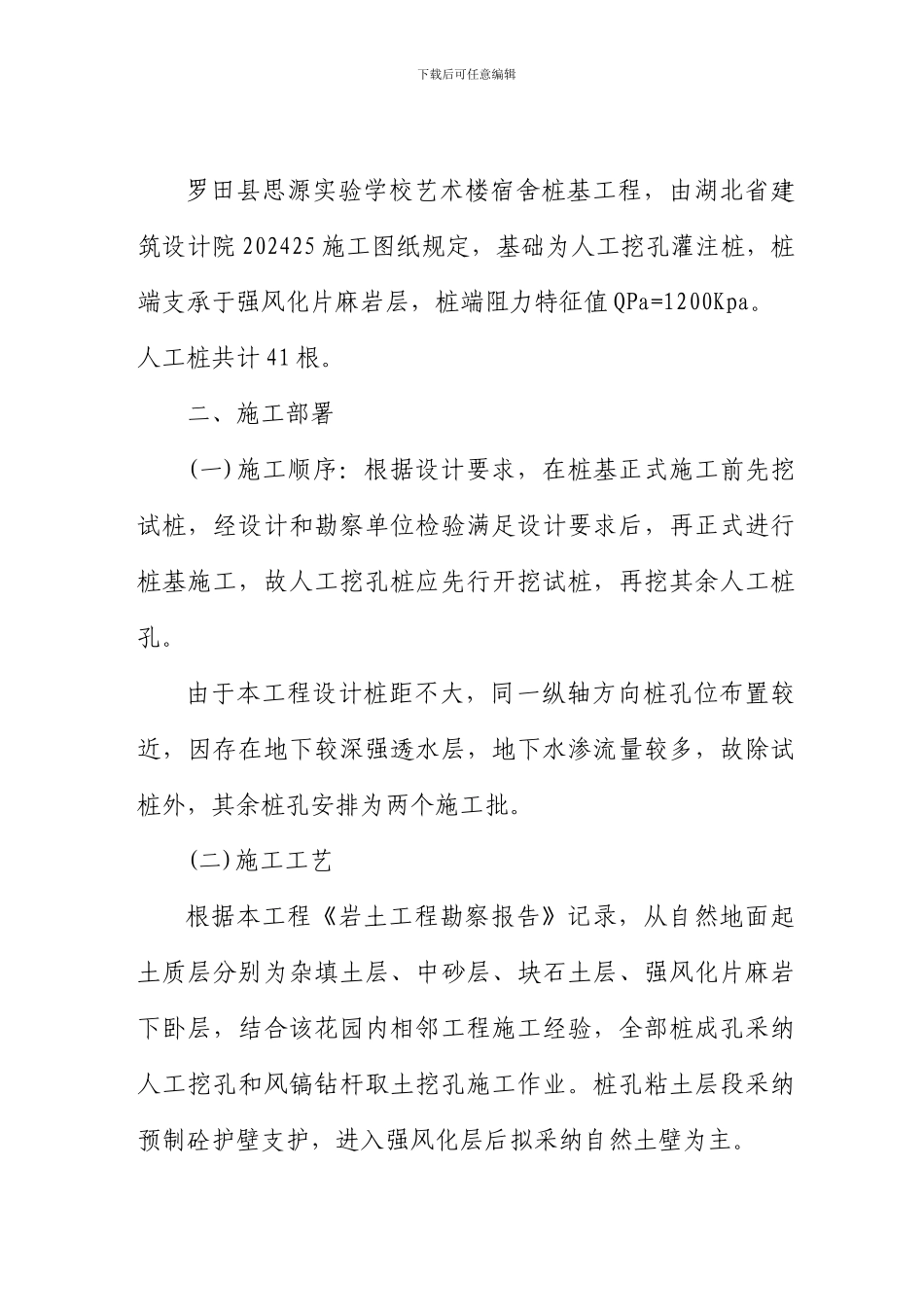

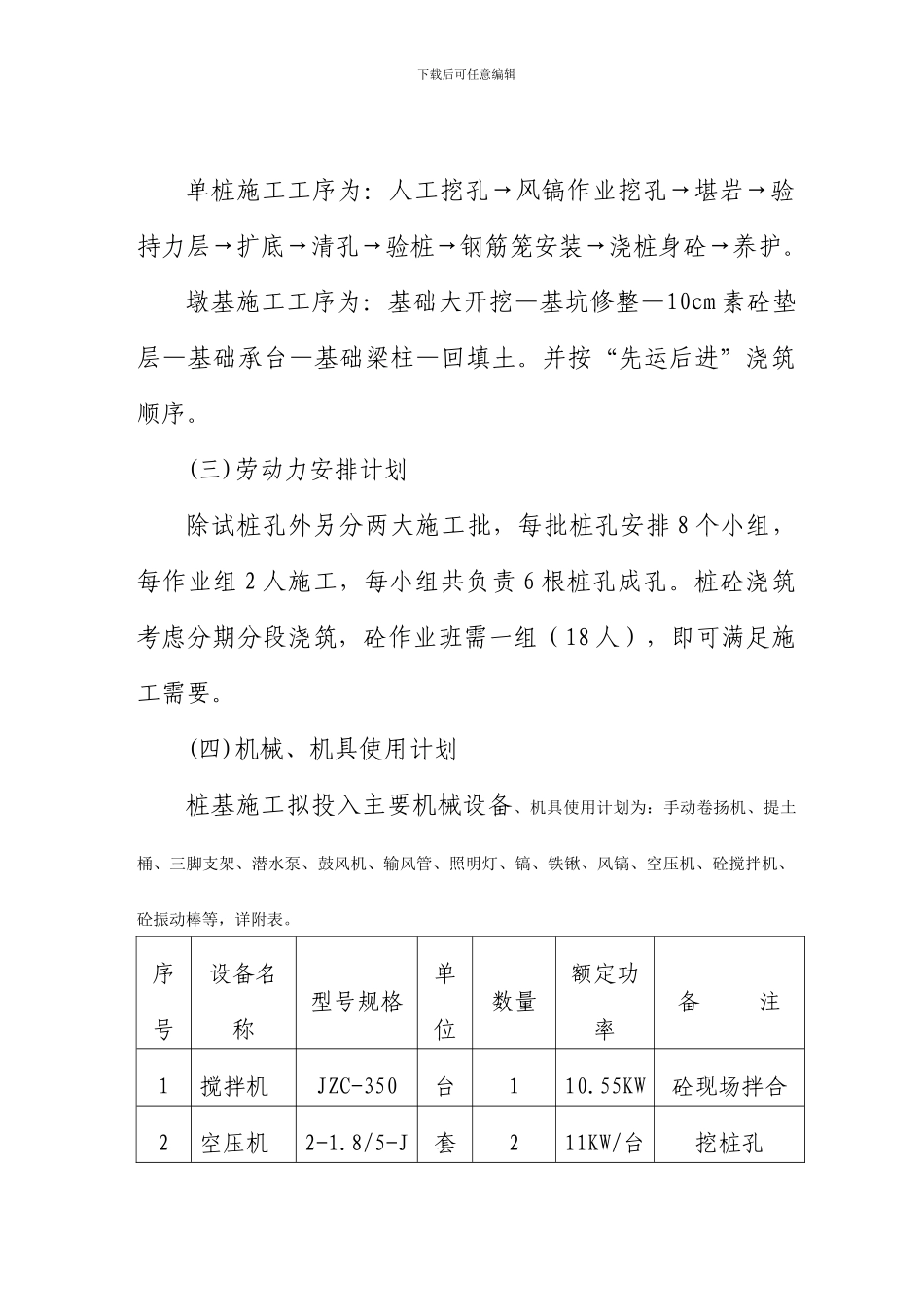

下载后可任意编辑罗田县思源实验学校艺术楼宿舍桩基施工组织设计编 制 人:罗田县建筑工程承包公司工程负责人: 黄 学 能编制日期: 二○一一年十一月一日一、桩基工程概况下载后可任意编辑罗田县思源实验学校艺术楼宿舍桩基工程,由湖北省建筑设计院 202425 施工图纸规定,基础为人工挖孔灌注桩,桩端支承于强风化片麻岩层,桩端阻力特征值 QPa=1200Kpa。 人工桩共计 41 根。二、施工部署(一)施工顺序:根据设计要求,在桩基正式施工前先挖试桩,经设计和勘察单位检验满足设计要求后,再正式进行桩基施工,故人工挖孔桩应先行开挖试桩,再挖其余人工桩孔。由于本工程设计桩距不大,同一纵轴方向桩孔位布置较近,因存在地下较深强透水层,地下水渗流量较多,故除试桩外,其余桩孔安排为两个施工批。(二)施工工艺根据本工程《岩土工程勘察报告》记录,从自然地面起土质层分别为杂填土层、中砂层、块石土层、强风化片麻岩下卧层,结合该花园内相邻工程施工经验,全部桩成孔采纳人工挖孔和风镐钻杆取土挖孔施工作业。桩孔粘土层段采纳预制砼护壁支护,进入强风化层后拟采纳自然土壁为主。 下载后可任意编辑单桩施工工序为:人工挖孔→风镐作业挖孔→堪岩→验持力层→扩底→清孔→验桩→钢筋笼安装→浇桩身砼→养护。墩基施工工序为:基础大开挖—基坑修整—10cm 素砼垫层—基础承台—基础梁柱—回填土。并按“先运后进”浇筑顺序。 (三)劳动力安排计划除试桩孔外另分两大施工批,每批桩孔安排 8 个小组,每作业组 2 人施工,每小组共负责 6 根桩孔成孔。桩砼浇筑考虑分期分段浇筑,砼作业班需一组(18 人),即可满足施工需要。(四)机械、机具使用计划桩基施工拟投入主要机械设备、机具使用计划为:手动卷扬机、提土桶、三脚支架、潜水泵、鼓风机、输风管、照明灯、镐、铁锹、风镐、空压机、砼搅拌机、砼振动棒等,详附表。序号设备名称型号规格单位数量额定功率备 注1搅拌机JZC-350台110.55KW砼现场拌合2空压机2-1.8/5-J套211KW/台挖桩孔下载后可任意编辑3电焊机BX-330套1钢筋笼制作4砼 振 动棒插入式套三机六棒1.5KW/台砼振捣5潜水泵WU-15台202.2KW/台抽桩孔积水6钢 筋 切断机BG3-400台12.2KW/台钢筋笼制作7经纬仪J2台1定位、放线、测设8水准仪DS3台1标高测量9风 镐G10套8钻桩孔(五)主要材料使用量计划桩基工程量经初步估算,并按预算工料分析,拟用主要材料有:钢筋、水泥、中粗砂、碎石等。其中钢筋∮12 约6.3 吨...
