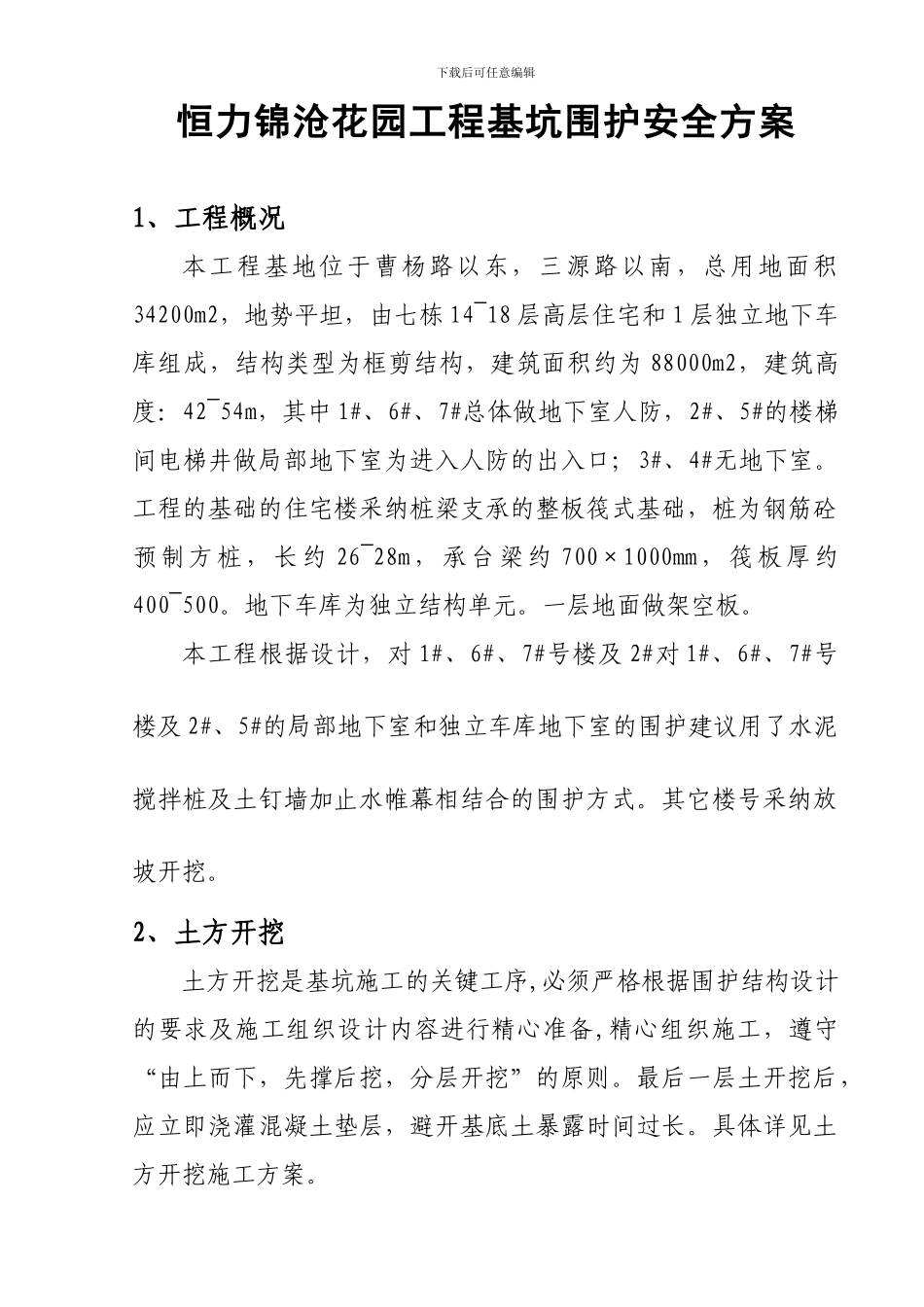

下载后可任意编辑恒力锦沧花园工程基坑围护安全方案1、工程概况本工程基地位于曹杨路以东,三源路以南,总用地面积34200m2,地势平坦,由七栋 14~18 层高层住宅和 1 层独立地下车库组成,结构类型为框剪结构,建筑面积约为 88000m2,建筑高度:42~54m,其中 1#、6#、7#总体做地下室人防,2#、5#的楼梯间电梯井做局部地下室为进入人防的出入口;3#、4#无地下室
工程的基础的住宅楼采纳桩梁支承的整板筏式基础,桩为钢筋砼预制方桩,长约 26~28m,承台梁约 700×1000mm,筏板厚约400~500
地下车库为独立结构单元
一层地面做架空板
本工程根据设计,对 1#、6#、7#号楼及 2#对 1#、6#、7#号楼及 2#、5#的局部地下室和独立车库地下室的围护建议用了水泥搅拌桩及土钉墙加止水帷幕相结合的围护方式
其它楼号采纳放坡开挖
2、土方开挖 土方开挖是基坑施工的关键工序,必须严格根据围护结构设计的要求及施工组织设计内容进行精心准备,精心组织施工,遵守“由上而下,先撑后挖,分层开挖”的原则
最后一层土开挖后,应立即浇灌混凝土垫层,避开基底土暴露时间过长
具体详见土方开挖施工方案

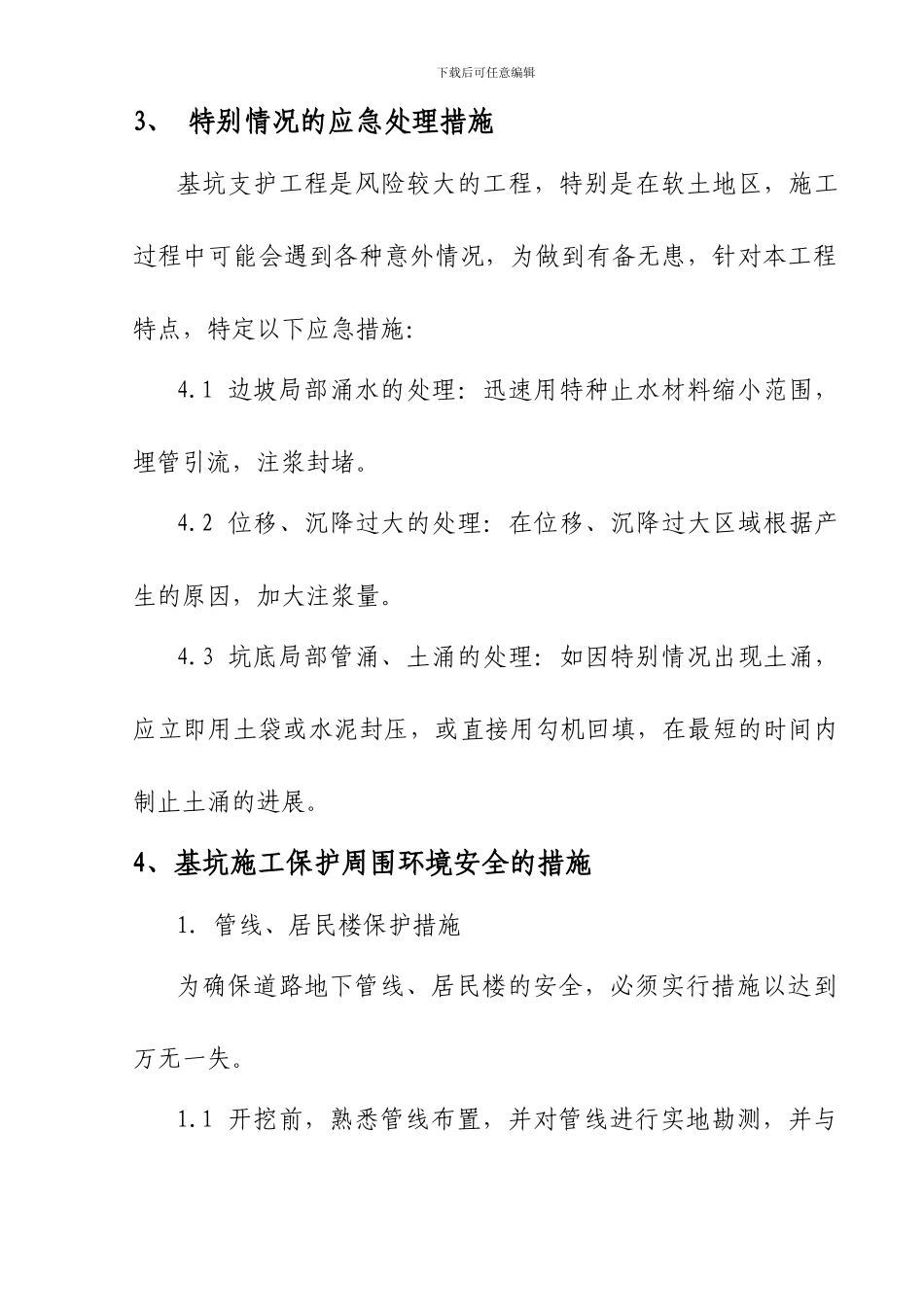

下载后可任意编辑3、 特别情况的应急处理措施基坑支护工程是风险较大的工程,特别是在软土地区,施工过程中可能会遇到各种意外情况,为做到有备无患,针对本工程特点,特定以下应急措施:4
1 边坡局部涌水的处理:迅速用特种止水材料缩小范围,埋管引流,注浆封堵
2 位移、沉降过大的处理:在位移、沉降过大区域根据产生的原因,加大注浆量
3 坑底局部管涌、土涌的处理:如因特别情况出现土涌,应立即用土袋或水泥封压,或直接用勾机回填,在最短的时间内制止土涌的进展
4、基坑施工保护周围环境安全的措施1

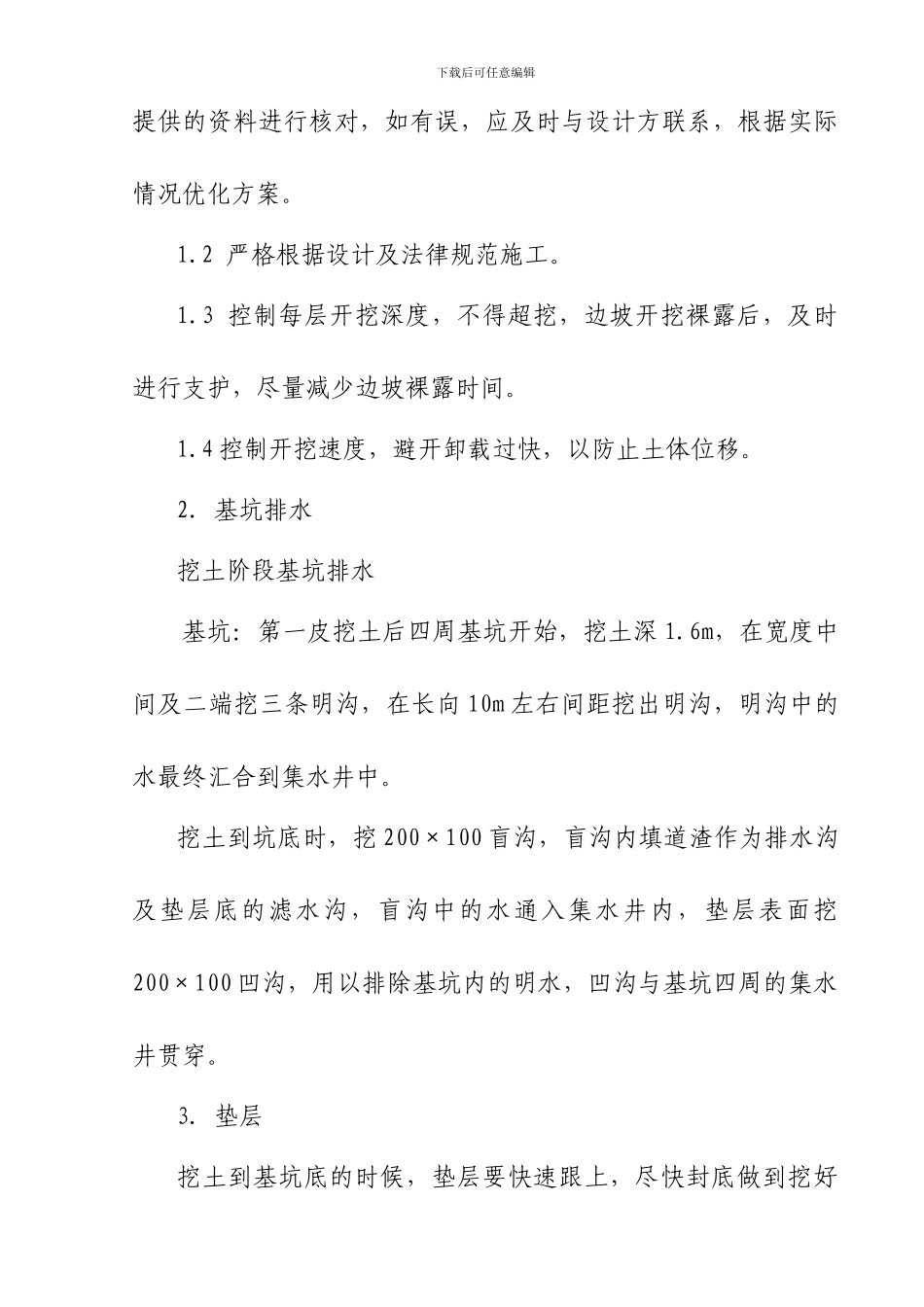

管线、居民楼保护措施为确保道路地下管线、居民楼的安全,必须实行措施以达到万无一失
