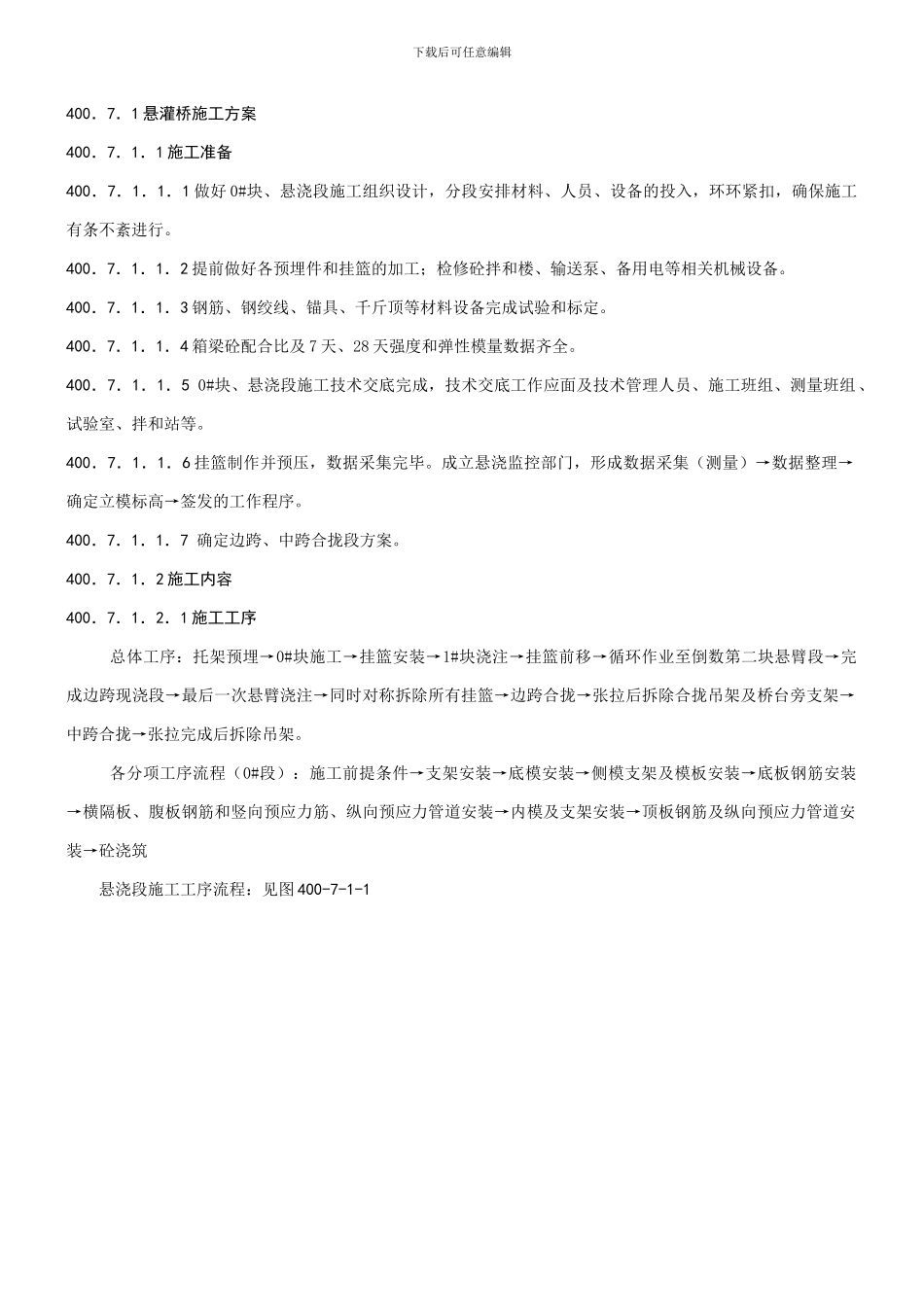

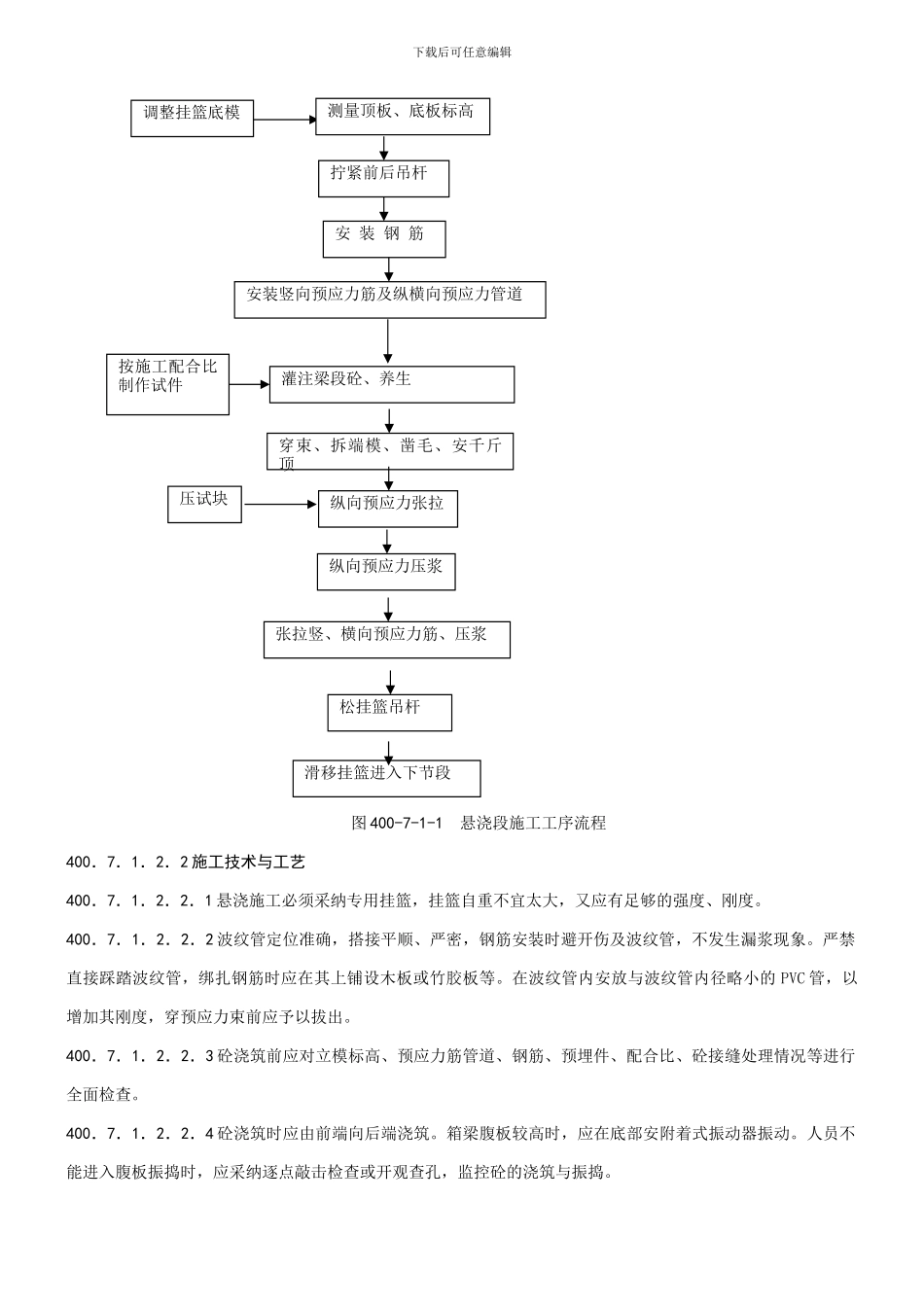

下载后可任意编辑400.7.1 悬灌桥施工方案400.7.1.1 施工准备400.7.1.1.1 做好 0#块、悬浇段施工组织设计,分段安排材料、人员、设备的投入,环环紧扣,确保施工有条不紊进行。400.7.1.1.2 提前做好各预埋件和挂篮的加工;检修砼拌和楼、输送泵、备用电等相关机械设备。400.7.1.1.3 钢筋、钢绞线、锚具、千斤顶等材料设备完成试验和标定。400.7.1.1.4 箱梁砼配合比及 7 天、28 天强度和弹性模量数据齐全。400.7.1.1.5 0#块、悬浇段施工技术交底完成,技术交底工作应面及技术管理人员、施工班组、测量班组、试验室、拌和站等。400.7.1.1.6 挂篮制作并预压,数据采集完毕。成立悬浇监控部门,形成数据采集(测量)→数据整理→确定立模标高→签发的工作程序。400.7.1.1.7 确定边跨、中跨合拢段方案。400.7.1.2 施工内容400.7.1.2.1 施工工序总体工序:托架预埋→0#块施工→挂篮安装→1#块浇注→挂篮前移→循环作业至倒数第二块悬臂段→完成边跨现浇段→最后一次悬臂浇注→同时对称拆除所有挂篮→边跨合拢→张拉后拆除合拢吊架及桥台旁支架→中跨合拢→张拉完成后拆除吊架。各分项工序流程(0#段):施工前提条件→支架安装→底模安装→侧模支架及模板安装→底板钢筋安装→横隔板、腹板钢筋和竖向预应力筋、纵向预应力管道安装→内模及支架安装→顶板钢筋及纵向预应力管道安装→砼浇筑悬浇段施工工序流程:见图 400-7-1-1下载后可任意编辑图 400-7-1-1 悬浇段施工工序流程400.7.1.2.2 施工技术与工艺400.7.1.2.2.1 悬浇施工必须采纳专用挂篮,挂篮自重不宜太大,又应有足够的强度、刚度。400.7.1.2.2.2 波纹管定位准确,搭接平顺、严密,钢筋安装时避开伤及波纹管,不发生漏浆现象。严禁直接踩踏波纹管,绑扎钢筋时应在其上铺设木板或竹胶板等。在波纹管内安放与波纹管内径略小的 PVC 管,以增加其刚度,穿预应力束前应予以拔出。400.7.1.2.2.3 砼浇筑前应对立模标高、预应力筋管道、钢筋、预埋件、配合比、砼接缝处理情况等进行全面检查。400.7.1.2.2.4 砼浇筑时应由前端向后端浇筑。箱梁腹板较高时,应在底部安附着式振动器振动。人员不能进入腹板振捣时,应采纳逐点敲击检查或开观查孔,监控砼的浇筑与振捣。调整挂篮底模测量顶板、底板标高拧紧前后吊杆安 装 钢 筋安装竖向预应力筋及纵横向预应力管道灌注梁段砼、养生按施工配合比制作试件穿束、拆...
