下载后可任意编辑承台钢筋骨架制作施工组织方案一 承台施工概况 本合同段下部结构基础采纳桩基、承台结构:承台平面尺寸为 9
454m×5
承台使用C 30 混凝土 42
27m3,Ⅰ级钢筋 3337
1、施工手续现场钢筋工人员必须佩戴上岗证,焊工必须有岗位资格证,参加钢筋机械接头加工人员必须进行技术培训,经考试合格后方可执证上岗
未经培训人员严禁操作设备
2、材料进场计划由钢筋施工班负责人随工程进度提出需求量计划,并经技术科审核后报后勤保障部进料
3、审图施工前技术人员仔细查阅图纸(包括与构筑物图对应情况)、方案、相关安全质量法律规范,做到图纸上问题提前与设计联系解决,以便顺利进行钢筋施工
4、管理人员及劳务人员培训项目部技术科按规定对相关班组进行方案、措施交底(包括书面、口头);每周利用简短时间,由班组对钢筋操作层进行方案、措施交底(包括书面和口头),并由项目部技术负责人参加

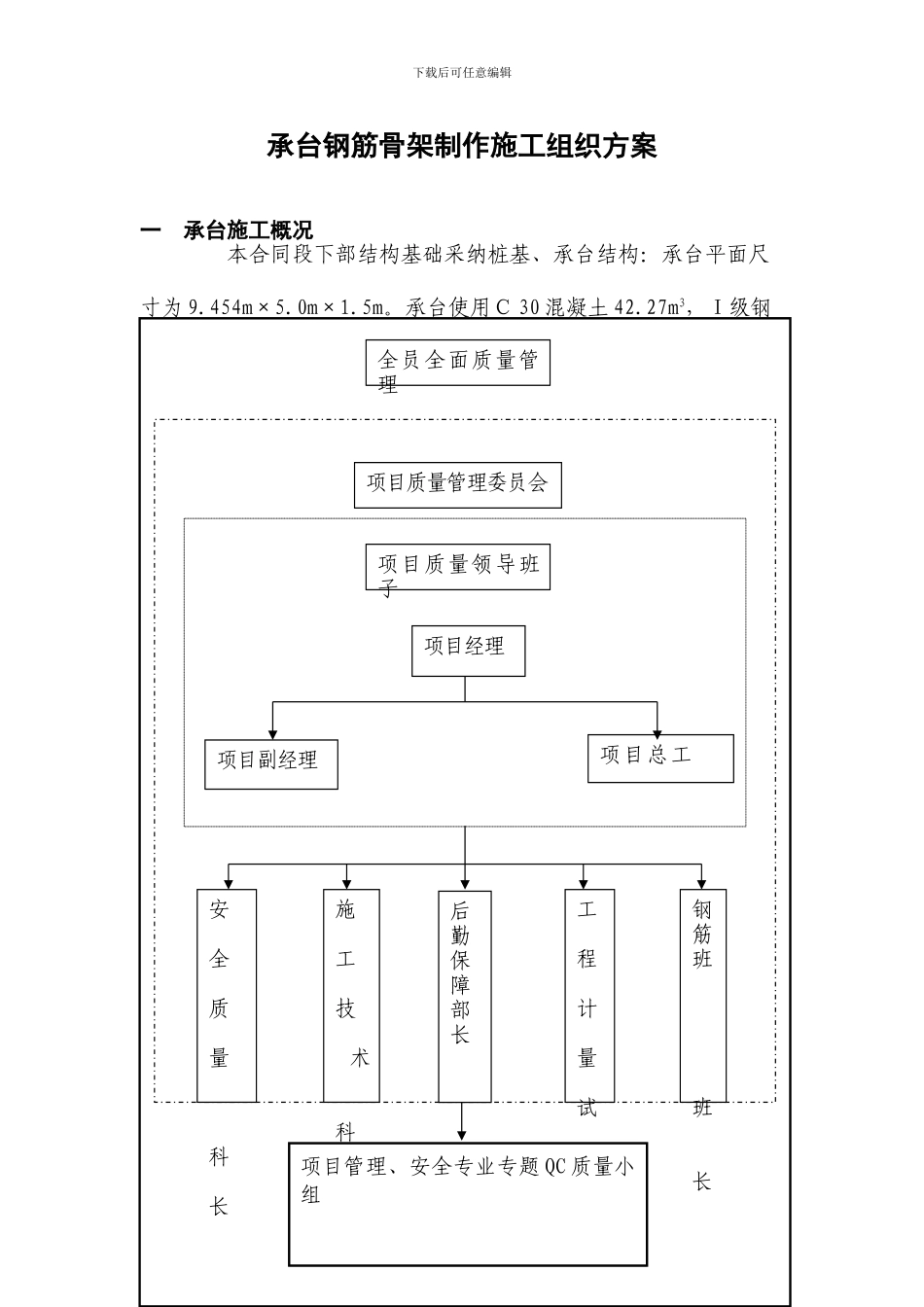

二 质量、安全保证措施质量组织体系机构图1全员全面质量管理项目质量管理委员会项目质量领导班子项目经理项目副经理项目总工安 全 质 量 科 长施 工 技 术 科 长后勤保障部长 工 程 计 量 试 验钢筋班 班 长项目管理、安全专业专题 QC 质量小组下载后可任意编辑5
技术质量保证措施质量保证措施1、一般要求钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且设识别标志
在运输过程中避开锈蚀和污染
钢筋应具有出厂质量证明书和试验报告单
应抽取试样做力学性能试验
2、钢筋堆放1)项目部钢筋班组根据实际进度计划提出合理的钢筋进场计划,尽可能做到进场钢筋及时制做绑扎安装,减少现场钢筋堆放量,生锈量和场地占用量
2)本工程采纳的钢筋必须加强钢筋标识管理
钢筋从原材进场堆放,加工后的成品钢筋堆放,施工现场钢筋堆放必须按不同规格,级别分类堆放并标识,并设专人分类
