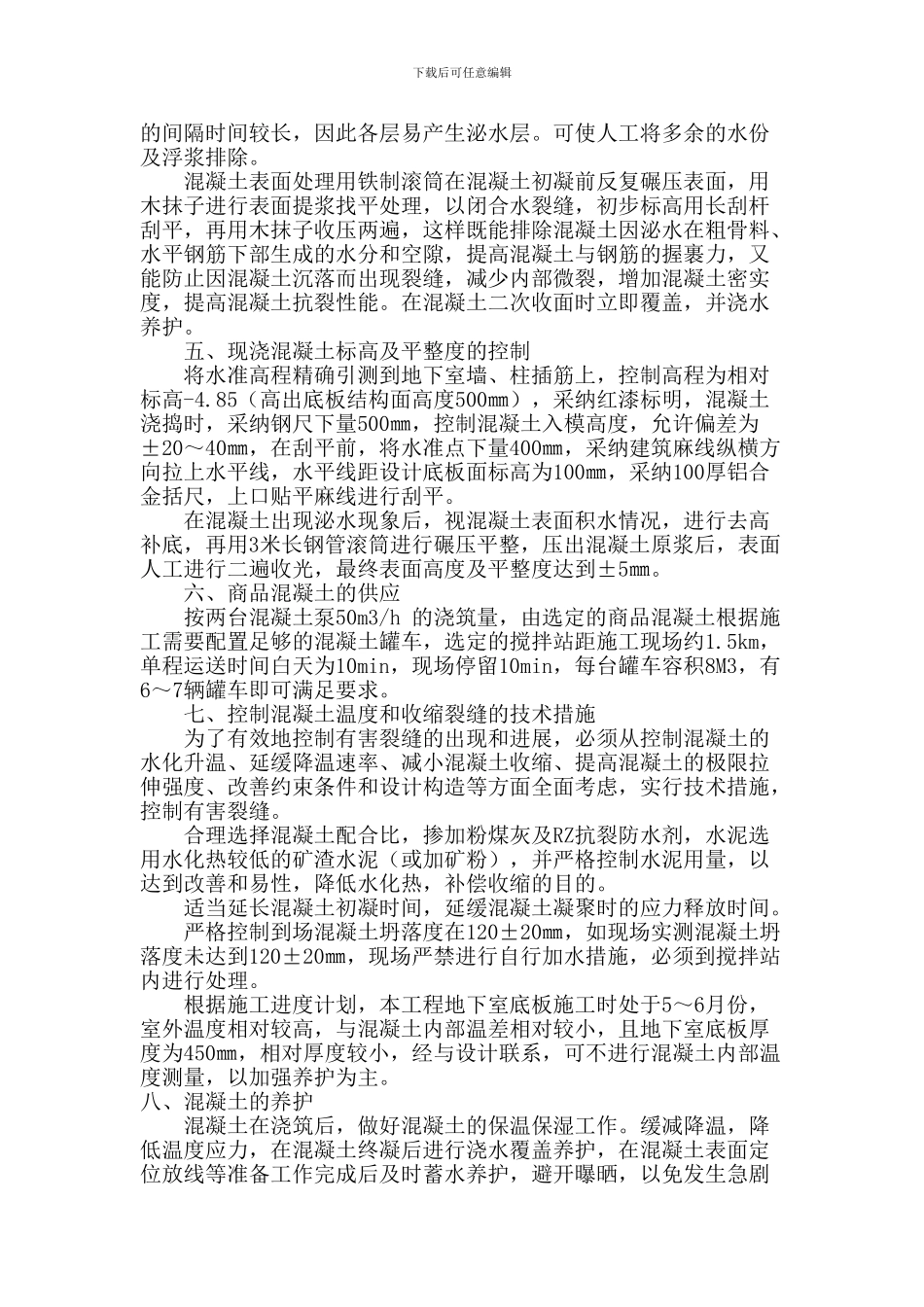

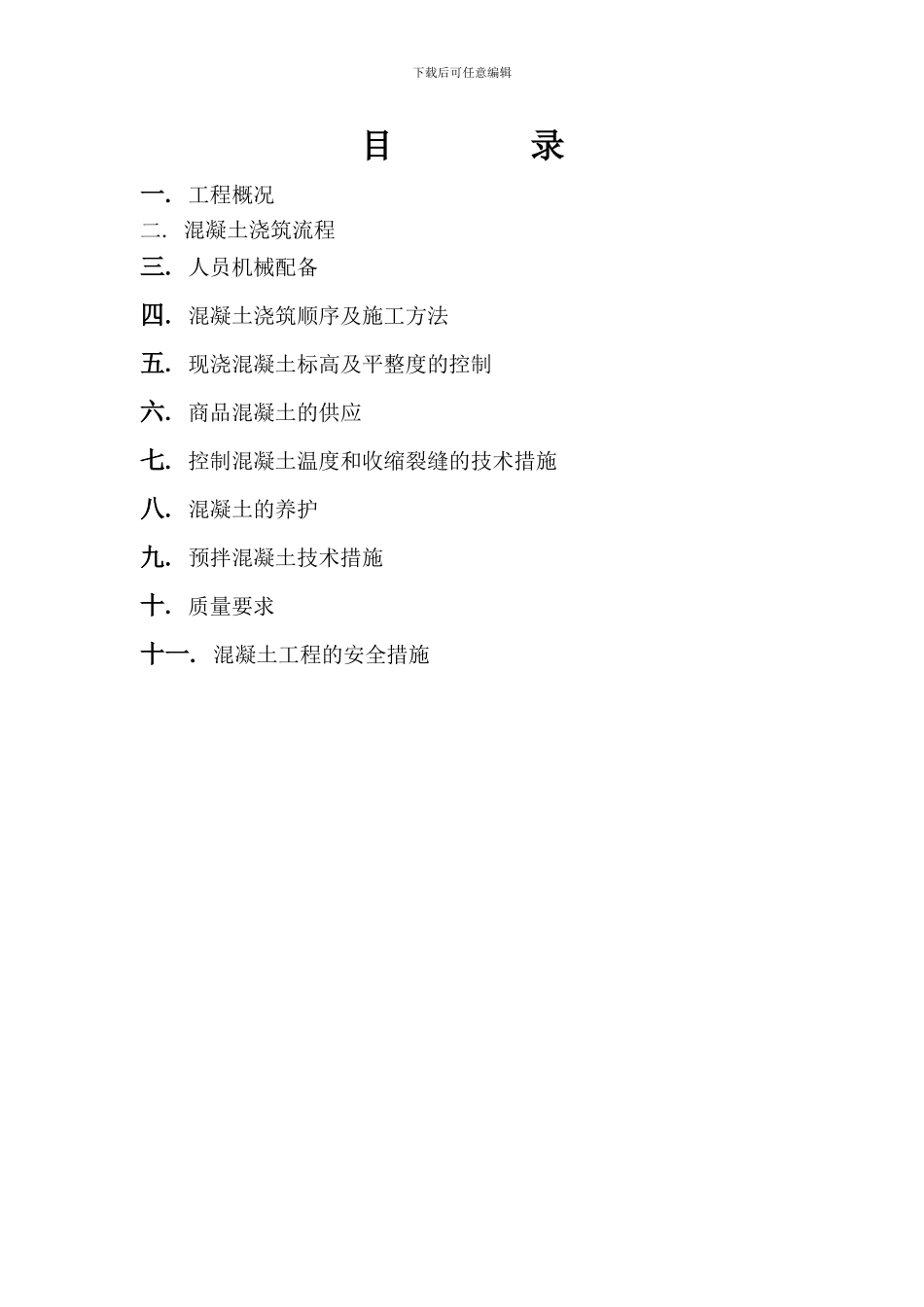

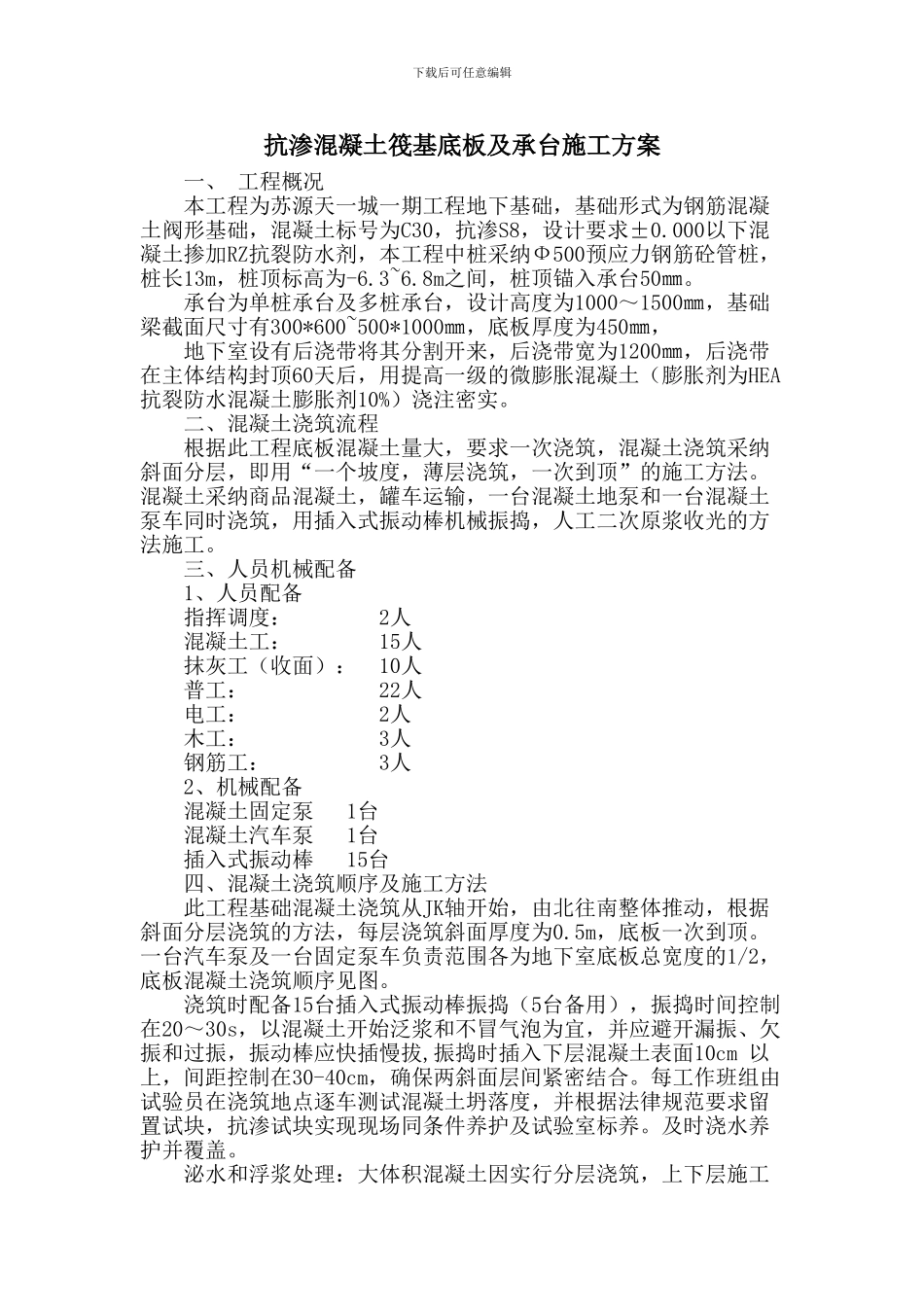

下载后可任意编辑目 录一. 工程概况二. 混凝土浇筑流程三. 人员机械配备四. 混凝土浇筑顺序及施工方法五. 现浇混凝土标高及平整度的控制六. 商品混凝土的供应七. 控制混凝土温度和收缩裂缝的技术措施八. 混凝土的养护九. 预拌混凝土技术措施十. 质量要求十一. 混凝土工程的安全措施下载后可任意编辑抗渗混凝土筏基底板及承台施工方案一、 工程概况本工程为苏源天一城一期工程地下基础,基础形式为钢筋混凝土阀形基础,混凝土标号为C30,抗渗S8,设计要求±0.000以下混凝土掺加RZ抗裂防水剂,本工程中桩采纳Ф500预应力钢筋砼管桩,桩长13m,桩顶标高为-6.3~6.8m之间,桩顶锚入承台50㎜。承台为单桩承台及多桩承台,设计高度为1000~1500㎜,基础梁截面尺寸有300*600~500*1000㎜,底板厚度为450㎜,地下室设有后浇带将其分割开来,后浇带宽为1200㎜,后浇带在主体结构封顶60天后,用提高一级的微膨胀混凝土(膨胀剂为HEA抗裂防水混凝土膨胀剂10%)浇注密实。二、混凝土浇筑流程根据此工程底板混凝土量大,要求一次浇筑,混凝土浇筑采纳斜面分层,即用“一个坡度,薄层浇筑,一次到顶”的施工方法。混凝土采纳商品混凝土,罐车运输,一台混凝土地泵和一台混凝土泵车同时浇筑,用插入式振动棒机械振捣,人工二次原浆收光的方法施工。三、人员机械配备1、人员配备指挥调度: 2人混凝土工: 15人抹灰工(收面): 10人普工: 22人电工: 2人木工: 3人钢筋工: 3人2、机械配备混凝土固定泵 1台混凝土汽车泵 1台插入式振动棒 15台四、混凝土浇筑顺序及施工方法此工程基础混凝土浇筑从JK轴开始,由北往南整体推动,根据斜面分层浇筑的方法,每层浇筑斜面厚度为0.5m,底板一次到顶。一台汽车泵及一台固定泵车负责范围各为地下室底板总宽度的1/2,底板混凝土浇筑顺序见图。浇筑时配备15台插入式振动棒振捣(5台备用),振捣时间控制在20~30s,以混凝土开始泛浆和不冒气泡为宜,并应避开漏振、欠振和过振,振动棒应快插慢拔,振捣时插入下层混凝土表面10cm 以上,间距控制在30-40cm,确保两斜面层间紧密结合。每工作班组由试验员在浇筑地点逐车测试混凝土坍落度,并根据法律规范要求留置试块,抗渗试块实现现场同条件养护及试验室标养。及时浇水养护并覆盖。泌水和浮浆处理:大体积混凝土因实行分层浇筑,上下层施工下载后可任意编辑的间隔时间较长,因此各层易产生泌水层。可使人工将多余的水份及浮浆排除。混凝土表面处理用铁制滚...
