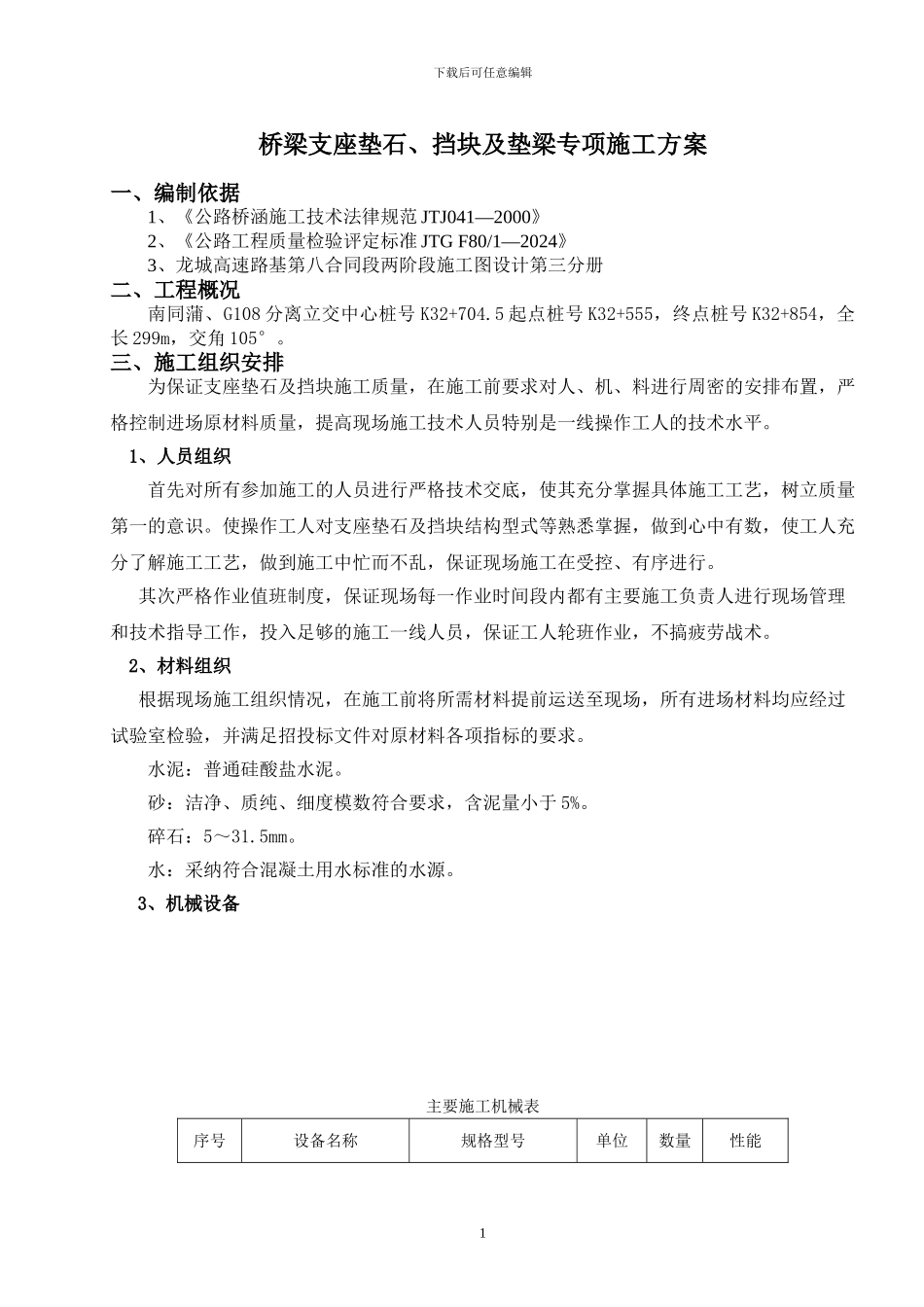

下载后可任意编辑桥梁支座垫石、挡块及垫梁专项施工方案一、编制依据1、《公路桥涵施工技术法律规范 JTJ041—2000》2、《公路工程质量检验评定标准 JTG F80/1—2024》 3、龙城高速路基第八合同段两阶段施工图设计第三分册二、工程概况南同蒲、G108 分离立交中心桩号 K32+704
5 起点桩号 K32+555,终点桩号 K32+854,全长 299m,交角 105°
三、施工组织安排为保证支座垫石及挡块施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平
1、人员组织首先对所有参加施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识
使操作工人对支座垫石及挡块结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行
其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术
2、材料组织 根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
水泥:普通硅酸盐水泥
砂:洁净、质纯、细度模数符合要求,含泥量小于 5%
碎石:5~31
水:采纳符合混凝土用水标准的水源
3、机械设备主要施工机械表序号设备名称规格型号单位数量性能1下载后可任意编辑1水泥砼拌和设备500/1000 型台2良好2砼搅拌运输车10m3辆2良好3装载机LG850台1良好4水泥储存罐150t座3良好5钢筋切断机GQ40C 型台1良好6钢筋弯曲机GW40 型台1良好7C02保护焊NBC-500台1良好8电焊机BX1-500B台2良好9吊车25T台1良好四、施工方案支座垫石及挡块施工
