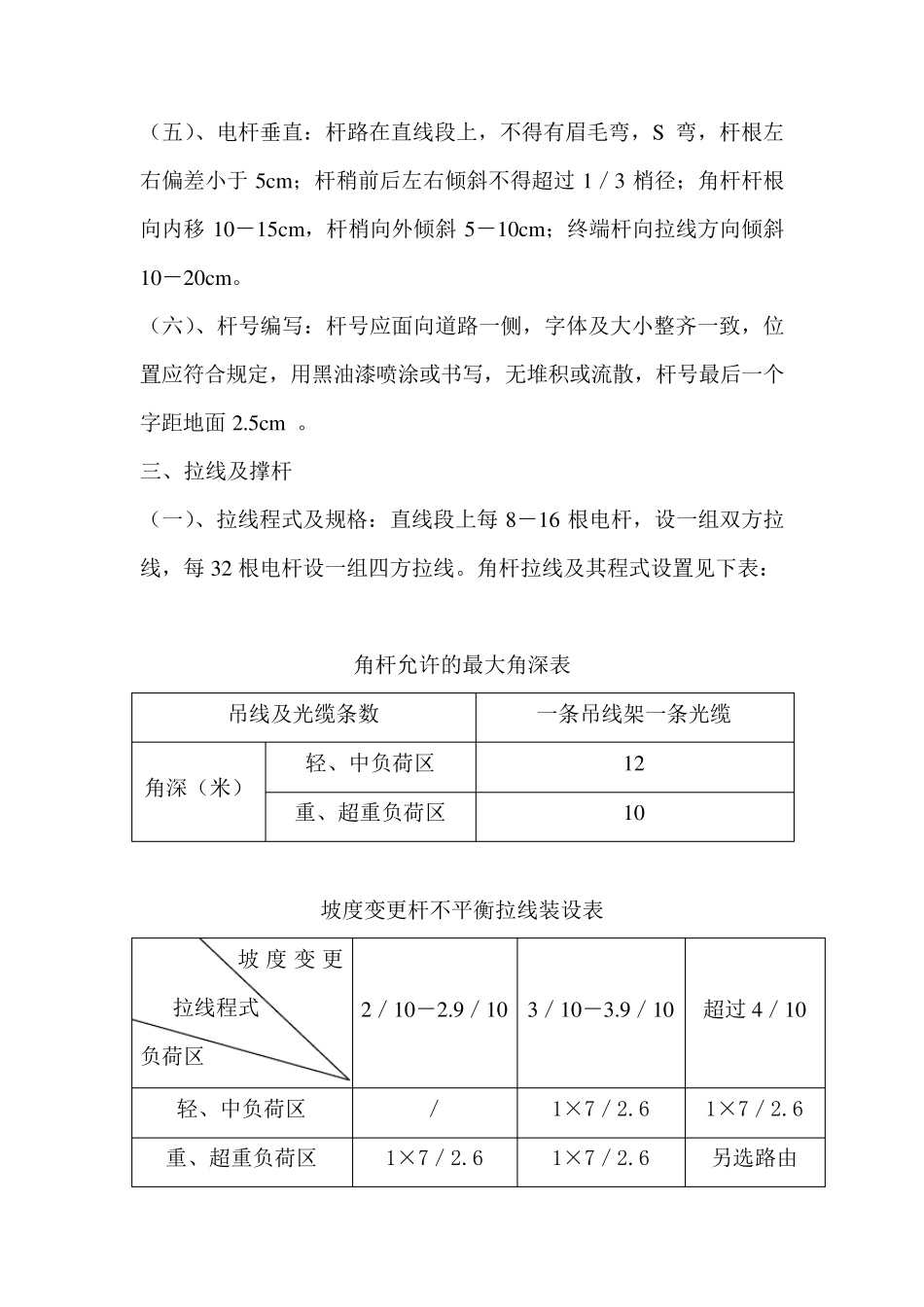

通信架空光缆线路施工技术规范 一、 施工复测 (一)、复测光缆路由的具体走向、敷设方式、环境条件以及接头的具体位置。 (二)、核定光缆穿越障碍物需采取防护措施地段的具体位置和处理措施。 (三)、复测路由地面距离、杆位、杆长、杆型及杆上装置并核对基本杆路(基本杆距一般情况下为 50 米)。 (四)、确定拉线位置、并复核程式及数量;确定接头位置,为配般做好准备。 (五)、因环境变化必须对设计单位明确的设计进行修改时,应由施工单位提出具体意见,并经设计单位、建设单位确认。 (六)、复测时确认与其它建筑物保持必要的净距(见附表) 二、新设电杆 (一)、位置:不宜设在建筑物的直出口处、公路路肩上或公路与排水洶之间及地势低洼、地形不稳定的位置。 (二)、电杆埋深:(见电杆杆洞洞深表) (三)、新设电杆及新设地锚埋设回填:回土必须分层(30cm )夯实,培土高出地面 15-20cm ,杂 草 、稀 泥 、冻 结 夹 雪 的土块 、石 块 不得填 入 洞内 ,市 区 地段应回土夯实,恢 复路面。 (四)、杆根 加 固 装置:应符 合 有 关 要求 。 (五)、电杆垂直:杆路在直线段上,不得有眉毛弯,S 弯,杆根左右偏差小于5cm ;杆稍前后左右倾斜不得超过1/3 梢径;角杆杆根向内移10-15cm ,杆梢向外倾斜5-10cm ;终端杆向拉线方向倾斜10-20cm 。 (六)、杆号编写:杆号应面向道路一侧,字体及大小整齐一致,位置应符合规定,用黑油漆喷涂或书写,无堆积或流散,杆号最后一个字距地面2.5cm 。 三、拉线及撑杆 (一)、拉线程式及规格:直线段上每8-16 根电杆,设一组双方拉线,每32 根电杆设一组四方拉线。角杆拉线及其程式设置见下表: 角杆允许的最大角深表 吊线及光缆条数 一条吊线架一条光缆 角深(米) 轻、中负荷区 12 重、超重负荷区 10 坡度变更杆不平衡拉线装设表 坡度变更拉线程式 负荷区 2/10-2.9/10 3/10-3.9/10 超过4/10 轻、中负荷区 / 1×7/2.6 1×7/2.6 重、超重负荷区 1×7/2.6 1×7/2.6 另选路由 角杆拉线程式表 负 荷 区 吊线及光缆条数拉线程式 角深(米) 轻、 中 ≦3.5 1×7/2.6 3.6-7.5 1×7/2.6 7.6-10 1×7/2.6 10.1-12 1×7/2.6 重、 超重 ≦3.5 1×7/2.6 3.6-7.5 1×7/2.6 7.6-10 1×7/2.6 10.1-12 1×7/2.6 备注:对于不宜装设拉线的,可考虑用撑杆代替来...
