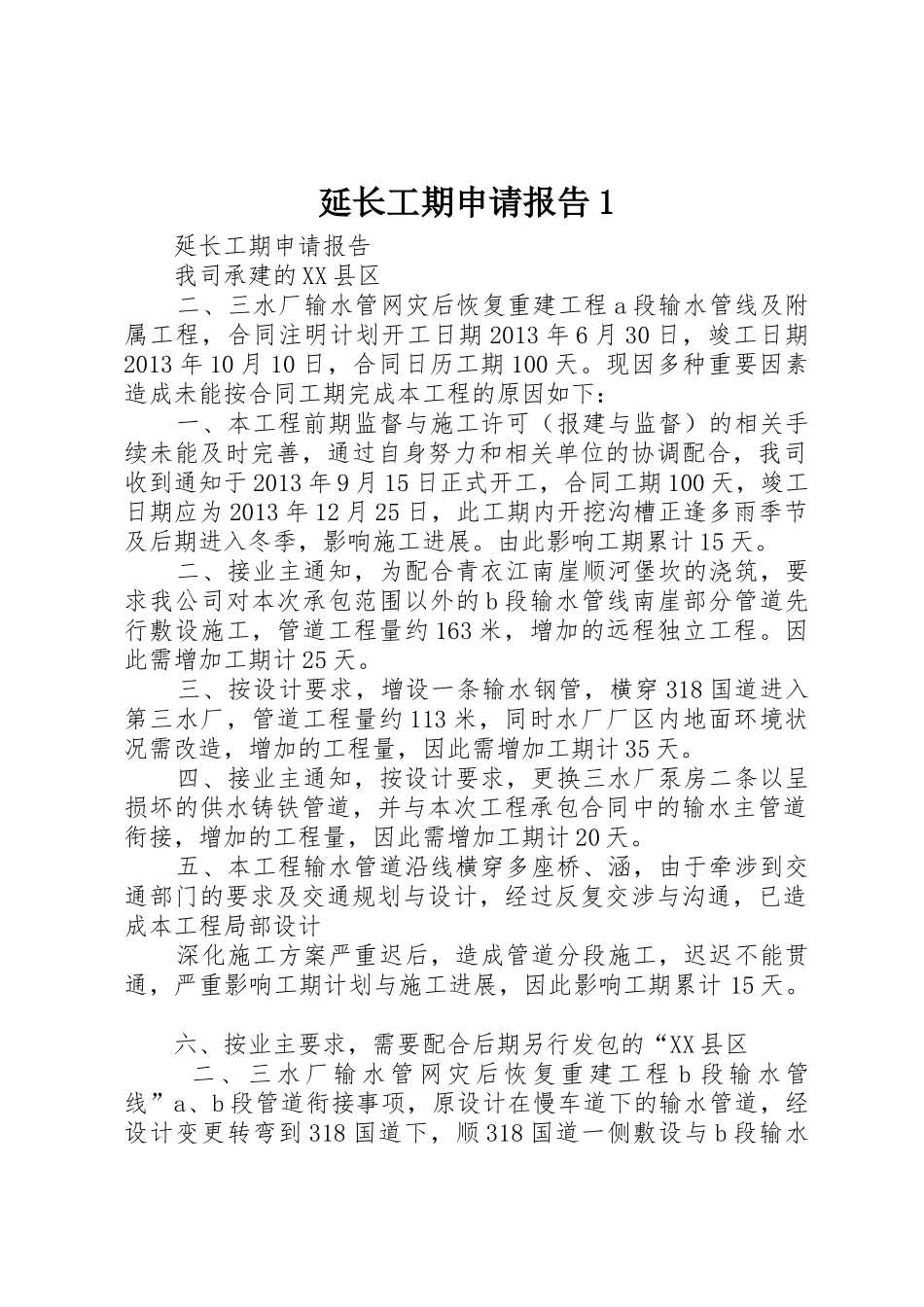

延长工期申请报告 1 延长工期申请报告 我司承建的 XX 县区 二、三水厂输水管网灾后恢复重建工程 a 段输水管线及附属工程,合同注明计划开工日期 2013 年 6 月 30 日,竣工日期2013 年 10 月 10 日,合同日历工期 100 天
现因多种重要因素造成未能按合同工期完成本工程的原因如下: 一、本工程前期监督与施工许可(报建与监督)的相关手续未能及时完善,通过自身努力和相关单位的协调配合,我司收到通知于 2013 年 9 月 15 日正式开工,合同工期 100 天,竣工日期应为 2013 年 12 月 25 日,此工期内开挖沟槽正逢多雨季节及后期进入冬季,影响施工进展
由此影响工期累计 15 天
二、接业主通知,为配合青衣江南崖顺河堡坎的浇筑,要求我公司对本次承包范围以外的 b 段输水管线南崖部分管道先行敷设施工,管道工程量约 163 米,增加的远程独立工程
因此需增加工期计 25 天
三、按设计要求,增设一条输水钢管,横穿 318 国道进入第三水厂,管道工程量约 113 米,同时水厂厂区内地面环境状况需改造,增加的工程量,因此需增加工期计 35 天
四、接业主通知,按设计要求,更换三水厂泵房二条以呈损坏的供水铸铁管道,并与本次工程承包合同中的输水主管道衔接,增加的工程量,因此需增加工期计 20 天
五、本工程输水管道沿线横穿多座桥、涵,由于牵涉到交通部门的要求及交通规划与设计,经过反复交涉与沟通,已造成本工程局部设计 深化施工方案严重迟后,造成管道分段施工,迟迟不能贯通,严重影响工期计划与施工进展,因此影响工期累计 15 天
六、按业主要求,需要配合后期另行发包的“XX 县区 二、三水厂输水管网灾后恢复重建工程 b 段输水管线”a、b 段管道衔接事项,原设计在慢车道下的输水管道,经设计变更转弯到 318 国道下,顺 318 国道一侧敷设与 b 段输
