“ξ ξ ξ ξ ”管子道钻探C3L8灰岩含水层施工安全技术措施二0一三年五月十五日“ξ ξ ξ ξ ”管子道钻探C3L8灰岩含水层施工安全技术措施编制:审核:科长:地测副总:总工:日期:二0一三年五月十五日- 1 - “ξ ξ ξ ξ ”管子道钻探C3L8 灰岩含水层施工安全技术措施一、概况1

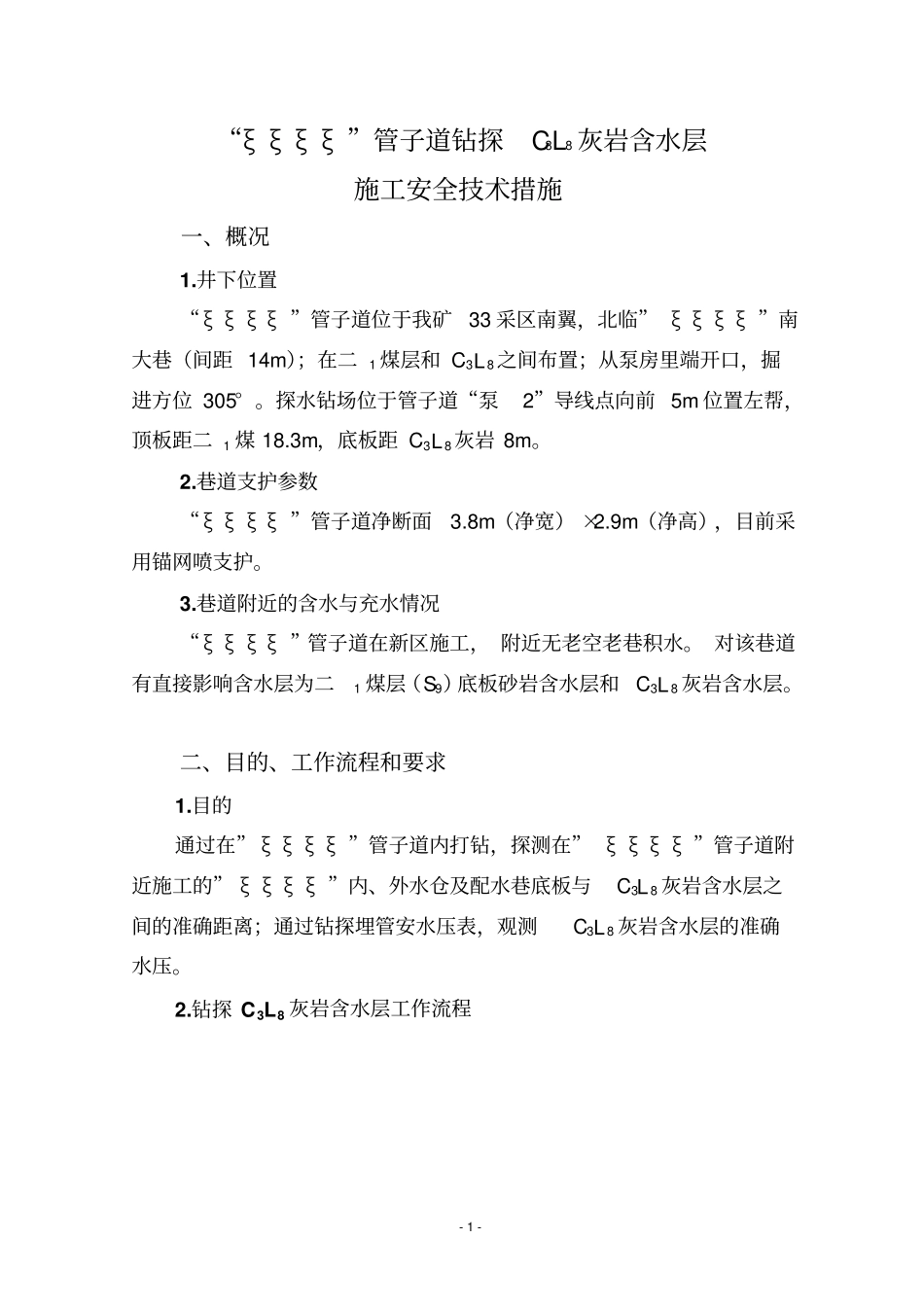

井下位置“ξ ξ ξ ξ ”管子道位于我矿33 采区南翼,北临” ξ ξ ξ ξ ”南大巷(间距 14m);在二1 煤层和 C3L 8之间布置;从泵房里端开口,掘进方位 305°
探水钻场位于管子道“泵2”导线点向前 5m 位置左帮,顶板距二1 煤 18
3m,底板距 C3L 8灰岩 8m
巷道支护参数“ξ ξ ξ ξ ”管子道净断面3
8m(净宽) ×2
9m(净高),目前采用锚网喷支护
巷道附近的含水与充水情况“ξ ξ ξ ξ ”管子道在新区施工, 附近无老空老巷积水
对该巷道有直接影响含水层为二1 煤层(S9)底板砂岩含水层和C3L 8 灰岩含水层
二、目的、工作流程和要求1
目的通过在” ξ ξ ξ ξ ”管子道内打钻,探测在” ξ ξ ξ ξ ”管子道附近施工的” ξ ξ ξ ξ ”内、外水仓及配水巷底板与C3L 8 灰岩含水层之间的准确距离;通过钻探埋管安水压表,观测C3L 8 灰岩含水层的准确水压
钻探 C3L8 灰岩含水层工作流程- 2 - 图 1 “ξ ξ ξ ξ ”管子道钻探 C3L 8 灰岩水工作流程图地测防治水机构根据评价向总工提交水 文 地 质 情 况 分 析 报 告 并 提 交 钻 探C3L 8 灰岩水设计及措施总工组织生产、安检、地测、机电等有关单位审核批准报告、探水设计、设计说明和安全技术措施钻探队运输钻机到现场,按设计埋管、加固、施工钻孔岩巷队管理好水泵、 水管、电路等,确保排水系统正常,另外要及时清挖水沟和水窝,保证排水畅通钻探队
