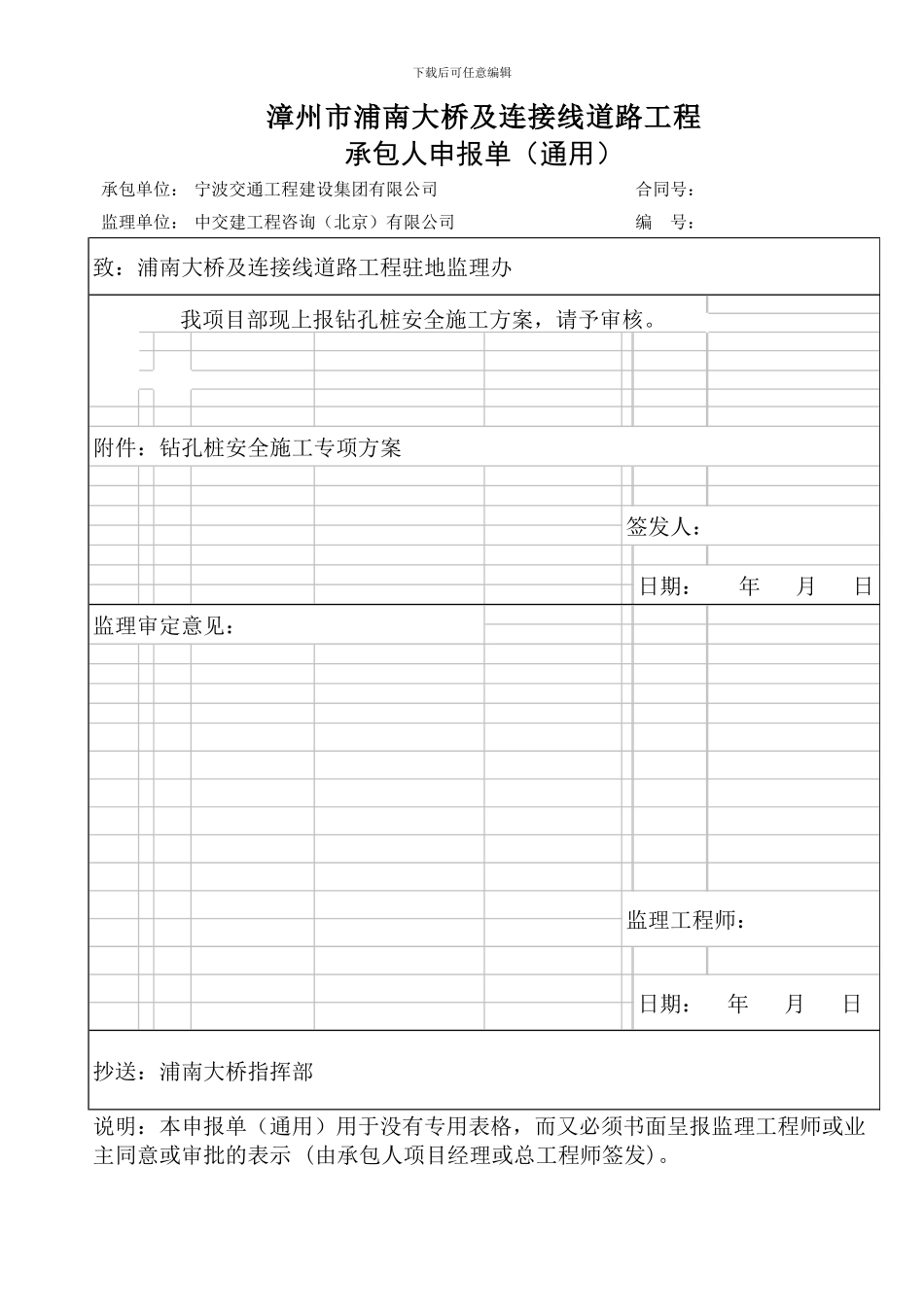

下载后可任意编辑监理单位: 中交建工程咨询(北京)有限公司编 号:漳州市浦南大桥及连接线道路工程承包人申报单(通用)承包单位: 宁波交通工程建设集团有限公司合同号:致:浦南大桥及连接线道路工程驻地监理办说明:本申报单(通用)用于没有专用表格,而又必须书面呈报监理工程师或业主同意或审批的表示 (由承包人项目经理或总工程师签发)。我项目部现上报钻孔桩安全施工方案,请予审核。附件:钻孔桩安全施工专项方案签发人:日期: 年 月 日监理审定意见:监理工程师:日期: 年 月 日抄送:浦南大桥指挥部下载后可任意编辑漳州市浦南大桥及连接线道路工程编制: 复核: 审批: 宁波交通工程建设集团漳州市浦南大桥及连接线道路工程项目经理部 二 O 一一年十月二十日下载后可任意编辑钻孔桩安全施工专项方案一、编制依据 1、《建设工程安全生产管理条例》 2、《公路桥涵施工技术法律规范》(JTJ041-2000) 3、《公路工程施工安全技术规程》(JTJ076-95) 4、《建设施工安全检查标准》(JGJ59-99) 5、《施工现场临时用电安全技术法律规范》(JGJ46-2024) 6、《建筑机械安全技术法律规范》(JGJ33-86)二、工程概况 本合同段桥梁有大桥 1 座,桩基础均采纳钻孔灌注桩施工,桩基结构为支撑桩,桩基总数为 88 根/2706m,其中 Φ120cm 桩径有 8 根/248m、Φ150cm 桩径有 8 根/96m、Φ180cm 桩径有 52/1746m、Φ220cm 桩径有 20 根/616m;水中桩 40 根,岸上桩 48 根。三、钻孔桩施工安全组织机构和安全、环境管理1、安全组织机构 为确保钻孔桩的施工安全,我项目经理部设立如下施工安全管理组织机构:2、钻孔桩施工安全管理目标安全目标实行“五无一杜绝、两控制、四消灭、一创建”(1)五无一杜绝项目经理:郭志奇物资部陈运景安质部安通办公室黄钟声财务部张文英安全负责人:董彭峰试验室程思军工程部叶瑞聪总工程师:王立亮项目副经理:洪荣下载后可任意编辑杜绝重大伤亡事故,杜绝火灾、洪灾事故,杜绝重大机电设备事故,杜绝民用爆破事故,杜绝重大交通事故。(2)两控制员工年负伤率小于 10‰,员工年重伤率小于 0.3‰(3)四消灭消灭违章指挥,消灭违章作业,消灭惯性事故,消灭自然灾害事故。(4)一创建创建漳州市安全文明施工场地。3、钻孔桩施工环保管理目标严控重要环境因素,施工污水排放,施工噪声排放,施工固体废弃物排放要达到标准要求;其它环境因素控制目标执行国家和行业...
