】新疆 AK-3 标沥青路面工程施工工作/培训计划(内部讨论稿)一、工作/培训计划的目的和任务以集团股份路桥公司名义中标承建的新疆阿(克苏)-喀(什)高速公路项目三标段是国内非常罕见的一揽子(路基、路面、桥涵、交叉工程和交通安全设施、预埋管线工程;绿化、环境保护工程和管理养护与服务房屋建筑工程全套)特大型高速公路工程施工承包项目,除主线 151
482km 以外,加上根据二级路标准修建的 G314 国道改路 4 条共 4
563km,伽师连接线(S213 改线)4
537km;按三级路标准设计的辅道 24 条 55
803km,总的道路修筑长度达到 216
假如在内地公路市场将会分专业、分段落拆分成多个标段,尤其是沥青路面工程,路外企业基本是无法染指的
因此从公司综合性进展和拓展非水电市场的高度来看,承揽本工程并培育锻炼第 1 页共 6 页下载后可任意编辑一批公路工程施工管理、技术人才,圆满完成各项履约目标,对公司开拓西北市场将具有里程碑式的意义

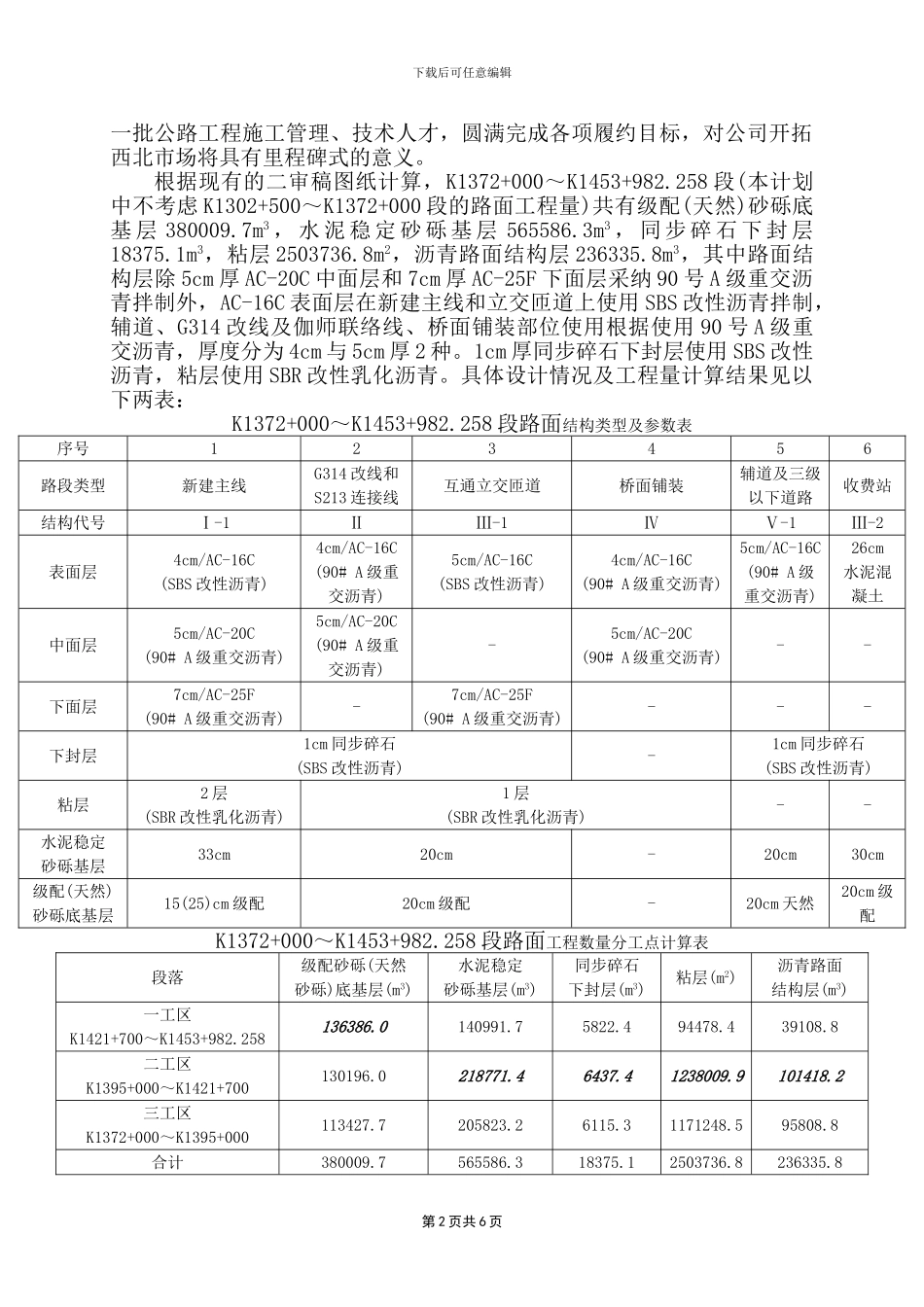

根据现有的二审稿图纸计算,K1372+000~K1453+982
258 段(本计划中不考虑 K1302+500~K1372+000 段的路面工程量)共有级配(天然)砂砾底基 层 380009
7m3 , 水 泥 稳 定 砂 砾 基 层 565586
3m3 , 同 步 碎 石 下 封 层18375
1m3,粘层 2503736
8m2,沥青路面结构层 236335

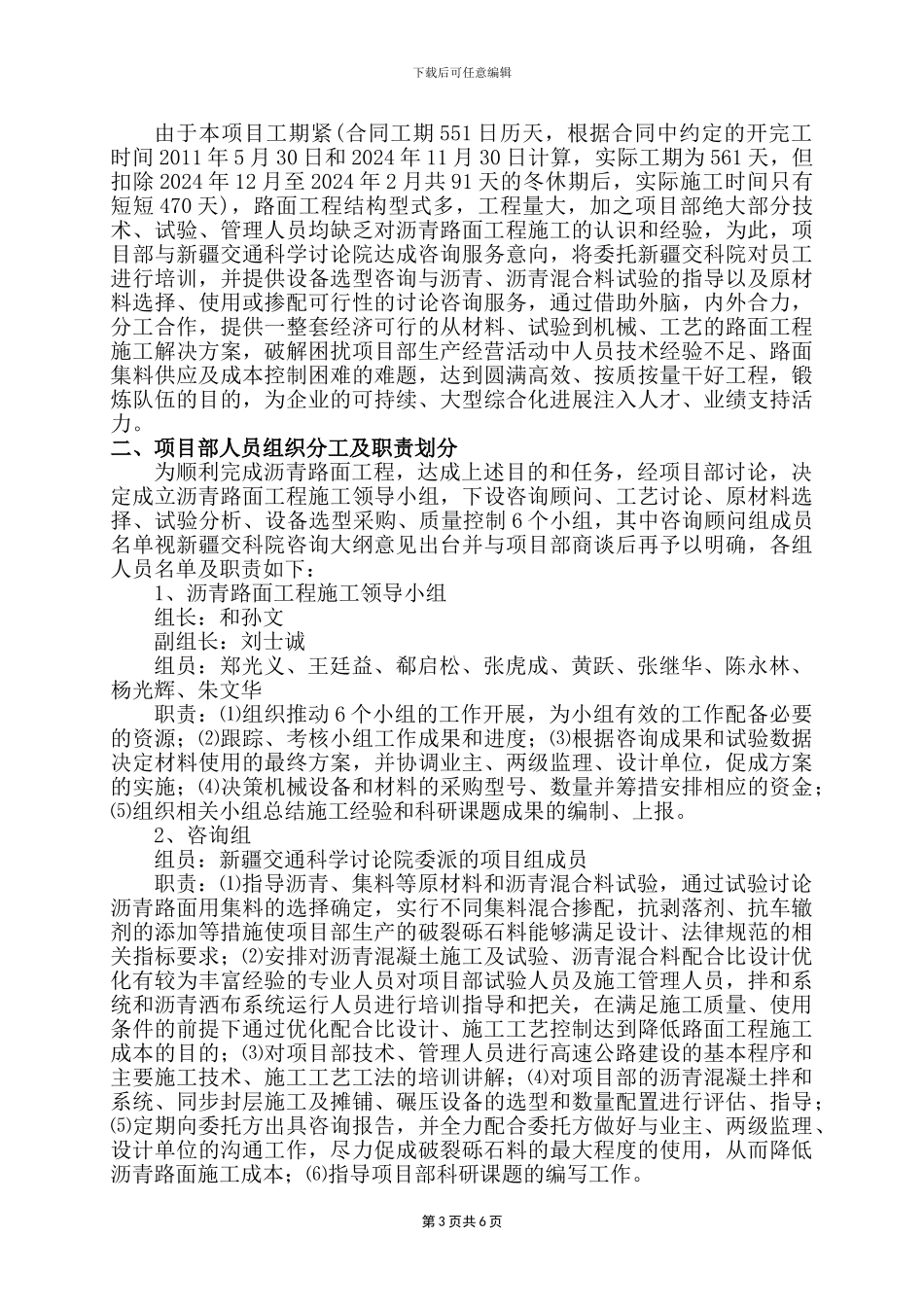

8m3,其中路面结构层除 5cm 厚 AC-20C 中面层和 7cm 厚 AC-25F 下面层采纳 90 号 A 级重交沥青拌制外,AC-16C 表面层在新建主线和立交匝道上使用 SBS 改性沥青拌制,辅道、G314 改线及伽师联络线、
