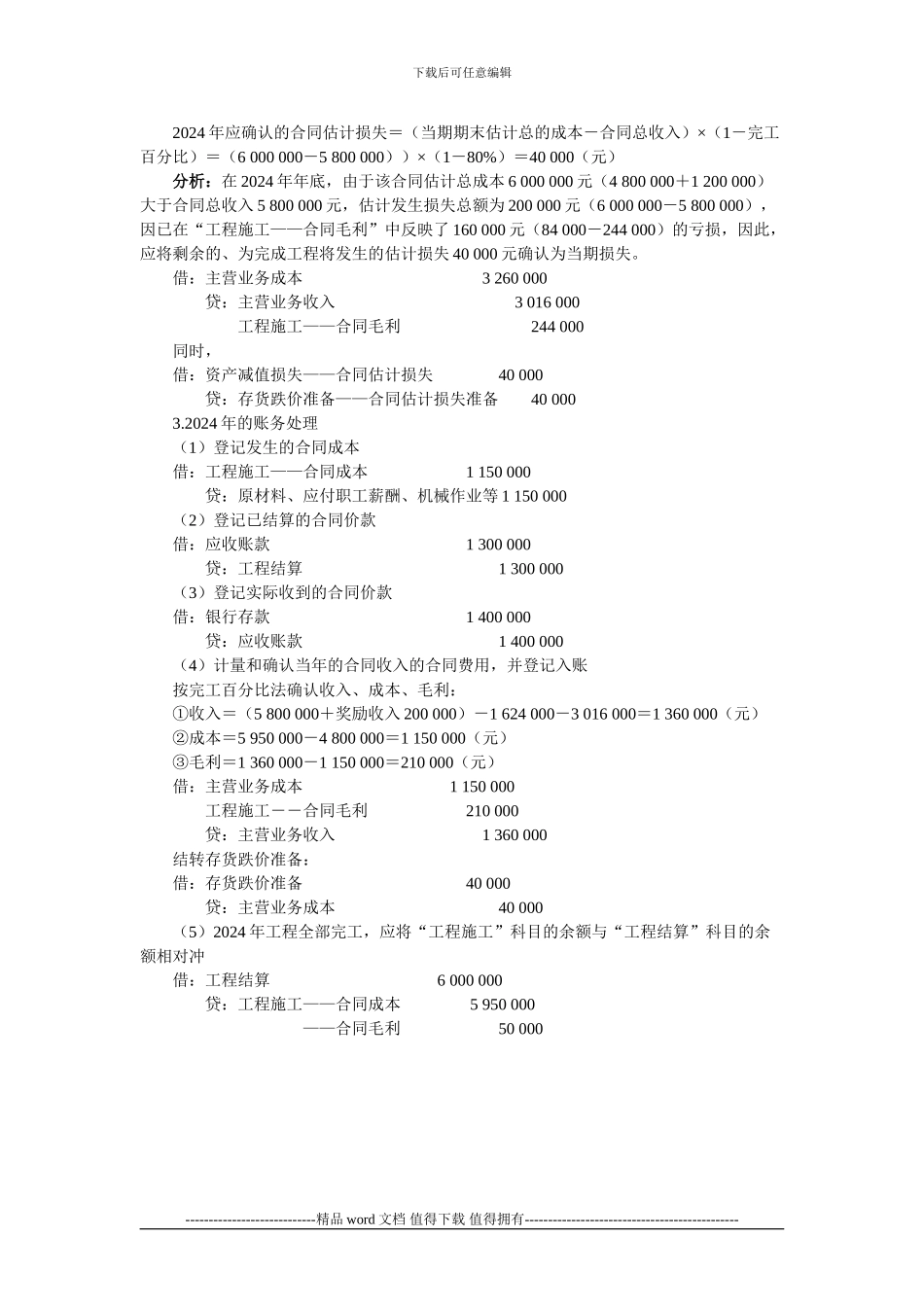

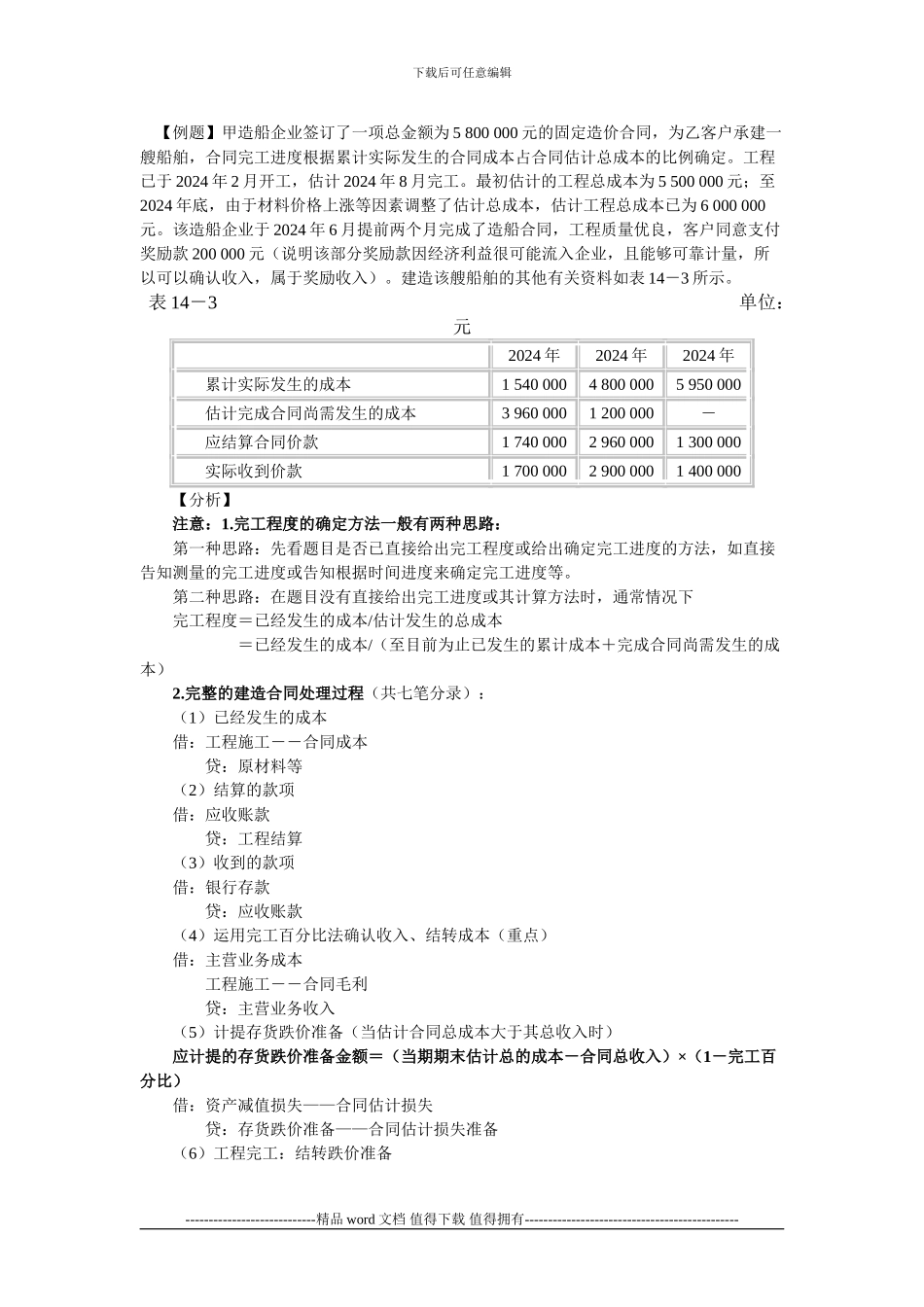

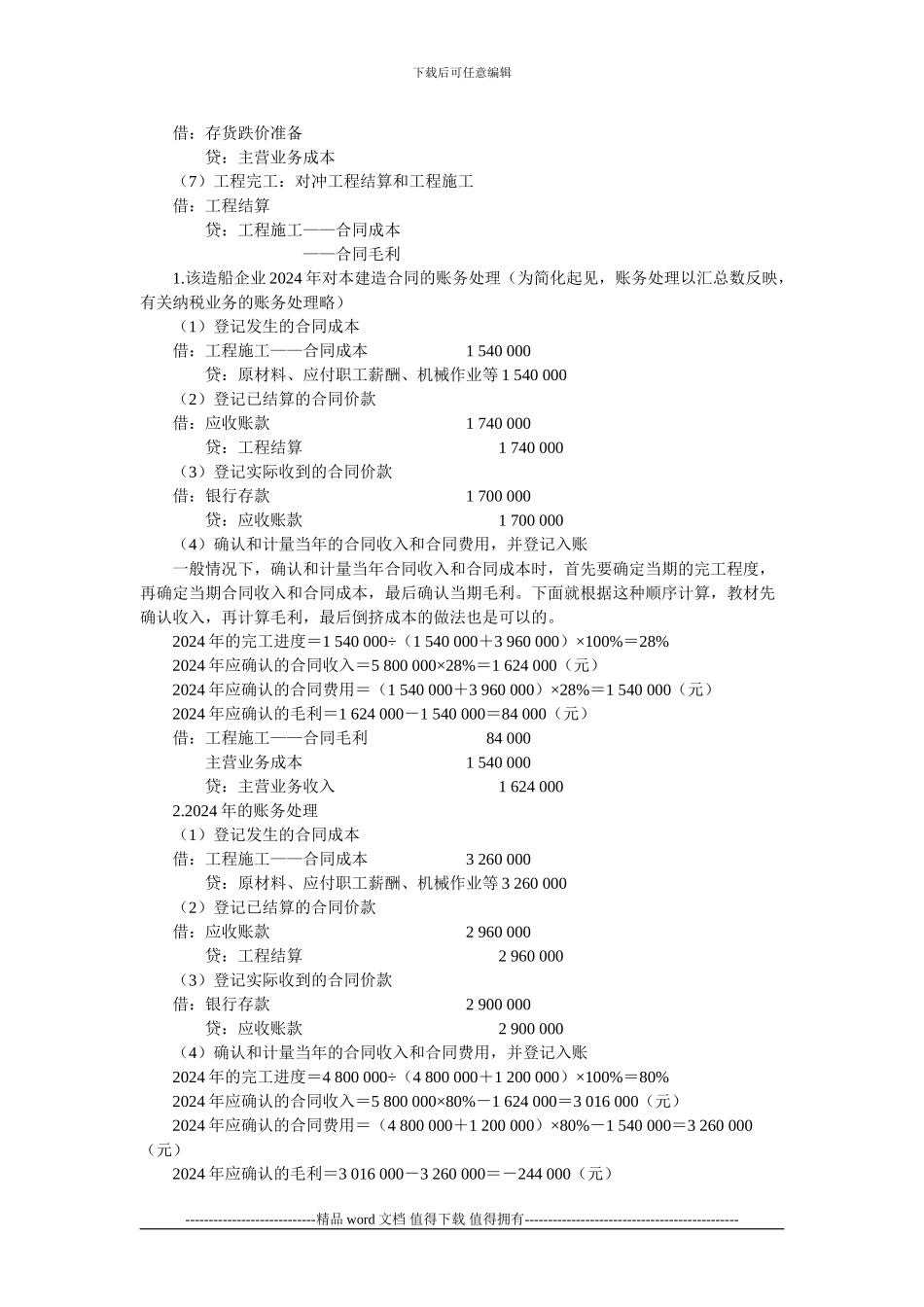

下载后可任意编辑 【例题】甲造船企业签订了一项总金额为 5 800 000 元的固定造价合同,为乙客户承建一艘船舶,合同完工进度根据累计实际发生的合同成本占合同估计总成本的比例确定。工程已于 2024 年 2 月开工,估计 2024 年 8 月完工。最初估计的工程总成本为 5 500 000 元;至2024 年底,由于材料价格上涨等因素调整了估计总成本,估计工程总成本已为 6 000 000元。该造船企业于 2024 年 6 月提前两个月完成了造船合同,工程质量优良,客户同意支付奖励款 200 000 元(说明该部分奖励款因经济利益很可能流入企业,且能够可靠计量,所以可以确认收入,属于奖励收入)。建造该艘船舶的其他有关资料如表 14-3 所示。表 14-3 单位:元 2024 年2024 年2024 年 累计实际发生的成本1 540 0004 800 0005 950 000 估计完成合同尚需发生的成本3 960 0001 200 000- 应结算合同价款1 740 0002 960 0001 300 000 实际收到价款1 700 0002 900 0001 400 000 【分析】 注意:1.完工程度的确定方法一般有两种思路: 第一种思路:先看题目是否已直接给出完工程度或给出确定完工进度的方法,如直接告知测量的完工进度或告知根据时间进度来确定完工进度等。 第二种思路:在题目没有直接给出完工进度或其计算方法时,通常情况下 完工程度=已经发生的成本/估计发生的总成本 =已经发生的成本/(至目前为止已发生的累计成本+完成合同尚需发生的成本) 2.完整的建造合同处理过程(共七笔分录): (1)已经发生的成本 借:工程施工――合同成本 贷:原材料等 (2)结算的款项 借:应收账款 贷:工程结算 (3)收到的款项 借:银行存款 贷:应收账款 (4)运用完工百分比法确认收入、结转成本(重点) 借:主营业务成本 工程施工――合同毛利 贷:主营业务收入 (5)计提存货跌价准备(当估计合同总成本大于其总收入时) 应计提的存货跌价准备金额=(当期期末估计总的成本-合同总收入)×(1-完工百分比) 借:资产减值损失——合同估计损失 贷:存货跌价准备——合同估计损失准备 (6)工程完工:结转跌价准备----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 借:存货跌价准备 贷:主营业务成本 (7)工程完工:对冲工程结算和工程施工 借:工程结算 贷:工程施工——合同成本...
