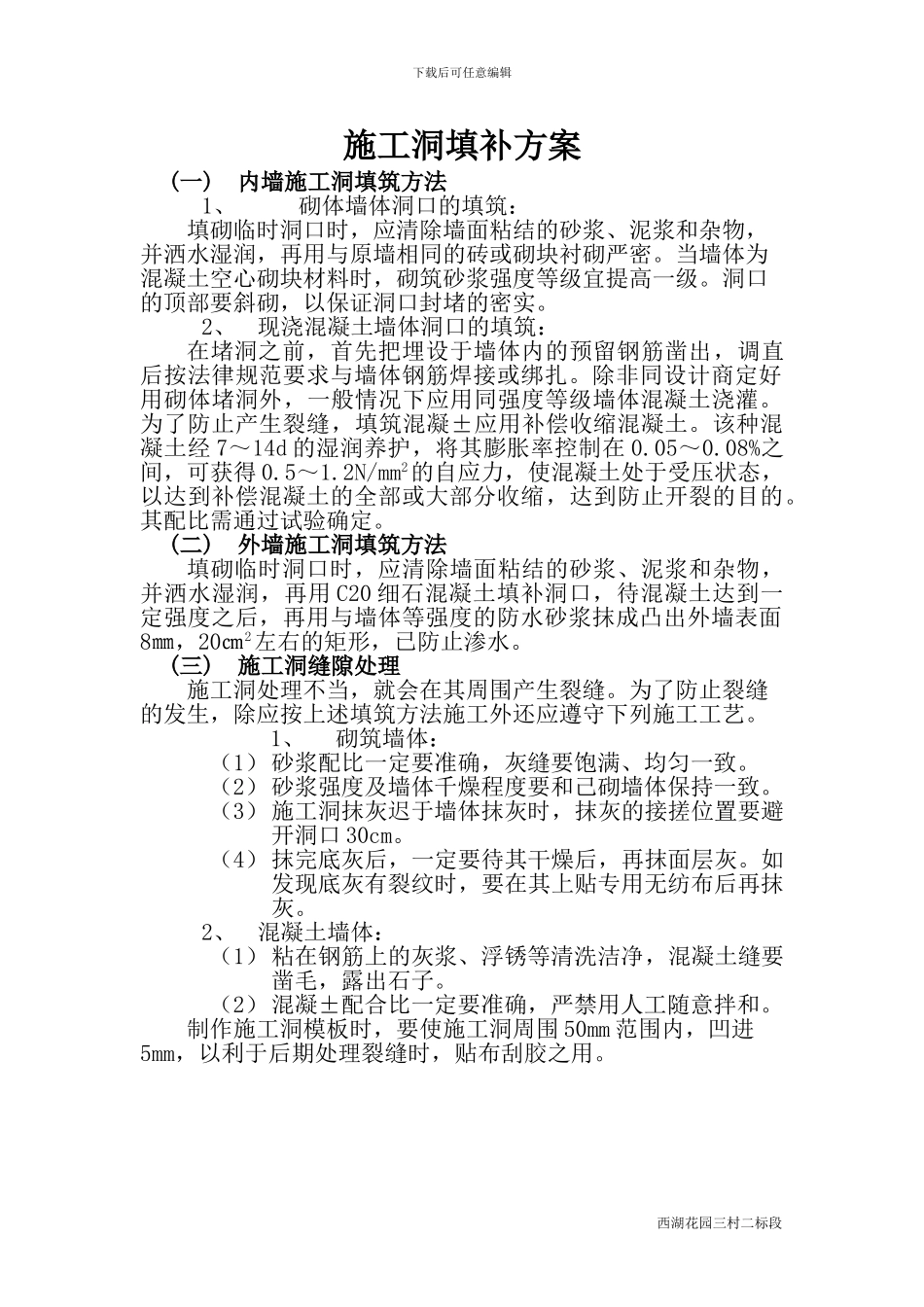

下载后可任意编辑施工洞填补方案(一)内墙施工洞填筑方法1、砌体墙体洞口的填筑:填砌临时洞口时,应清除墙面粘结的砂浆、泥浆和杂物,并洒水湿润,再用与原墙相同的砖或砌块衬砌严密。当墙体为混凝土空心砌块材料时,砌筑砂浆强度等级宜提高一级。洞口的顶部要斜砌,以保证洞口封堵的密实。2、现浇混凝土墙体洞口的填筑:在堵洞之前,首先把埋设于墙体内的预留钢筋凿出,调直后按法律规范要求与墙体钢筋焊接或绑扎。除非同设计商定好用砌体堵洞外,一般情况下应用同强度等级墙体混凝土浇灌。为了防止产生裂缝,填筑混凝±应用补偿收缩混凝土。该种混凝土经 7~14d 的湿润养护,将其膨胀率控制在 0.05~0.08%之间,可获得 0.5~1.2N/mm2的自应力,使混凝土处于受压状态,以达到补偿混凝土的全部或大部分收缩,达到防止开裂的目的。其配比需通过试验确定。(二)外墙施工洞填筑方法填砌临时洞口时,应清除墙面粘结的砂浆、泥浆和杂物,并洒水湿润,再用 C20 细石混凝土填补洞口,待混凝土达到一定强度之后,再用与墙体等强度的防水砂浆抹成凸出外墙表面8㎜,20㎝2左右的矩形,已防止渗水。(三)施工洞缝隙处理施工洞处理不当,就会在其周围产生裂缝。为了防止裂缝的发生,除应按上述填筑方法施工外还应遵守下列施工工艺。1、砌筑墙体:(1)砂浆配比一定要准确,灰缝要饱满、均匀一致。(2)砂浆强度及墙体千燥程度要和己砌墙体保持一致。(3)施工洞抹灰迟于墙体抹灰时,抹灰的接搓位置要避开洞口 30cm。(4)抹完底灰后,一定要待其干燥后,再抹面层灰。如发现底灰有裂纹时,要在其上贴专用无纺布后再抹灰。2、混凝土墙体:(1)粘在钢筋上的灰浆、浮锈等清洗洁净,混凝土缝要凿毛,露出石子。(2)混凝±配合比一定要准确,严禁用人工随意拌和。制作施工洞模板时,要使施工洞周围 50mm 范围内,凹进5mm,以利于后期处理裂缝时,贴布刮胶之用。西湖花园三村二标段下载后可任意编辑下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近。可以说,201x 年是公司推动行业改革、拓展市场、持续进展的关键年。现就本年度重要工作情况总结如下: 一、虚心学习,努力工作 (一)在 201x 年里...
