电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工组织设计和专项安全技术方案审批制度()VIP免费

施工组织设计和专项安全技术方案审批制度()_第1页
1/2
施工组织设计和专项安全技术方案审批制度()_第2页
2/2

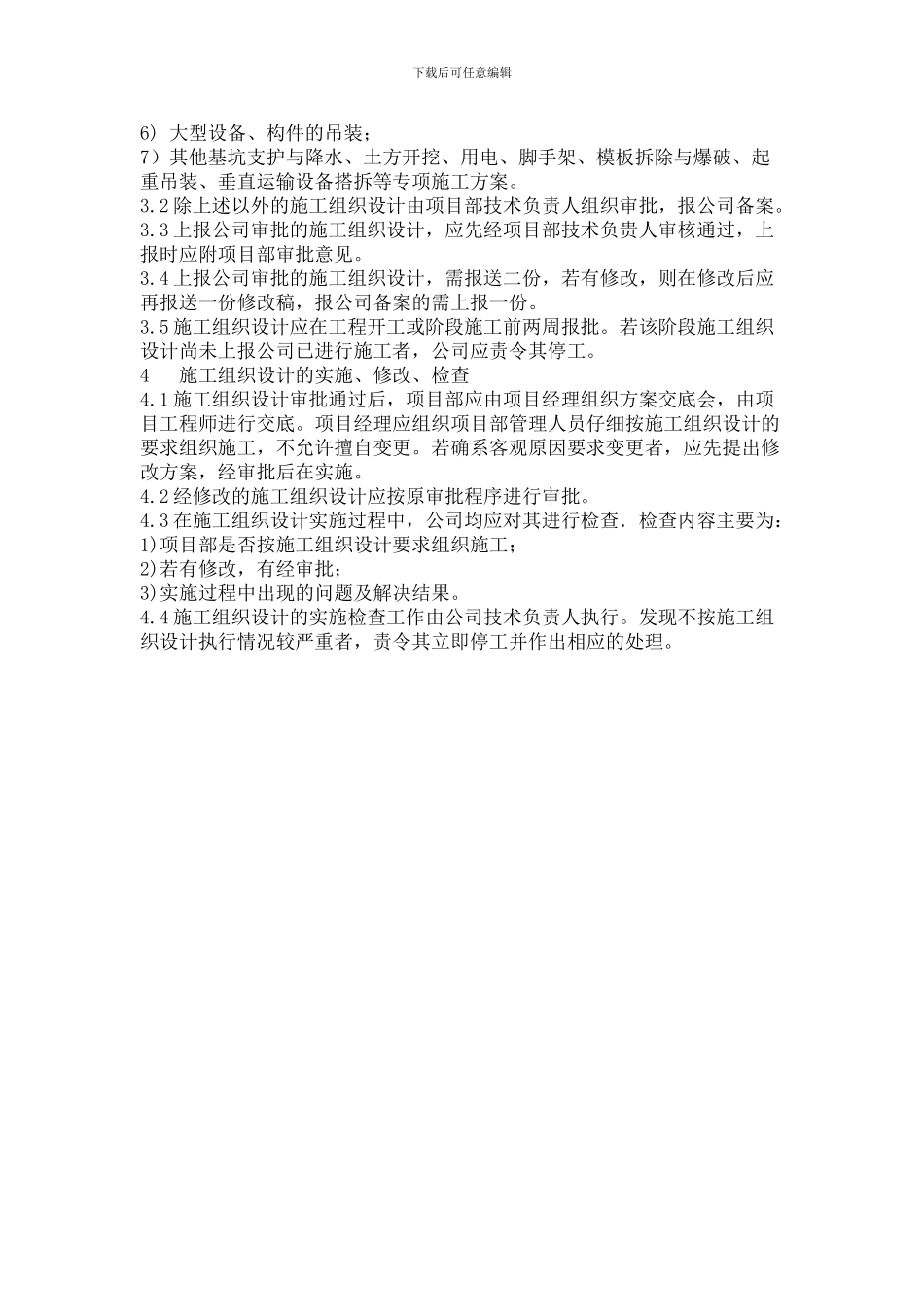

下载后可任意编辑施工组织设计和专项安全技术方案审批制度1 基本概念1.1 施工组织设计施工组织设计是指导建设工程施工准备和施工全过程的技术管理文件。一项单位工程的施工组织设计内容包括:工程概况、施工方法,施工进度计划,各项资源需求计划、施工平面图、技术质量措施、安全技术措施及技术经济指标等。建设工程项目由多个单位工程组成时需要编制施工组织总设计,内容应全面覆盖各个单位工程,并解决单位工程之间的衔接。1.2 施工方案施工方案是针对工程项目中的某一个重点单位、分部工程.关键工序或“四新”(新材料、新技术、新工艺,新设备)内容等单独策划一整套的施工方法、工艺流程,技术措施、质量要求以及必要图纸等编制而成的施工文件,属于一个工程完整的施工组织设计的一个组成部分。2 施工组织设计(含施工方案,下同)编制规定2.1 施工组织设计由项目部组织编制。施工组织设计编制前由项目经理组织项目相关人员进行方案讨论,确定基本方案后由项目技术负责人具体负责编制完成后经项目经理批阅并签字后报上级审批。公司技术负责人负责指导施工组织设计的编制。2.2 单位工程施工组织设计中的基坑围护设计作为一个特别的施工方案,实际深度超过 6 米(含 6 米)的由公司组织编制设计方案,不足 6 米的由项目部组织编制。2.3 施工组织设计可以一次编制完成,也可以分阶段、分单位分册编制。分阶段编制的施工组织设计一股应由基础阶段、上部结构及装饰阶段等内容组成。分册编制的施工组织设计在第一册中“前言”部分应说明整个施工组织设计由哪几个分册组成,各分册应顺序编号。2.4 施工组织设计中的基坑支护与降水、土方开挖、用电、脚手架、模板拆除与爆破、起重吊装、垂直运输设备搭拆等部分应单独成册,单独填写审批表,并作为完整的施工组织设计中的—部分,一同上报审批。2.5 分包工程的施工组织设计是单位工程施工组织设计的一个组成部分。分包单位编制的施工组织设计应由分包单位的技术负责入审批签字,项目部应在分包单位编制内容的基础上,增加总包管理等内容,形成一个完整的专项施工方案,并填写审批表报批。2.6 施工组织设计的内容应按“施工组织设计编制要求”进行编制。3 施工组织设计(含施工方案)审批规定:3.1 符合以下条件之一的施工组织设计必须由公司总工程师审批:1)单位工程面积在 5000 平方米及以上的工程;2) 基坑挖土深度超过 6 米(包括 6 米)的工程;3) 垂直运输需使用大型塔式起重...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织设计和专项安全技术方案审批制度()

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
