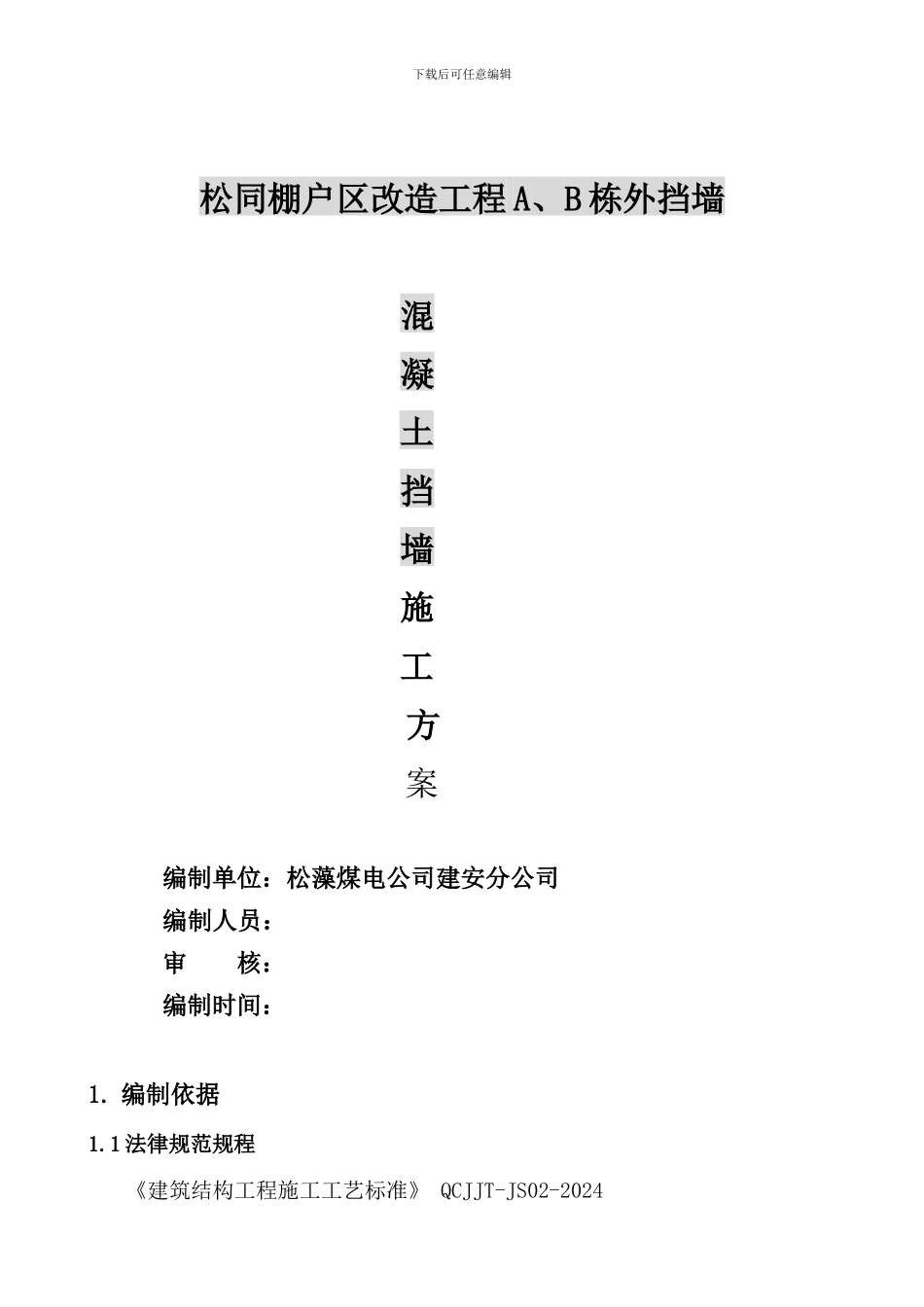

下载后可任意编辑 松同棚户区改造工程 A、B 栋外挡墙混凝土挡墙施工方案编制单位:松藻煤电公司建安分公司编制人员:审 核:编制时间:1

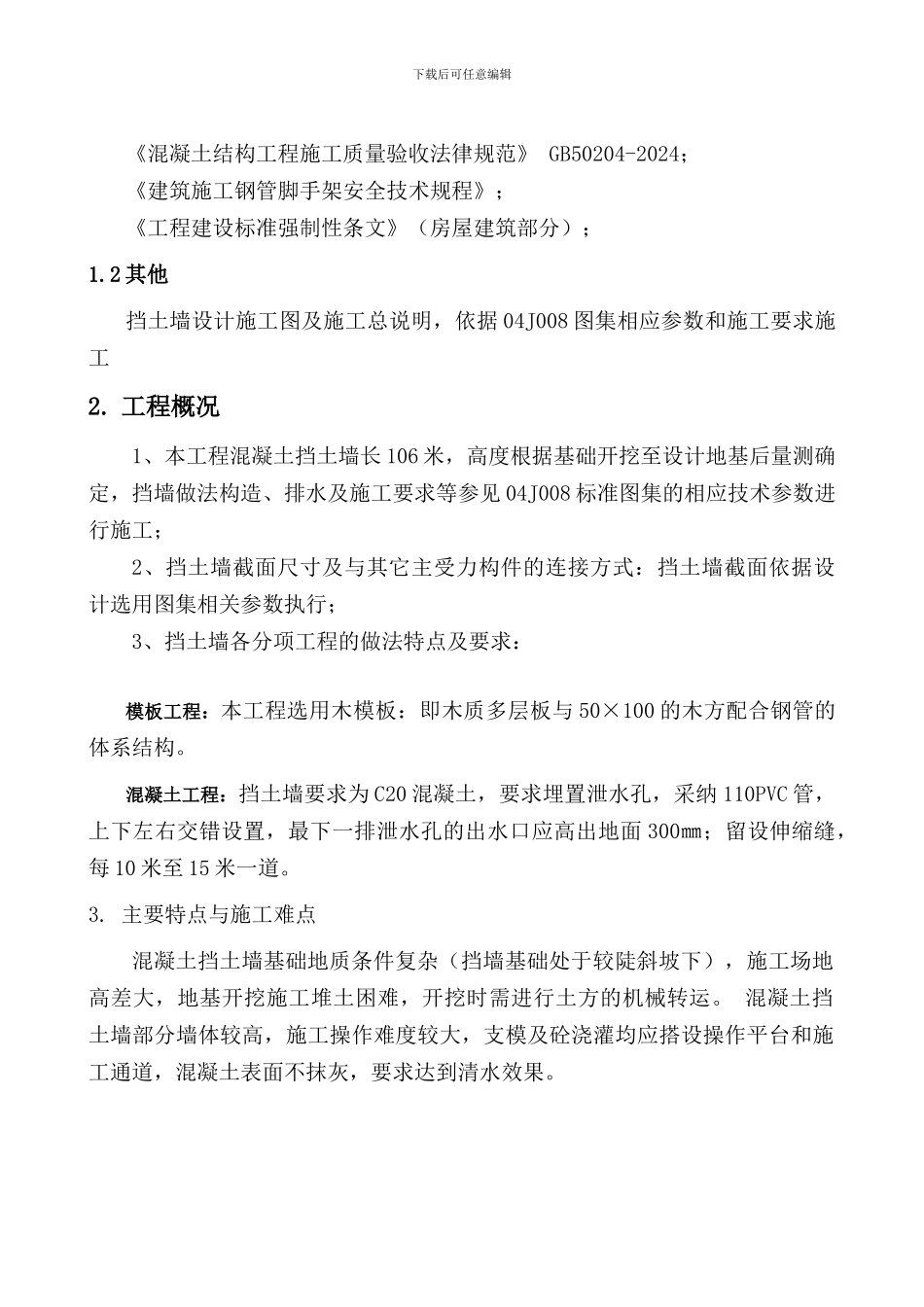

1 法律规范规程《建筑结构工程施工工艺标准》 QCJJT-JS02-2024下载后可任意编辑《混凝土结构工程施工质量验收法律规范》 GB50204-2024;《建筑施工钢管脚手架安全技术规程》;《工程建设标准强制性条文》(房屋建筑部分);1
2 其他挡土墙设计施工图及施工总说明,依据 04J008 图集相应参数和施工要求施工2
工程概况1、本工程混凝土挡土墙长 106 米,高度根据基础开挖至设计地基后量测确定,挡墙做法构造、排水及施工要求等参见 04J008 标准图集的相应技术参数进行施工;2、挡土墙截面尺寸及与其它主受力构件的连接方式:挡土墙截面依据设计选用图集相关参数执行;3、挡土墙各分项工程的做法特点及要求:模板工程:本工程选用木模板:即木质多层板与 50×100 的木方配合钢管的体系结构
混凝土工程:挡土墙要求为 C20 混凝土,要求埋置泄水孔,采纳 110PVC 管,上下左右交错设置,最下一排泄水孔的出水口应高出地面 300㎜;留设伸缩缝,每 10 米至 15 米一道
主要特点与施工难点混凝土挡土墙基础地质条件复杂(挡墙基础处于较陡斜坡下),施工场地高差大,地基开挖施工堆土困难,开挖时需进行土方的机械转运
混凝土挡土墙部分墙体较高,施工操作难度较大,支模及砼浇灌均应搭设操作平台和施工通道,混凝土表面不抹灰,要求达到清水效果

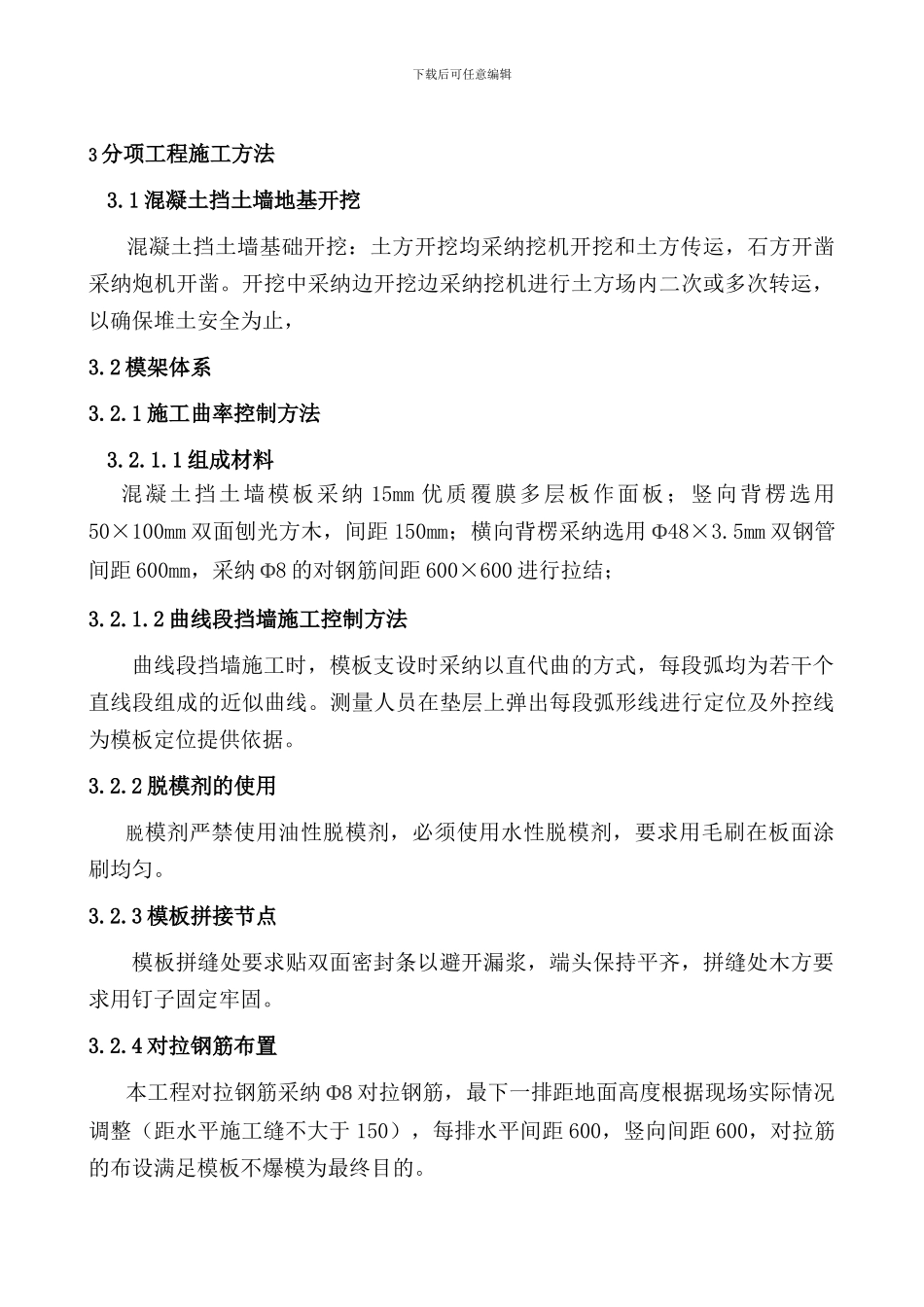

下载后可任意编辑3 分项工程施工方法 3
1 混凝土挡土墙地基开挖 混凝土挡土墙基础开挖:土方开挖均采纳挖机开挖和土方传运,石方开凿采纳炮机开凿
开挖中采纳边开挖边采纳挖机进行土方场内二次或多次转运,以确保堆土安全为止,3
2 模架体系3
1 施工曲率控制方法 3
