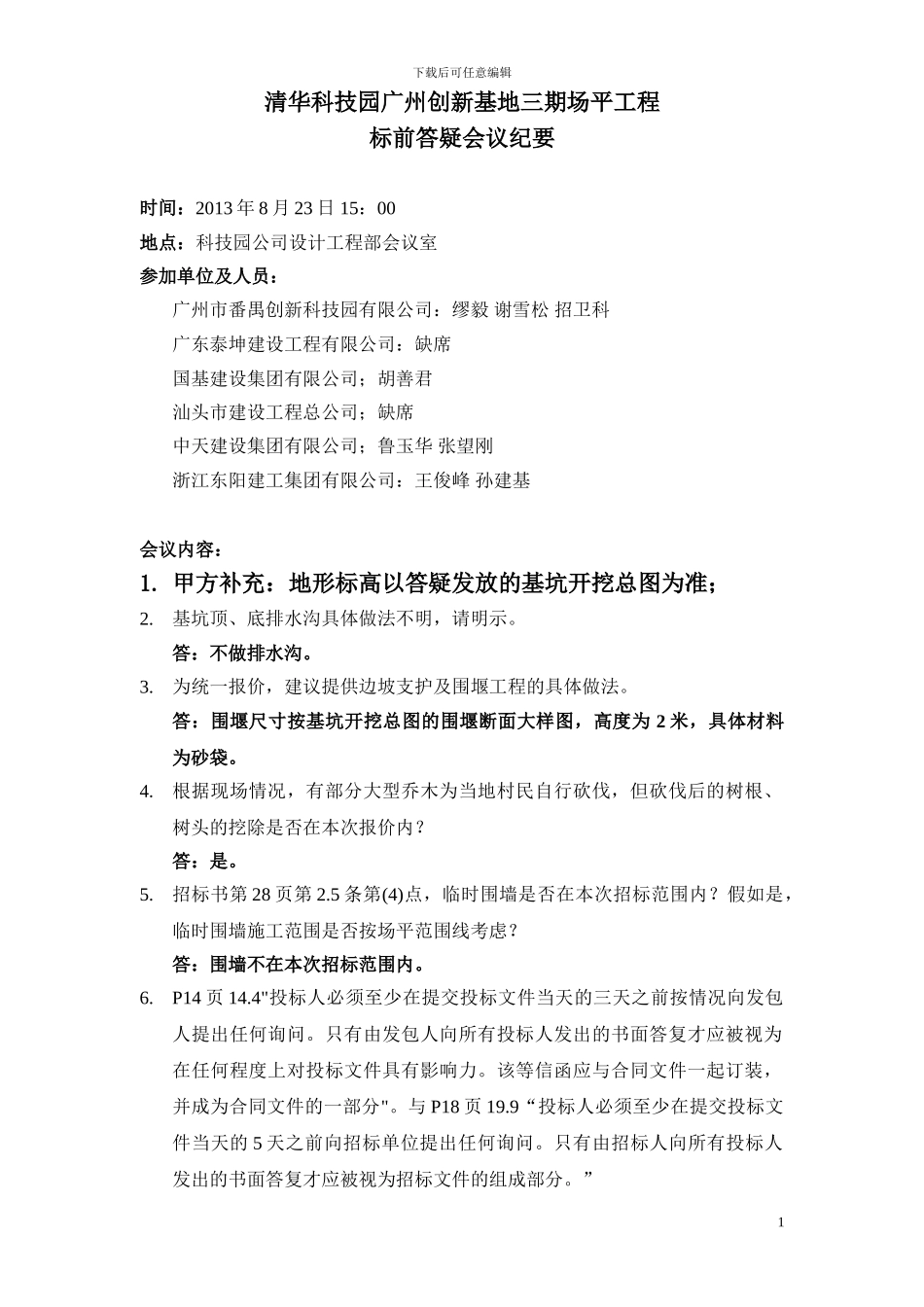

下载后可任意编辑清华科技园广州创新基地三期场平工程标前答疑会议纪要时间:2013 年 8 月 23 日 15:00 地点:科技园公司设计工程部会议室参加单位及人员:广州市番禺创新科技园有限公司:缪毅 谢雪松 招卫科广东泰坤建设工程有限公司:缺席 国基建设集团有限公司;胡善君汕头市建设工程总公司;缺席中天建设集团有限公司;鲁玉华 张望刚浙江东阳建工集团有限公司:王俊峰 孙建基会议内容:1. 甲方补充:地形标高以答疑发放的基坑开挖总图为准;2.基坑顶、底排水沟具体做法不明,请明示。答:不做排水沟。3.为统一报价,建议提供边坡支护及围堰工程的具体做法。答:围堰尺寸按基坑开挖总图的围堰断面大样图,高度为 2 米,具体材料为砂袋。4.根据现场情况,有部分大型乔木为当地村民自行砍伐,但砍伐后的树根、树头的挖除是否在本次报价内?答:是。5.招标书第 28 页第 2.5 条第(4)点,临时围墙是否在本次招标范围内?假如是,临时围墙施工范围是否按场平范围线考虑?答:围墙不在本次招标范围内。6.P14 页 14.4"投标人必须至少在提交投标文件当天的三天之前按情况向发包人提出任何询问。只有由发包人向所有投标人发出的书面答复才应被视为在任何程度上对投标文件具有影响力。该等信函应与合同文件一起订装,并成为合同文件的一部分"。与 P18 页 19.9“投标人必须至少在提交投标文件当天的 5 天之前向招标单位提出任何询问。只有由招标人向所有投标人发出的书面答复才应被视为招标文件的组成部分。”1下载后可任意编辑答:三天 7.P17 页 18.3“投标人在本报价表中的报价/单价将作为计算工程进度和变更的依据。如实际发生了报价表中没有的项目,按招标文件中规定的下浮率下浮后进行结算(只计算分部分项工程量费用、规费及税金,不计取措施项目和其它项目费用,下浮率为 18%,对于拆除项目,若投标价中不存在该项单价,则综合单价不得高于套用《广东省装饰装修工程综合定额》(2024)再下浮 18%后所计算的单价)。前期及辅助工程费(也可称为各类措施项目费)采纳固定总价,结算时除招标文件与承包合同另有说明外,不因分项工程的项目、工程量的变化、工程签证设计变更及其它原因而调整。”请问下浮率与开标时的报价下浮率冲突时按那个为准?答:下浮 18%指的是签证新增单价的下浮率,开标报价下浮率投标单位自行考虑。8.投标时投标人应充分考虑各项费用,若漏报或少报,将被视为对业主的优惠让利。中标后,承包商...
