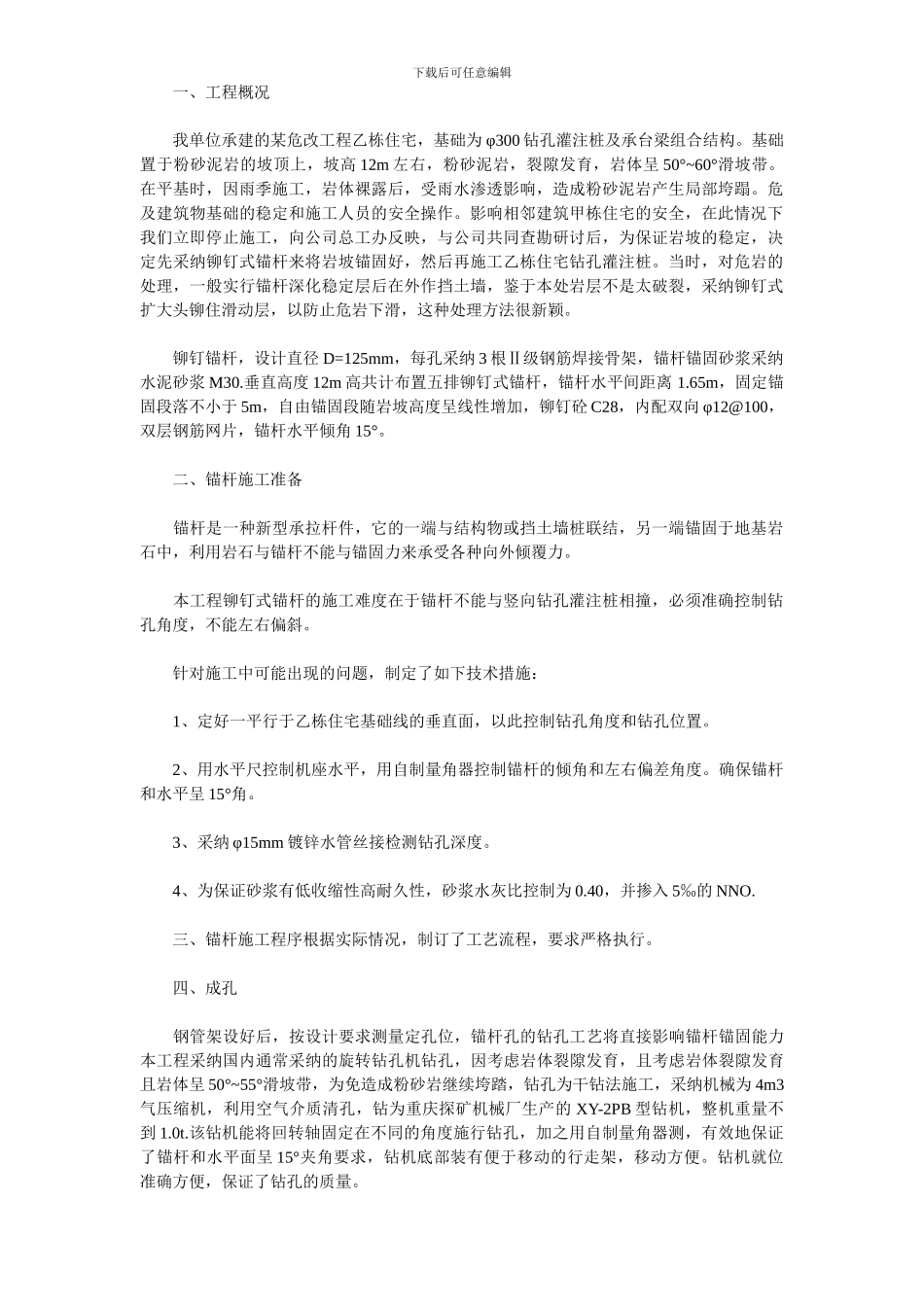

下载后可任意编辑 一、工程概况 我单位承建的某危改工程乙栋住宅,基础为 φ300 钻孔灌注桩及承台梁组合结构
基础置于粉砂泥岩的坡顶上,坡高 12m 左右,粉砂泥岩,裂隙发育,岩体呈 50°~60°滑坡带
在平基时,因雨季施工,岩体裸露后,受雨水渗透影响,造成粉砂泥岩产生局部垮蹋
危及建筑物基础的稳定和施工人员的安全操作
影响相邻建筑甲栋住宅的安全,在此情况下我们立即停止施工,向公司总工办反映,与公司共同查勘研讨后,为保证岩坡的稳定,决定先采纳铆钉式锚杆来将岩坡锚固好,然后再施工乙栋住宅钻孔灌注桩
当时,对危岩的处理,一般实行锚杆深化稳定层后在外作挡土墙,鉴于本处岩层不是太破裂,采纳铆钉式扩大头铆住滑动层,以防止危岩下滑,这种处理方法很新颖
铆钉锚杆,设计直径 D=125mm,每孔采纳 3 根Ⅱ级钢筋焊接骨架,锚杆锚固砂浆采纳水泥砂浆 M30
垂直高度 12m 高共计布置五排铆钉式锚杆,锚杆水平间距离 1
65m,固定锚固段落不小于 5m,自由锚固段随岩坡高度呈线性增加,铆钉砼 C28,内配双向 φ12@100,双层钢筋网片,锚杆水平倾角 15°
二、锚杆施工准备 锚杆是一种新型承拉杆件,它的一端与结构物或挡土墙桩联结,另一端锚固于地基岩石中,利用岩石与锚杆不能与锚固力来承受各种向外倾覆力
本工程铆钉式锚杆的施工难度在于锚杆不能与竖向钻孔灌注桩相撞,必须准确控制钻孔角度,不能左右偏斜
针对施工中可能出现的问题,制定了如下技术措施: 1、定好一平行于乙栋住宅基础线的垂直面,以此控制钻孔角度和钻孔位置
2、用水平尺控制机座水平,用自制量角器控制锚杆的倾角和左右偏差角度
确保锚杆和水平呈 15°角
3、采纳 φ15mm 镀锌水管丝接检测钻孔深度
4、为保证砂浆有低收缩性高耐久性,砂浆水灰比控制为 0
40,并掺入 5‰的 NNO

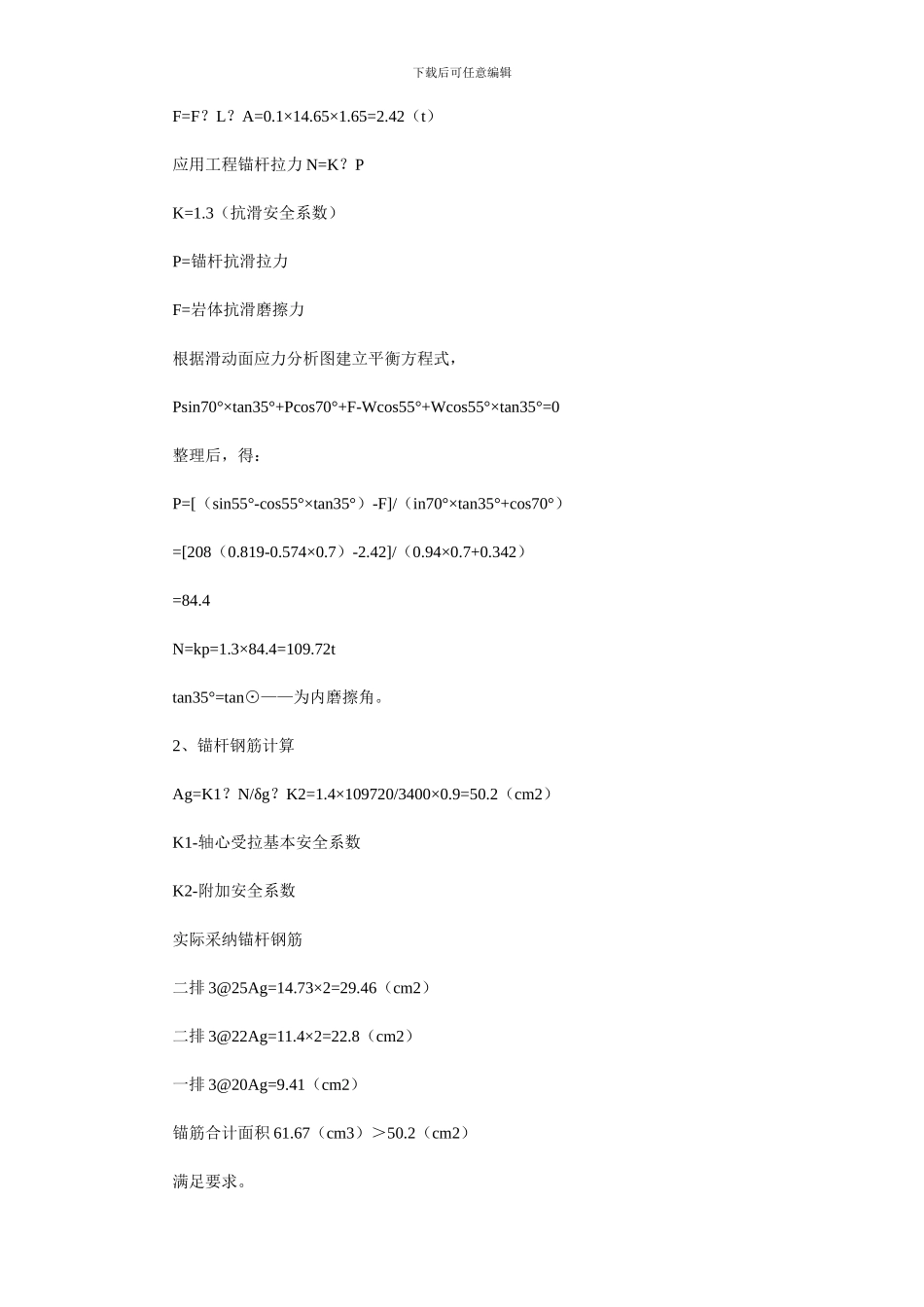

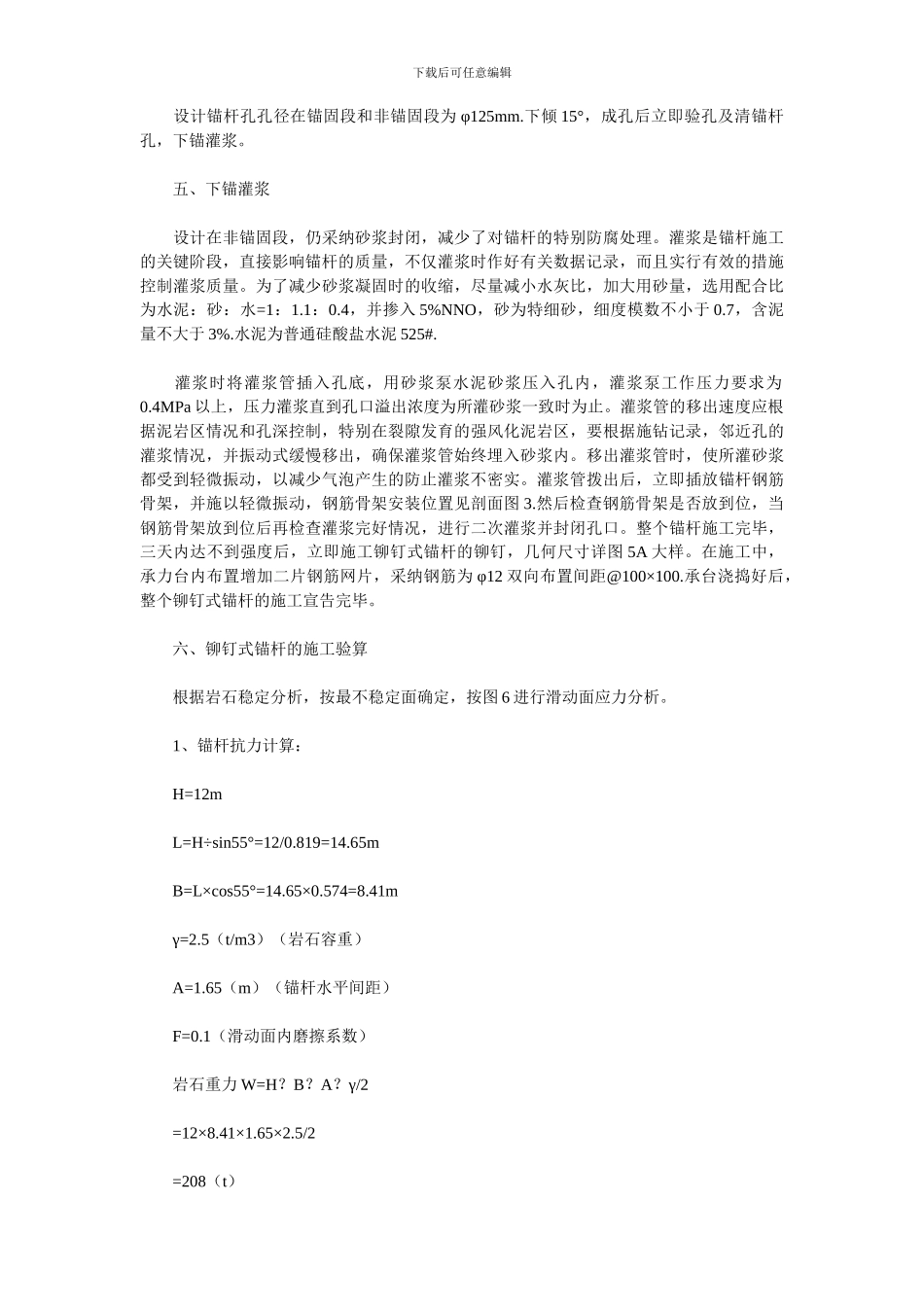

三、锚杆施工程序根据实际情况,制订
