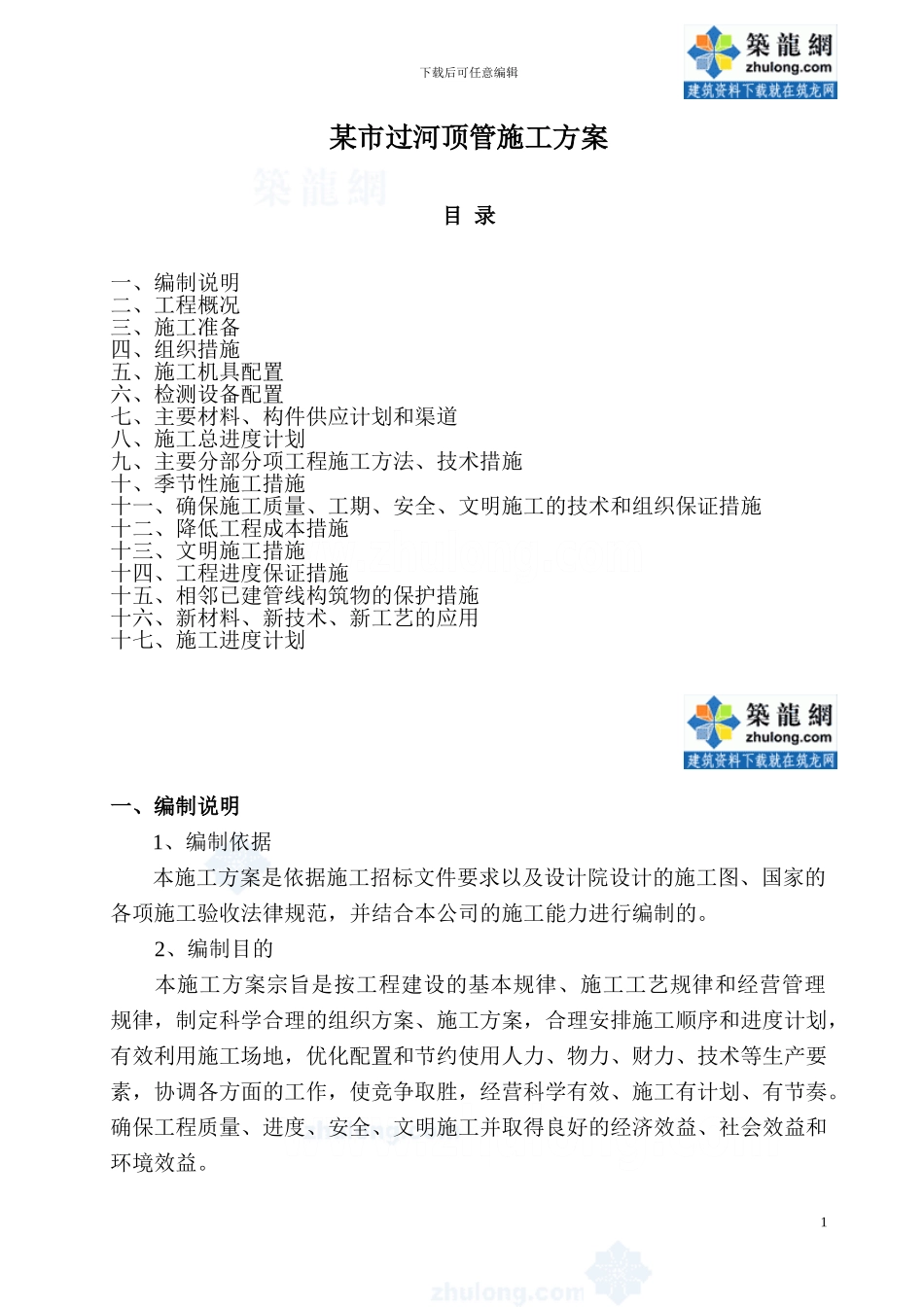

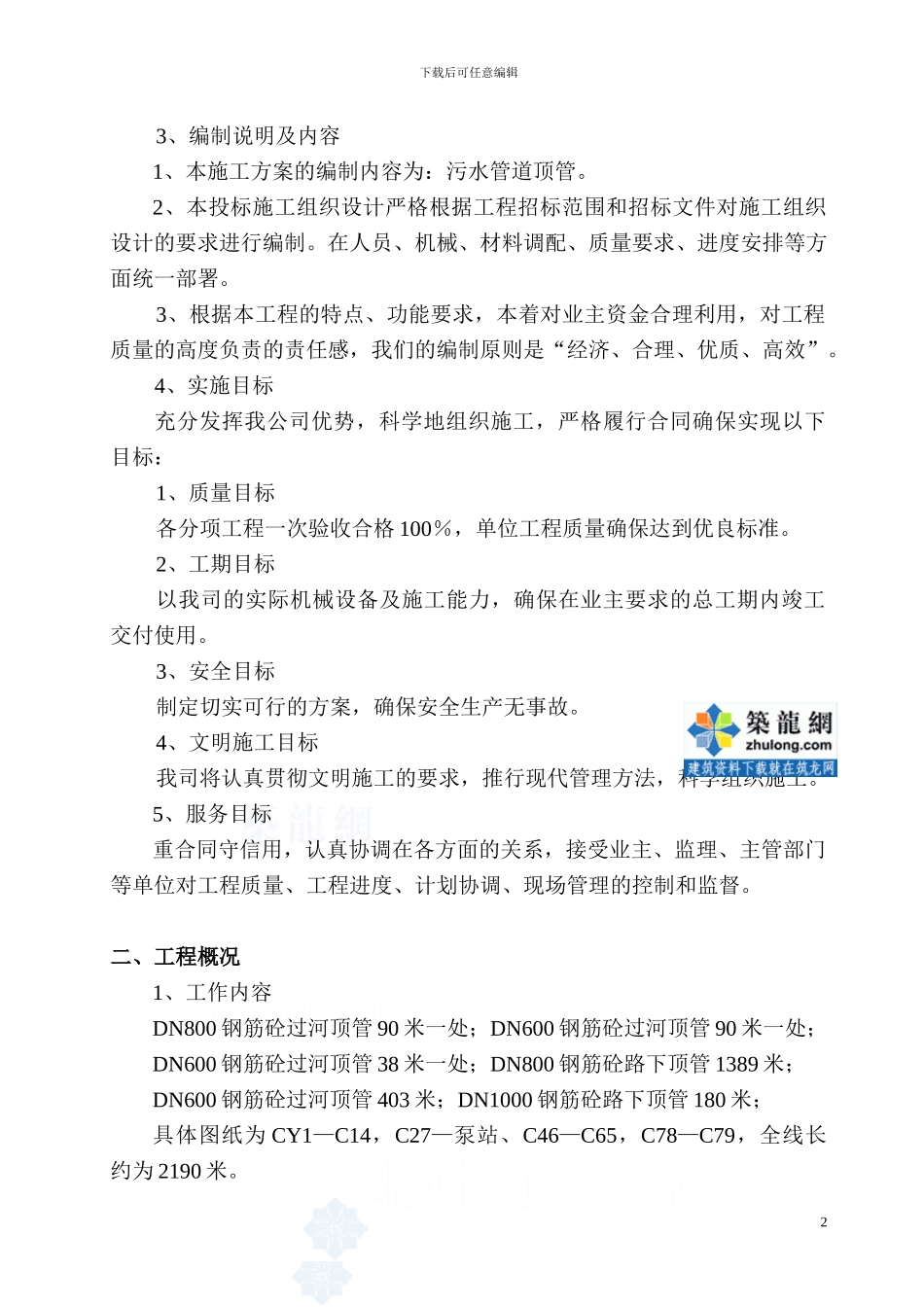

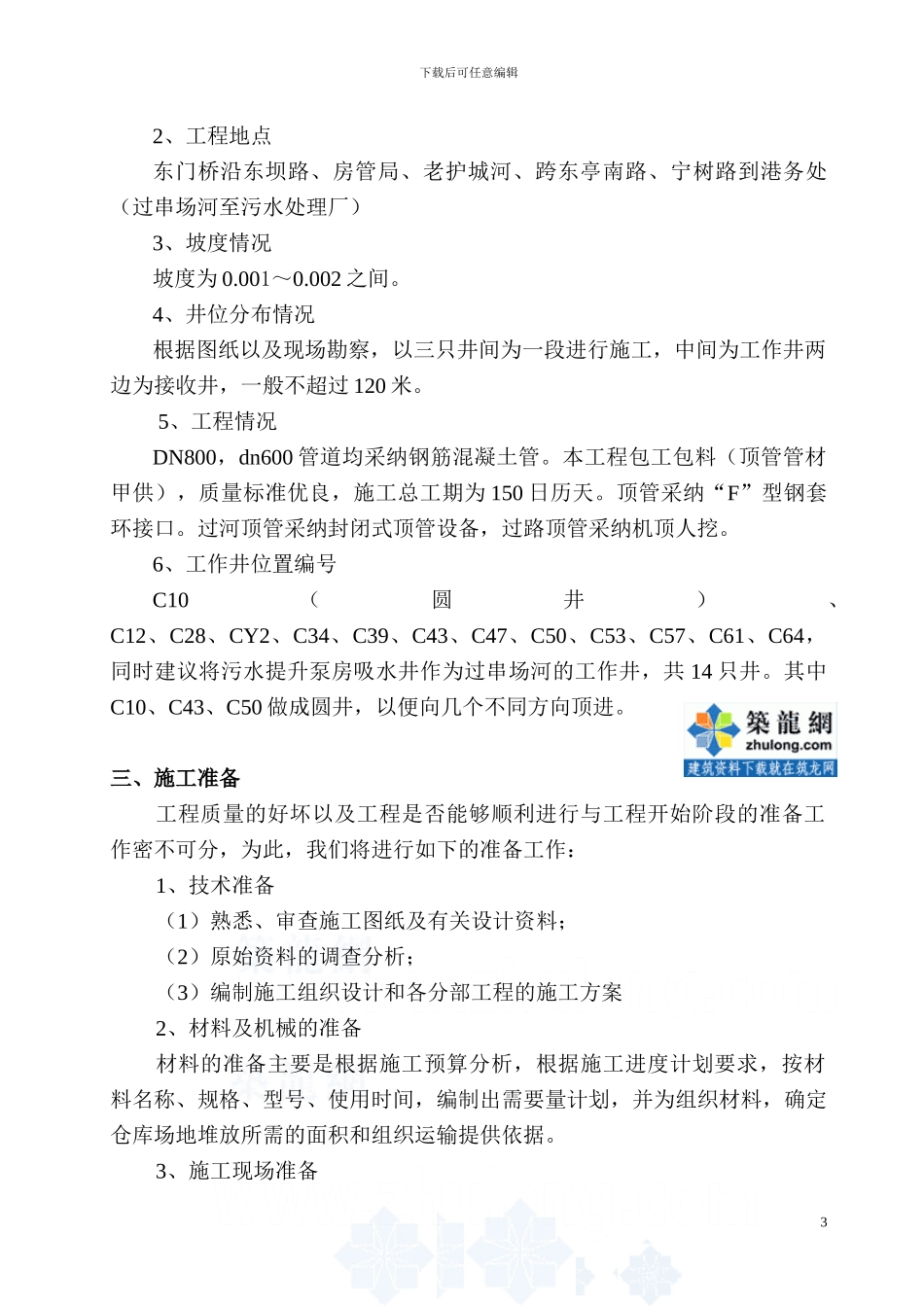

下载后可任意编辑某市过河顶管施工方案目 录一、编制说明二、工程概况三、施工准备四、组织措施五、施工机具配置六、检测设备配置七、主要材料、构件供应计划和渠道八、施工总进度计划九、主要分部分项工程施工方法、技术措施十、季节性施工措施十一、确保施工质量、工期、安全、文明施工的技术和组织保证措施十二、降低工程成本措施十三、文明施工措施十四、工程进度保证措施十五、相邻已建管线构筑物的保护措施十六、新材料、新技术、新工艺的应用十七、施工进度计划一、编制说明1、编制依据本施工方案是依据施工招标文件要求以及设计院设计的施工图、国家的各项施工验收法律规范,并结合本公司的施工能力进行编制的。2、编制目的本施工方案宗旨是按工程建设的基本规律、施工工艺规律和经营管理规律,制定科学合理的组织方案、施工方案,合理安排施工顺序和进度计划,有效利用施工场地,优化配置和节约使用人力、物力、财力、技术等生产要素,协调各方面的工作,使竞争取胜,经营科学有效、施工有计划、有节奏。确保工程质量、进度、安全、文明施工并取得良好的经济效益、社会效益和环境效益。1下载后可任意编辑3、编制说明及内容1、本施工方案的编制内容为:污水管道顶管。2、本投标施工组织设计严格根据工程招标范围和招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署。3、根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度负责的责任感,我们的编制原则是“经济、合理、优质、高效”。4、实施目标充分发挥我公司优势,科学地组织施工,严格履行合同确保实现以下目标:1、质量目标各分项工程一次验收合格 100%,单位工程质量确保达到优良标准。2、工期目标以我司的实际机械设备及施工能力,确保在业主要求的总工期内竣工交付使用。3、安全目标制定切实可行的方案,确保安全生产无事故。4、文明施工目标我司将认真贯彻文明施工的要求,推行现代管理方法,科学组织施工。5、服务目标重合同守信用,认真协调在各方面的关系,接受业主、监理、主管部门等单位对工程质量、工程进度、计划协调、现场管理的控制和监督。二、工程概况1、工作内容DN800 钢筋砼过河顶管 90 米一处;DN600 钢筋砼过河顶管 90 米一处;DN600 钢筋砼过河顶管 38 米一处;DN800 钢筋砼路下顶管 1389 米;DN600 钢筋砼过河顶管 403 米;DN1000 钢筋砼路下顶管 180 米;具体图纸为...
