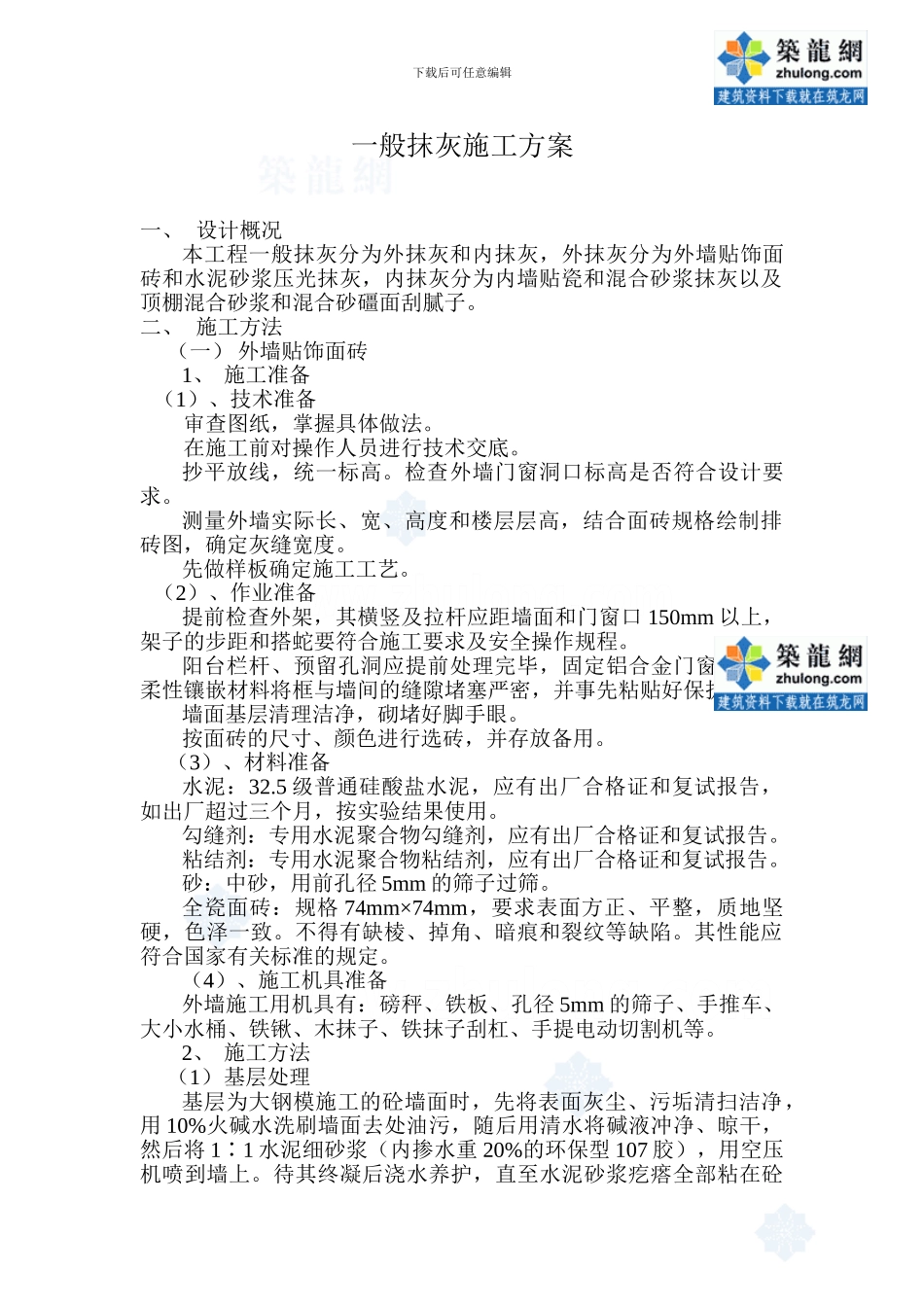

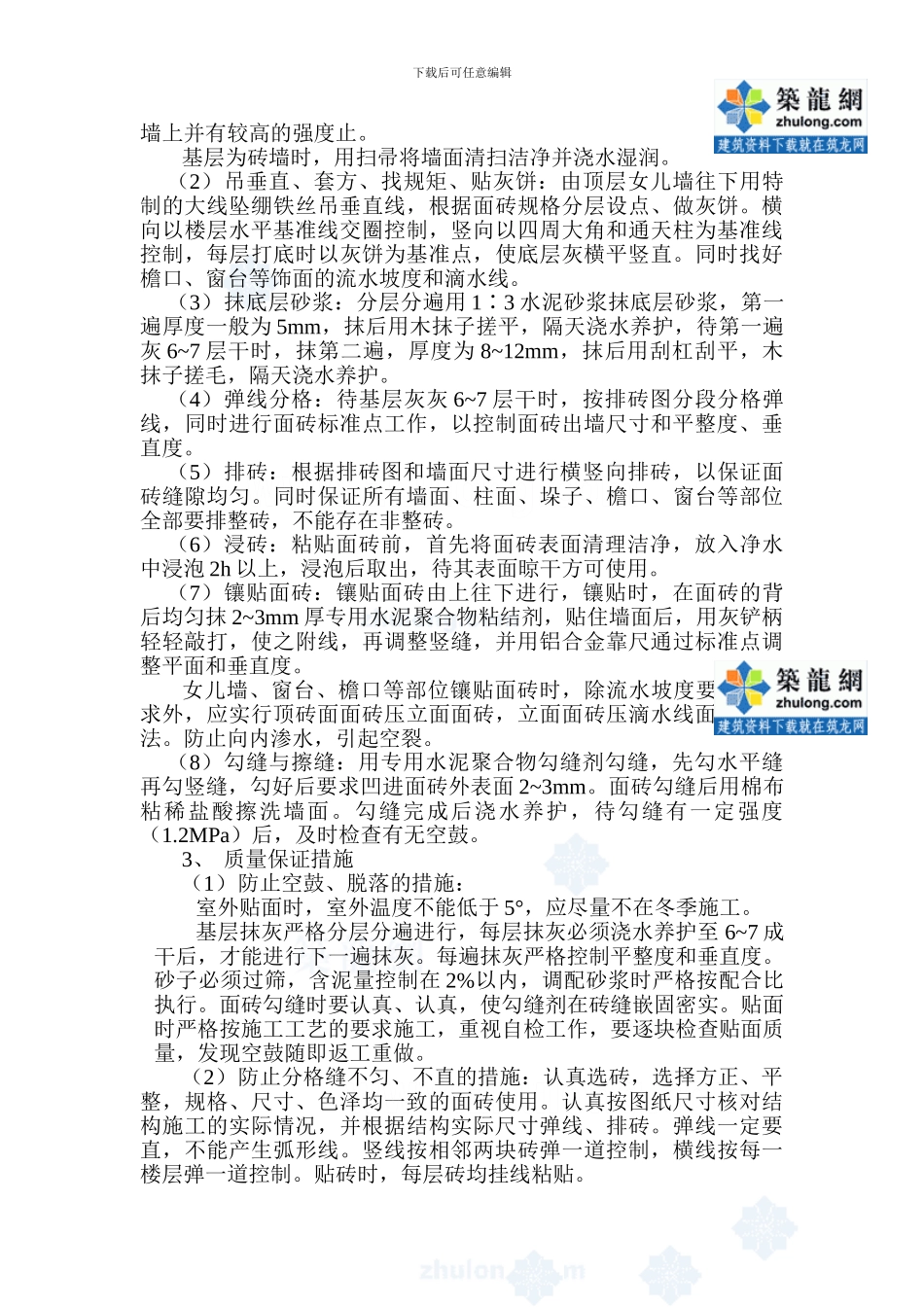

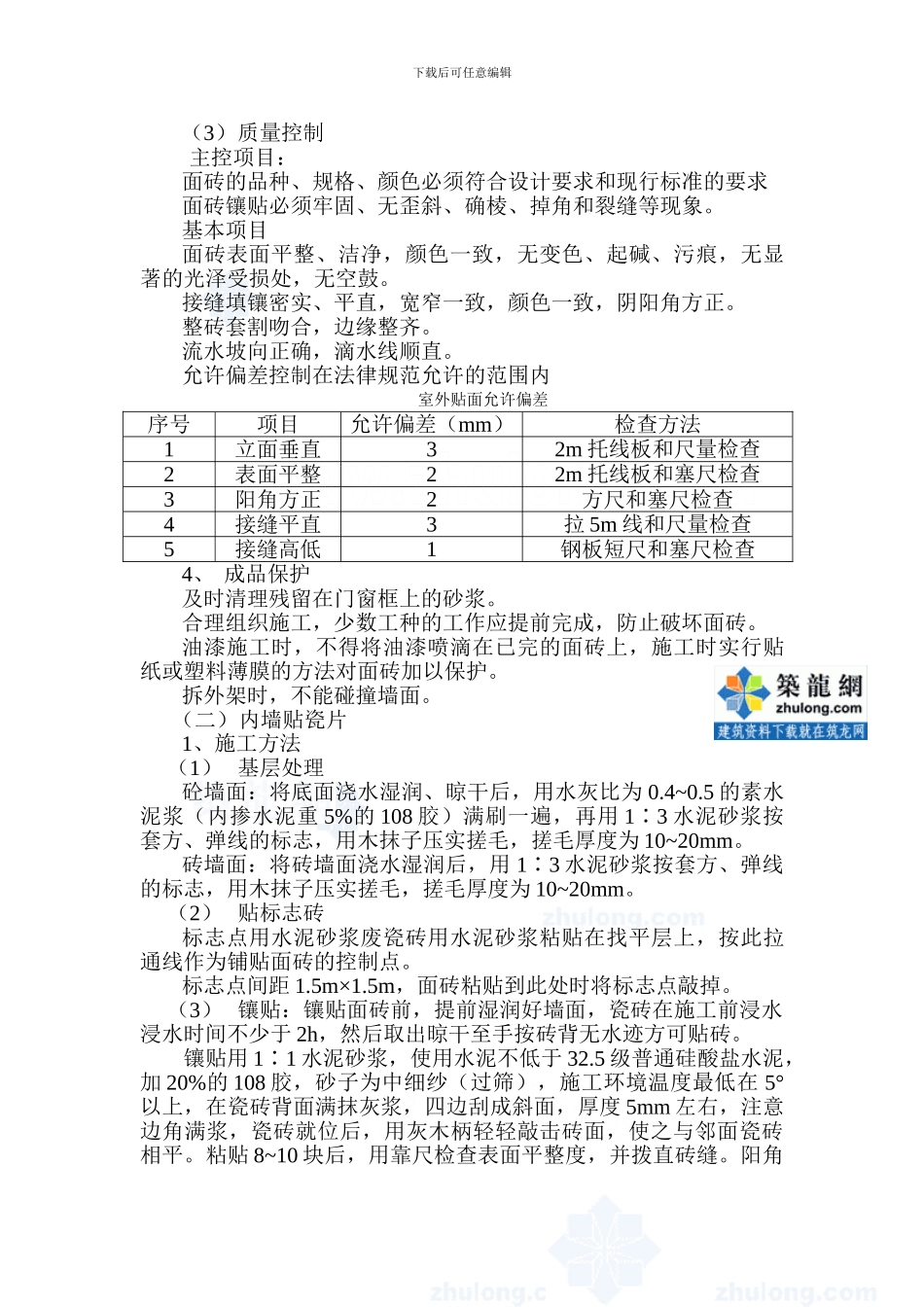

下载后可任意编辑一般抹灰施工方案一、 设计概况本工程一般抹灰分为外抹灰和内抹灰,外抹灰分为外墙贴饰面砖和水泥砂浆压光抹灰,内抹灰分为内墙贴瓷和混合砂浆抹灰以及顶棚混合砂浆和混合砂礓面刮腻子。二、 施工方法(一) 外墙贴饰面砖1、 施工准备(1)、技术准备审查图纸,掌握具体做法。在施工前对操作人员进行技术交底。抄平放线,统一标高。检查外墙门窗洞口标高是否符合设计要求。测量外墙实际长、宽、高度和楼层层高,结合面砖规格绘制排砖图,确定灰缝宽度。先做样板确定施工工艺。(2)、作业准备提前检查外架,其横竖及拉杆应距墙面和门窗口 150mm 以上,架子的步距和搭蛇要符合施工要求及安全操作规程。阳台栏杆、预留孔洞应提前处理完毕,固定铝合金门窗框,用柔性镶嵌材料将框与墙间的缝隙堵塞严密,并事先粘贴好保护膜。墙面基层清理洁净,砌堵好脚手眼。按面砖的尺寸、颜色进行选砖,并存放备用。(3)、材料准备水泥:32.5 级普通硅酸盐水泥,应有出厂合格证和复试报告,如出厂超过三个月,按实验结果使用。勾缝剂:专用水泥聚合物勾缝剂,应有出厂合格证和复试报告。粘结剂:专用水泥聚合物粘结剂,应有出厂合格证和复试报告。砂:中砂,用前孔径 5mm 的筛子过筛。全瓷面砖:规格 74mm×74mm,要求表面方正、平整,质地坚硬,色泽一致。不得有缺棱、掉角、暗痕和裂纹等缺陷。其性能应符合国家有关标准的规定。(4)、施工机具准备外墙施工用机具有:磅秤、铁板、孔径 5mm 的筛子、手推车、大小水桶、铁锹、木抹子、铁抹子刮杠、手提电动切割机等。2、 施工方法(1)基层处理基层为大钢模施工的砼墙面时,先将表面灰尘、污垢清扫洁净,用 10%火碱水洗刷墙面去处油污,随后用清水将碱液冲净、晾干,然后将 1∶1 水泥细砂浆(内掺水重 20%的环保型 107 胶),用空压机喷到墙上。待其终凝后浇水养护,直至水泥砂浆疙瘩全部粘在砼下载后可任意编辑墙上并有较高的强度止。基层为砖墙时,用扫帚将墙面清扫洁净并浇水湿润。(2)吊垂直、套方、找规矩、贴灰饼:由顶层女儿墙往下用特制的大线坠绷铁丝吊垂直线,根据面砖规格分层设点、做灰饼。横向以楼层水平基准线交圈控制,竖向以四周大角和通天柱为基准线控制,每层打底时以灰饼为基准点,使底层灰横平竖直。同时找好檐口、窗台等饰面的流水坡度和滴水线。(3)抹底层砂浆:分层分遍用 1∶3 水泥砂浆抹底层砂浆,第一遍厚度一般为 5mm,抹后用木抹子搓平,隔...
