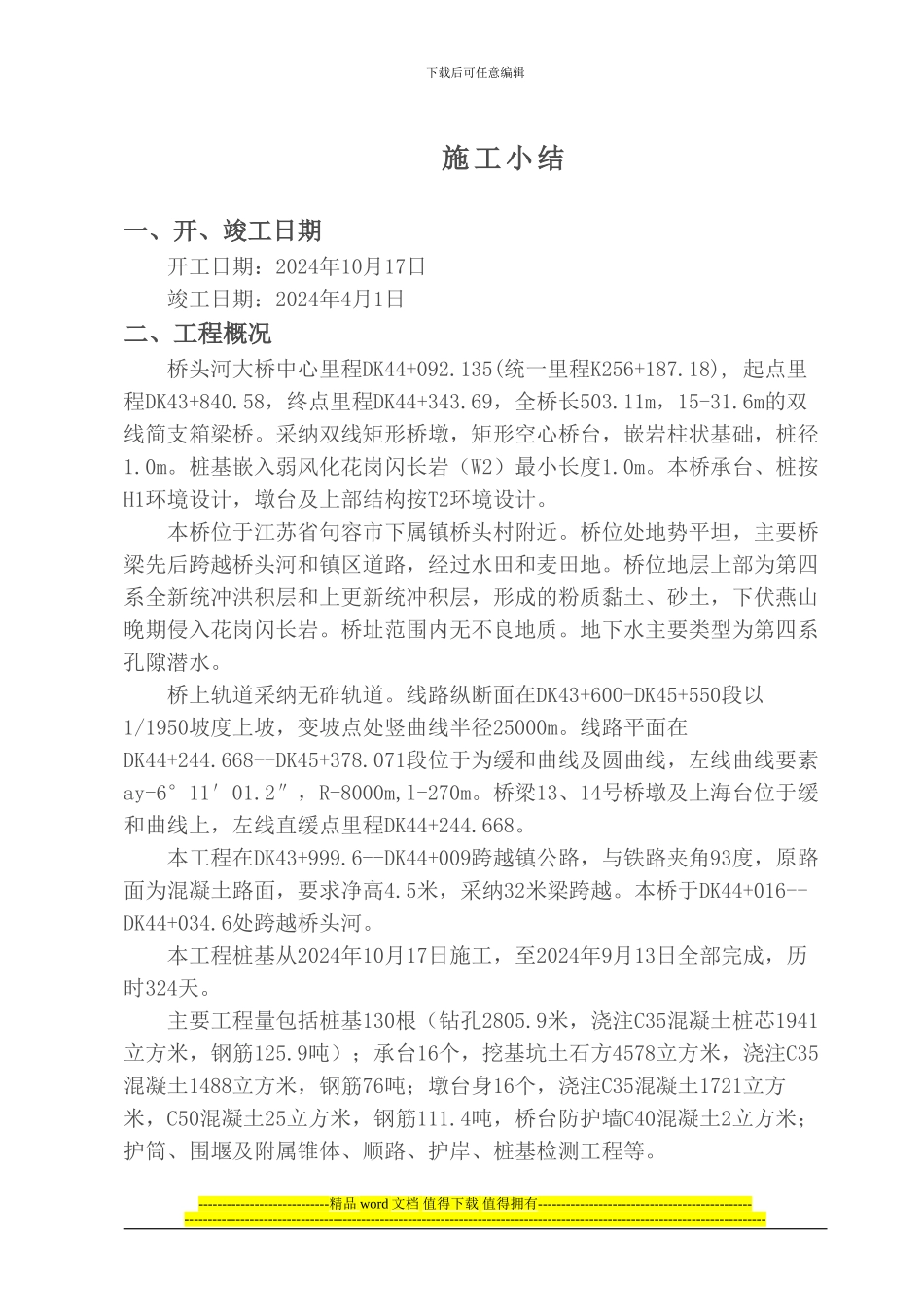

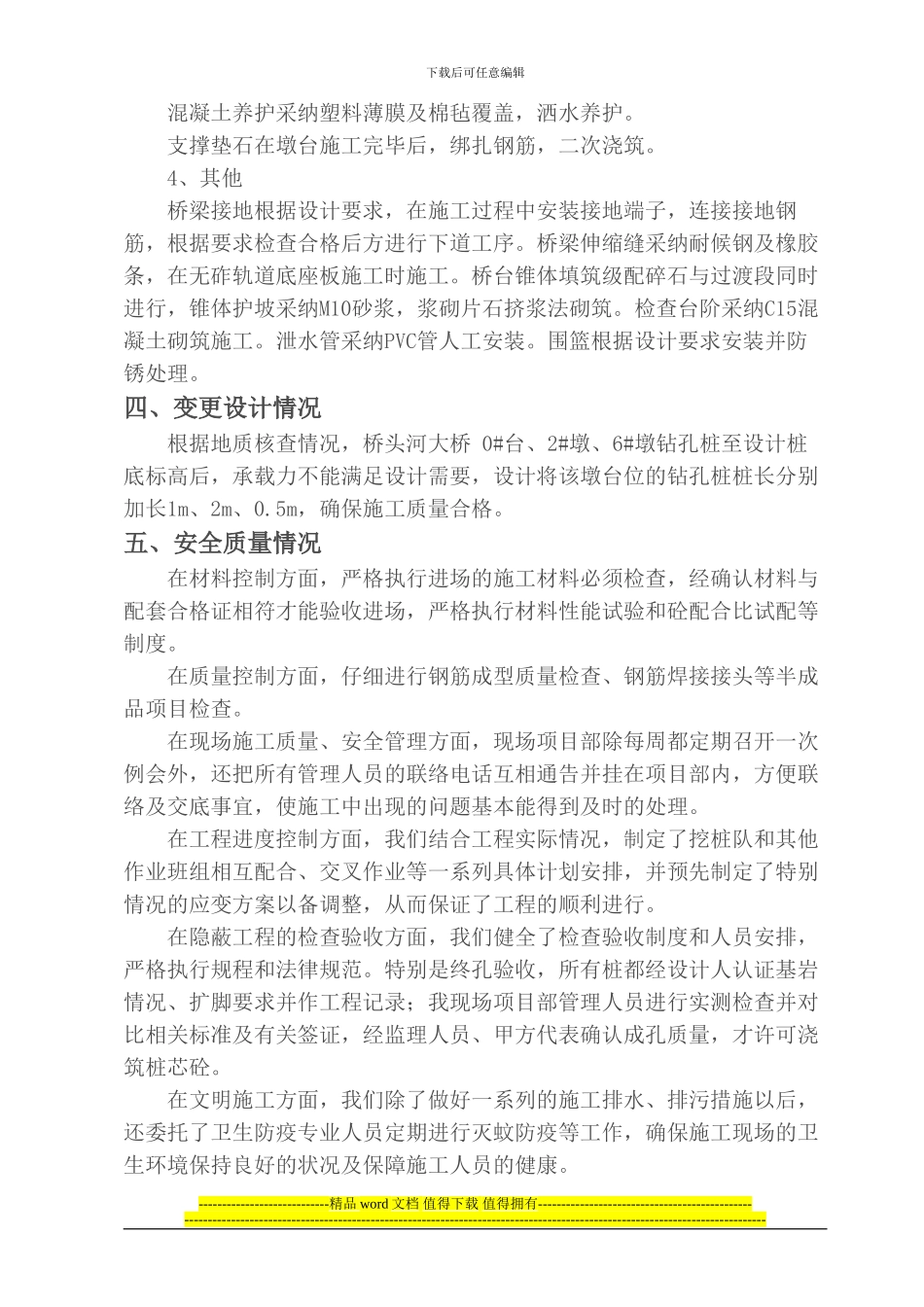

下载后可任意编辑施工小结一、开、竣工日期开工日期:2024年10月17日竣工日期:2024年4月1日二、工程概况桥头河大桥中心里程DK44+092.135(统一里程K256+187.18), 起点里程DK43+840.58,终点里程DK44+343.69,全桥长503.11m,15-31.6m的双线简支箱梁桥。采纳双线矩形桥墩,矩形空心桥台,嵌岩柱状基础,桩径1.0m。桩基嵌入弱风化花岗闪长岩(W2)最小长度1.0m。本桥承台、桩按H1环境设计,墩台及上部结构按T2环境设计。本桥位于江苏省句容市下属镇桥头村附近。桥位处地势平坦,主要桥梁先后跨越桥头河和镇区道路,经过水田和麦田地。桥位地层上部为第四系全新统冲洪积层和上更新统冲积层,形成的粉质黏土、砂土,下伏燕山晚期侵入花岗闪长岩。桥址范围内无不良地质。地下水主要类型为第四系孔隙潜水。桥上轨道采纳无砟轨道。线路纵断面在DK43+600-DK45+550段以1/1950坡度上坡,变坡点处竖曲线半径25000m。线路平面在DK44+244.668--DK45+378.071段位于为缓和曲线及圆曲线,左线曲线要素ay-6°11′01.2″,R-8000m,l-270m。桥梁13、14号桥墩及上海台位于缓和曲线上,左线直缓点里程DK44+244.668。本工程在DK43+999.6--DK44+009跨越镇公路,与铁路夹角93度,原路面为混凝土路面,要求净高4.5米,采纳32米梁跨越。本桥于DK44+016--DK44+034.6处跨越桥头河。本工程桩基从2024年10月17日施工,至2024年9月13日全部完成,历时324天。主要工程量包括桩基130根(钻孔2805.9米,浇注C35混凝土桩芯1941立方米,钢筋125.9吨);承台16个,挖基坑土石方4578立方米,浇注C35混凝土1488立方米,钢筋76吨;墩台身16个,浇注C35混凝土1721立方米,C50混凝土25立方米,钢筋111.4吨,桥台防护墙C40混凝土2立方米;护筒、围堰及附属锥体、顺路、护岸、桩基检测工程等。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑本桥梁部由中铁十局沪宁城际铁路Ⅲ标施工。建设单位:沪宁城际铁路有限公司设计单位:中铁第四勘察设计院集团有限公司咨询单位:中铁第一勘察设计院集团有限公司监理单位:沪宁城际铁路监理Ⅰ标项目部三、施工方法1、桩基施工工程桩桩径均为ф 1.0m。采纳人工挖孔桩和钻孔桩两种工艺。钻孔桩采纳冲击钻。钻孔桩施工前,采纳装载机...
