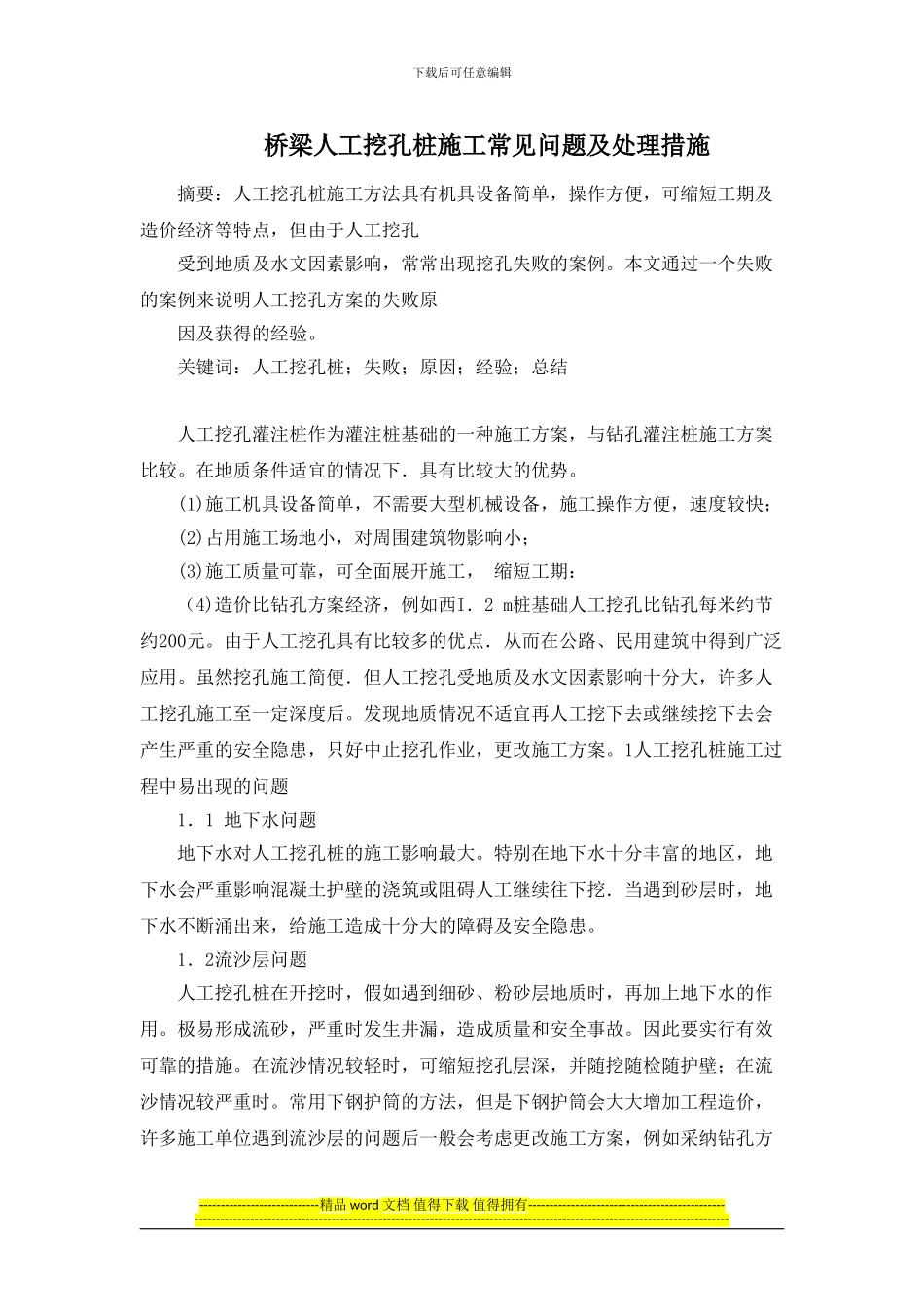

下载后可任意编辑桥梁人工挖孔桩施工常见问题及处理措施摘要:人工挖孔桩施工方法具有机具设备简单,操作方便,可缩短工期及造价经济等特点,但由于人工挖孔受到地质及水文因素影响,常常出现挖孔失败的案例。本文通过一个失败的案例来说明人工挖孔方案的失败原因及获得的经验。关键词:人工挖孔桩;失败;原因;经验;总结人工挖孔灌注桩作为灌注桩基础的一种施工方案,与钻孔灌注桩施工方案比较。在地质条件适宜的情况下.具有比较大的优势。(1)施工机具设备简单,不需要大型机械设备,施工操作方便,速度较快;(2)占用施工场地小,对周围建筑物影响小;(3)施工质量可靠,可全面展开施工, 缩短工期:(4)造价比钻孔方案经济,例如西I.2 m桩基础人工挖孔比钻孔每米约节约200元。由于人工挖孔具有比较多的优点.从而在公路、民用建筑中得到广泛应用。虽然挖孔施工简便.但人工挖孔受地质及水文因素影响十分大,许多人工挖孔施工至一定深度后。发现地质情况不适宜再人工挖下去或继续挖下去会产生严重的安全隐患,只好中止挖孔作业,更改施工方案。1人工挖孔桩施工过程中易出现的问题1.1 地下水问题地下水对人工挖孔桩的施工影响最大。特别在地下水十分丰富的地区,地下水会严重影响混凝土护壁的浇筑或阻碍人工继续往下挖.当遇到砂层时,地下水不断涌出来,给施工造成十分大的障碍及安全隐患。1.2流沙层问题人工挖孔桩在开挖时,假如遇到细砂、粉砂层地质时,再加上地下水的作用。极易形成流砂,严重时发生井漏,造成质量和安全事故。因此要实行有效可靠的措施。在流沙情况较轻时,可缩短挖孔层深,并随挖随检随护壁;在流沙情况较严重时。常用下钢护筒的方法,但是下钢护筒会大大增加工程造价,许多施工单位遇到流沙层的问题后一般会考虑更改施工方案,例如采纳钻孔方----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑案.以节约造价。1.3淤泥质土层问题在遇到淤泥质等软弱土层时.一般可用木模板支档, 同时缩短开挖深度,并及时验收浇筑混凝土护壁。尽量采纳预压的方式将混凝土护壁往下沉. 最好贯穿淤泥层后再进行人工挖孔。1.4溶洞问题由于特大桥桩基础位置均经过地质钻探,地下有无溶洞存在比较清楚 只是难以探...
