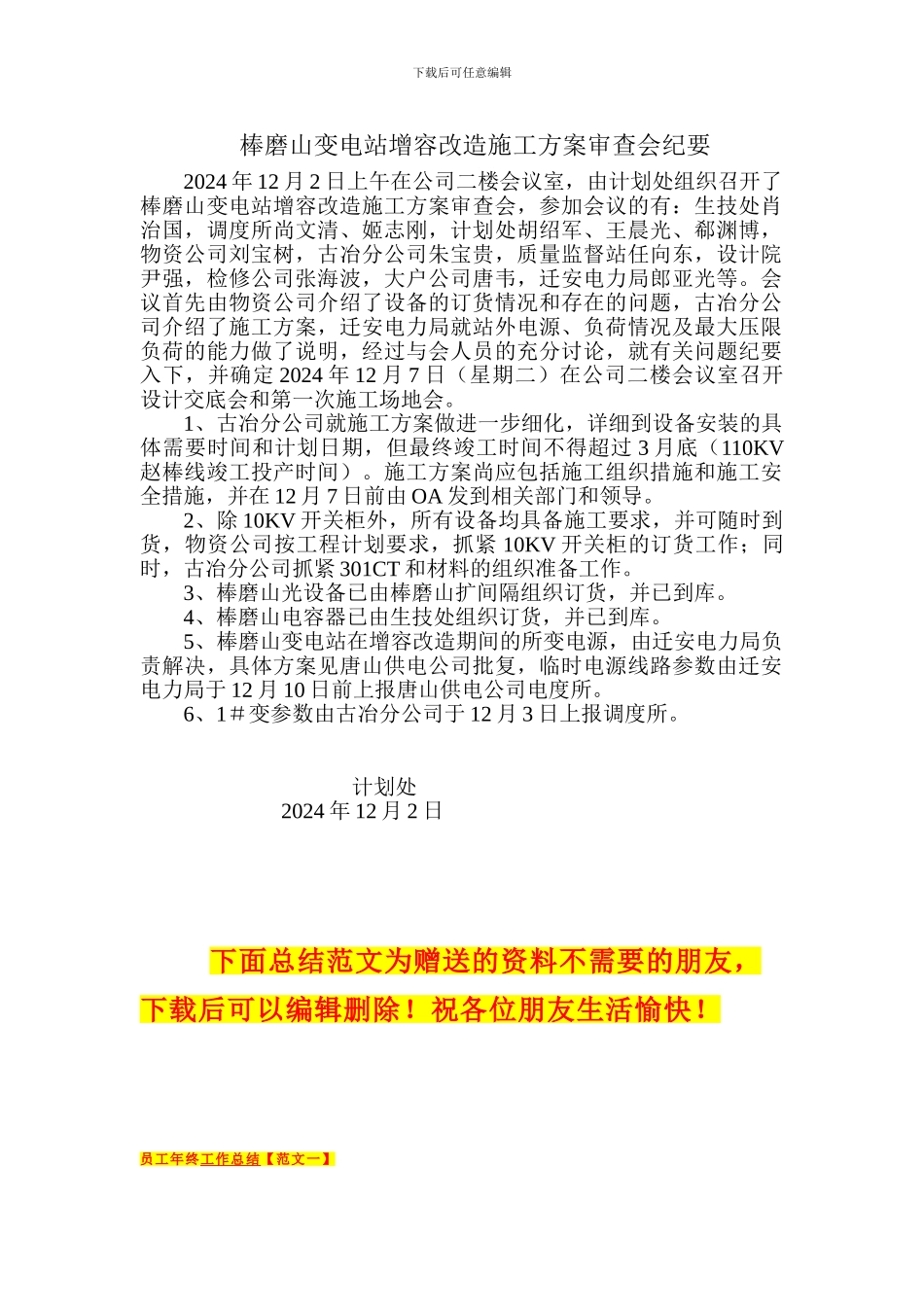

下载后可任意编辑棒磨山变电站增容改造施工方案审查会纪要2024 年 12 月 2 日上午在公司二楼会议室,由计划处组织召开了棒磨山变电站增容改造施工方案审查会,参加会议的有:生技处肖治国,调度所尚文清、姬志刚,计划处胡绍军、王晨光、郗渊博,物资公司刘宝树,古冶分公司朱宝贵,质量监督站任向东,设计院尹强,检修公司张海波,大户公司唐韦,迁安电力局郎亚光等。会议首先由物资公司介绍了设备的订货情况和存在的问题,古冶分公司介绍了施工方案,迁安电力局就站外电源、负荷情况及最大压限负荷的能力做了说明,经过与会人员的充分讨论,就有关问题纪要入下,并确定 2024 年 12 月 7 日(星期二)在公司二楼会议室召开设计交底会和第一次施工场地会。1、古冶分公司就施工方案做进一步细化,详细到设备安装的具体需要时间和计划日期,但最终竣工时间不得超过 3 月底(110KV赵棒线竣工投产时间)。施工方案尚应包括施工组织措施和施工安全措施,并在 12 月 7 日前由 OA 发到相关部门和领导。2、除 10KV 开关柜外,所有设备均具备施工要求,并可随时到货,物资公司按工程计划要求,抓紧 10KV 开关柜的订货工作;同时,古冶分公司抓紧 301CT 和材料的组织准备工作。3、棒磨山光设备已由棒磨山扩间隔组织订货,并已到库。4、棒磨山电容器已由生技处组织订货,并已到库。5、棒磨山变电站在增容改造期间的所变电源,由迁安电力局负责解决,具体方案见唐山供电公司批复,临时电源线路参数由迁安电力局于 12 月 10 日前上报唐山供电公司电度所。6、1#变参数由古冶分公司于 12 月 3 日上报调度所。 计划处 2024 年 12 月 2 日下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】下载后可任意编辑 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近。可以说,201x 年是公司推动行业改革、拓展市场、持续进展的关键年。现就本年度重要工作情况总结如下: 一、虚心学习,努力工作 (一)在 201x 年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,...
