下载后可任意编辑污酸污水处理施工方案一、工程概况本工程建筑面积:847㎡,檐口高度:12m结构形式:独立柱基钢筋砼框架结构本工程特点为:地面除配电室外均为糠醇糠醛呋喃抗酸防腐地面,储槽地坑在首层②~③ 轴间,槽底标高为-2
受坑深影响,A轴交②,③轴点上的 J-1A,J-3A 基底标高深为-3
二、工艺流程:根据先地下,后地上,先结构,后围护,先主体,后装修的施工工序原则进行 三、施工进度按工艺的流程,施工单位进行了施工进度的排列,后附施工进度网络计划图
四、测量定位放线巴市二建 1测量定位放线基坑大开挖垫层施工墙体砌筑地 下结 构及 设备 基础 施工 主体结构施工土方回填竣工清理粉刷工程地面工程抹灰窗框安装屋面工程室外散水下载后可任意编辑依据总平面图、定位图、施工图纸,并请示建设单位主管部门进一步明确基准定位点各技术参数
定位放线由单位工程技术负责人组织相关人员实施,定位打桩后做好桩位标志,并做好放线记录
首次定位放线,由总工全程旁站监察、指导
放线工机具清单:GPRS 定位仪:1 部经纬仪:1 台水准仪:1 台钢卷尺:1 把合 尺:2 把木 桩:若干小钢钉:1 盒五、土方工程(施工前先办理动土作业证)本工程采纳挖机大开挖配合人工清理槽底的施工方式施工,坑底挖成后净尺寸为:58m×17m

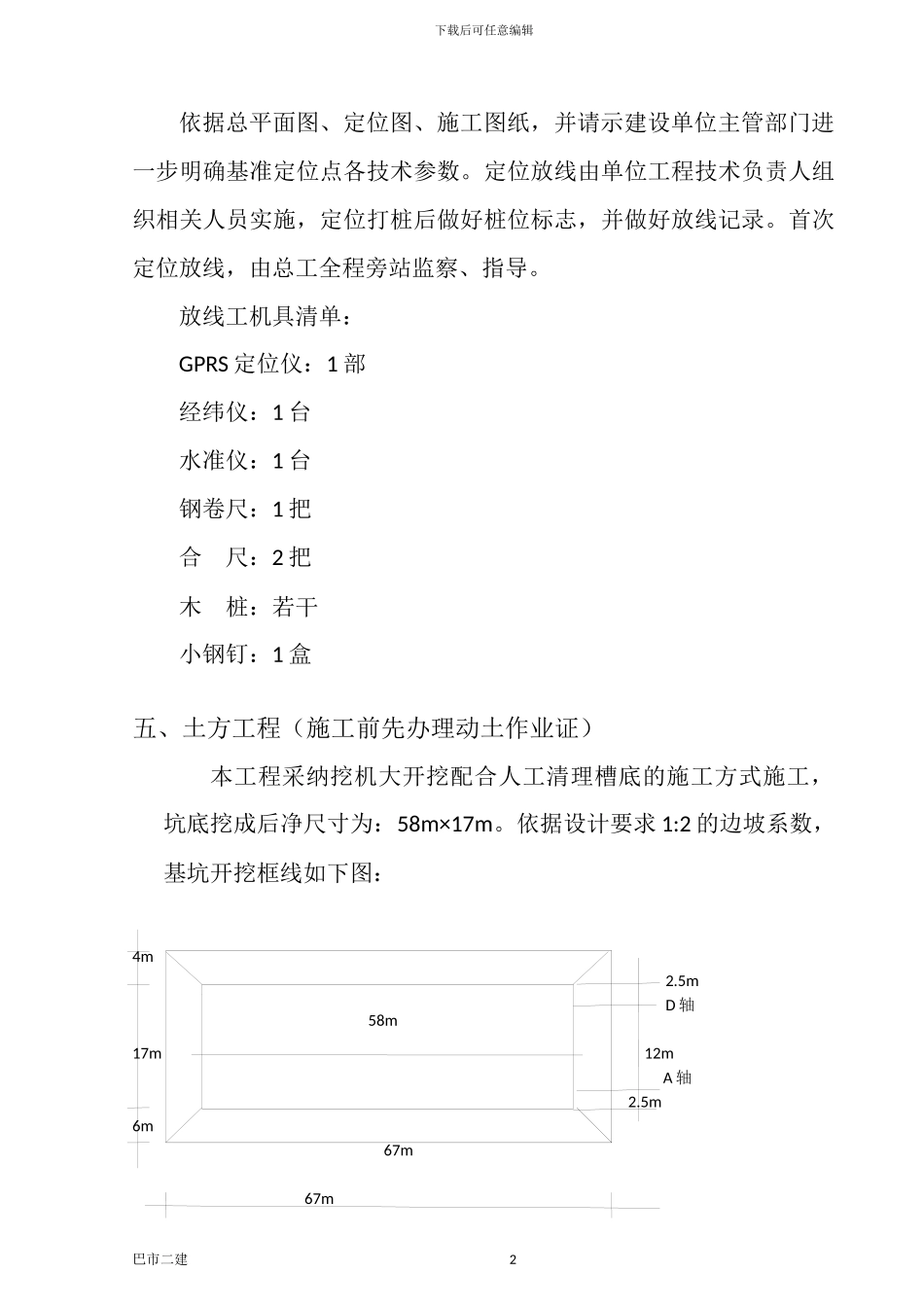

依据设计要求 1:2 的边坡系数,基坑开挖框线如下图: 4m2

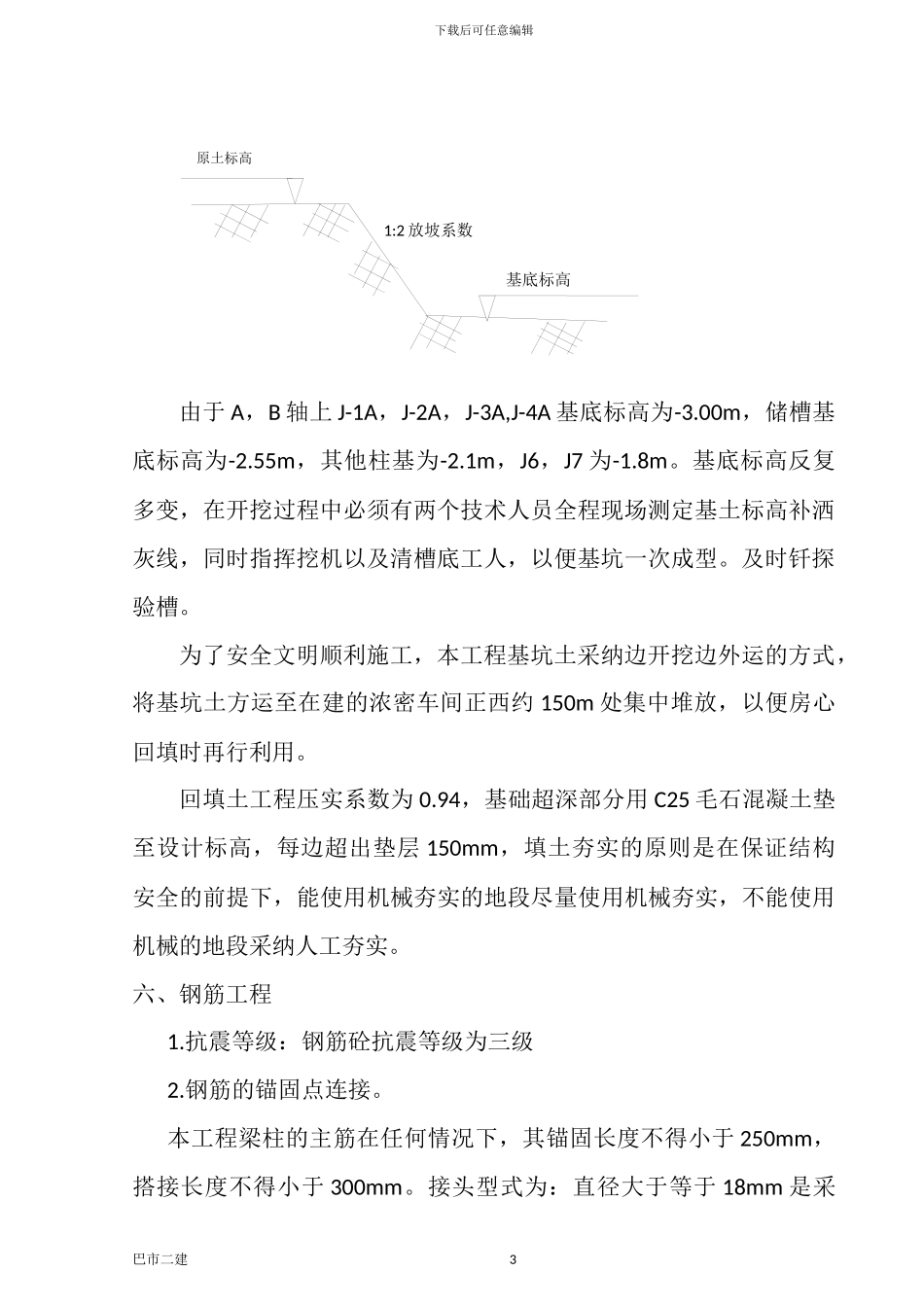

5mD 轴17m12mA 轴2
5m6m67m67m巴市二建 2 58m 下载后可任意编辑原土标高1:2 放坡系数 基底标高由于 A,B 轴上 J-1A,J-2A,J-3A,J-4A 基底标高为-3
00m,储槽基底标高为-2
55m,其他柱基为-2
1m,J6,J7 为-1
基底标高反复多变,在开挖过程中必须有两个技术人员全程现场测定基土标高补洒灰线,同时指挥挖机以及清槽底工人,以便基坑一次成型
