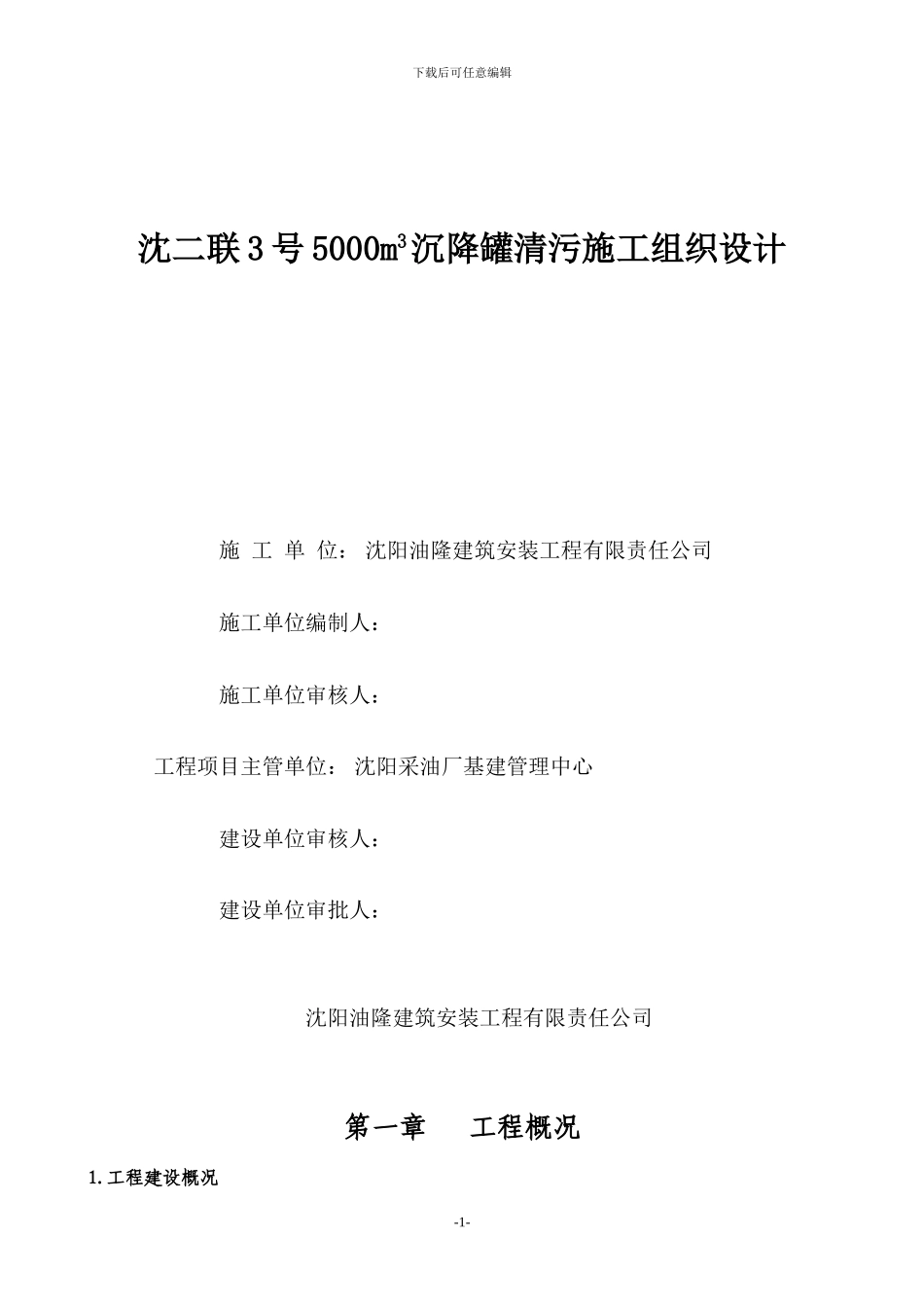

下载后可任意编辑沈二联 3 号 5000m3沉降罐清污施工组织设计施 工 单 位: 沈阳油隆建筑安装工程有限责任公司施工单位编制人:施工单位审核人: 工程项目主管单位: 沈阳采油厂基建管理中心 建设单位审核人:建设单位审批人:沈阳油隆建筑安装工程有限责任公司第一章 工程概况1.工程建设概况-1-下载后可任意编辑本工程为沈二联合站 3 号 5000 方沉降罐清污工程,座落在沈二联。该罐是二联重要生产设备,由于长期生产运行罐内存有大量油泥,影响正常生产需清理。该项目管理单位是沈阳采油厂,施工单位是沈阳油隆建筑安装工程有限责任公司。2. 主要工程量沈二联沉降罐清污,规格为 5000 m³,现在容器内油泥大约 3195 方需清除并运到 21 动油泥堆放点。第二章 施工组织与部署1. 工程目标a) 工程按计划工期完成b) 工程质量达到合格等级c) 施工过程中安全生产无事故2. 施工管理组织机构 项目负责人:刘建国 施工现场负责人:王毅 现场技术员:朱岩安全负责人:王毅 质量负责人:郑长虹 材料负责人:张经海3. 总体施工安排及施工准备3.1 人员安排如下:清污队 10 人,主要负责油泥清污和拉运;配 2 个现场监护人员监督管理。3.2 主要机械设备配备如下: 1 台生产值班车、油罐车 2 台、泥浆泵 1 台、8Kg 灭火器 4 具、铜锹 8 把、可燃气体检测仪、硫化氢和含氧量检测仪各 1 台。第三章 施工方案及技术措施工程施工方案 现场勘察 协助生产部门关闭阀门、降低罐内液面 锁闭阀门 办理相关施工手续 搭接或焊制施工运油平台 构筑原油积聚存放临时蓄油池 清污孔周围堆土墙防护、铺沙路防护 安全消防设施就位(防毒器具等) 拉运油泥降罐位,打开人孔及清污孔 安装防爆风机强制通风 可燃气体和含氧量检测确认 人员进入容器内清污 污油定点拉运装卸 清理现场及交工验收 封闭所有人孔1、施工单位必须事前通知生产单位做好停产、停输施工准备。由沈阳采油厂管理单位组织相关部门和施工单位人员对现场勘察,对施工单位做现场施工交底。2、由我方协助采油队关闭阀门,降低罐内液面,安全部门检测,排除安全隐患,方可施工。3、进入现场施工前,我施工方办理相关手续,充分做好施工准备工作,按要求拟定施工方-2-下载后可任意编辑案,申请办理动火证,临时用电作业许可证,进入受限空间作业许可证,备好消防用具、灭火器等。4、运油平台采纳远离罐区空旷场地预制组对、焊接,然后人工搬移到施工...
