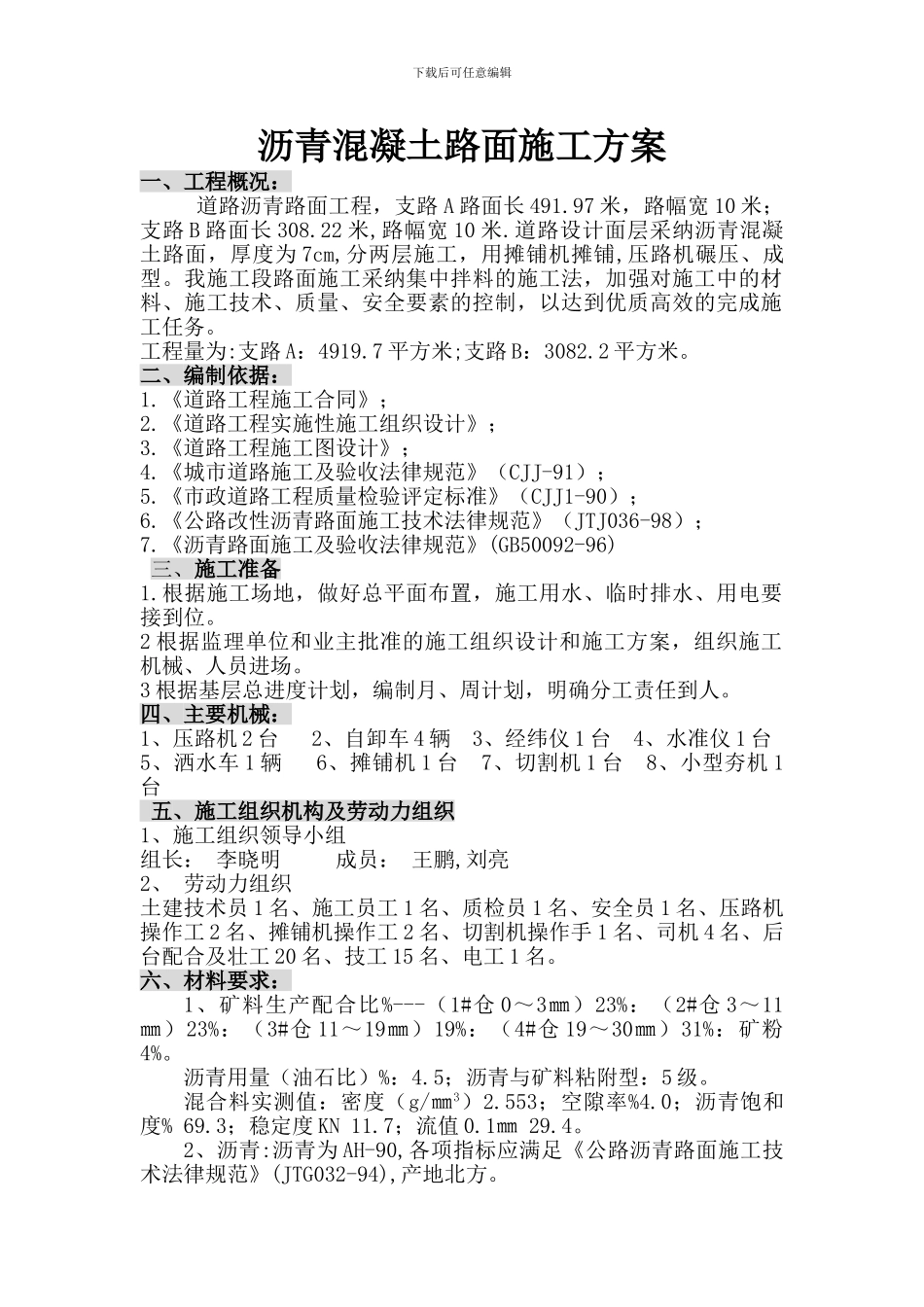

下载后可任意编辑沥青混凝土路面施工方案一、工程概况: 道路沥青路面工程,支路 A 路面长 491.97 米,路幅宽 10 米;支路 B 路面长 308.22 米,路幅宽 10 米.道路设计面层采纳沥青混凝土路面,厚度为 7cm,分两层施工,用摊铺机摊铺,压路机碾压、成型。我施工段路面施工采纳集中拌料的施工法,加强对施工中的材料、施工技术、质量、安全要素的控制,以达到优质高效的完成施工任务。工程量为:支路 A:4919.7 平方米;支路 B:3082.2 平方米。二、编制依据:1.《道路工程施工合同》;2.《道路工程实施性施工组织设计》;3.《道路工程施工图设计》;4.《城市道路施工及验收法律规范》(CJJ-91);5.《市政道路工程质量检验评定标准》(CJJ1-90);6.《公路改性沥青路面施工技术法律规范》(JTJ036-98);7.《沥青路面施工及验收法律规范》(GB50092-96) 三、施工准备1.根据施工场地,做好总平面布置,施工用水、临时排水、用电要接到位。2 根据监理单位和业主批准的施工组织设计和施工方案,组织施工机械、人员进场。3 根据基层总进度计划,编制月、周计划,明确分工责任到人。四、主要机械:1、压路机 2 台 2、自卸车 4 辆 3、经纬仪 1 台 4、水准仪 1 台5、洒水车 1 辆 6、摊铺机 1 台 7、切割机 1 台 8、小型夯机 1台 五、施工组织机构及劳动力组织1、施工组织领导小组组长: 李晓明 成员: 王鹏,刘亮2、 劳动力组织土建技术员 1 名、施工员工 1 名、质检员 1 名、安全员 1 名、压路机操作工 2 名、摊铺机操作工 2 名、切割机操作手 1 名、司机 4 名、后台配合及壮工 20 名、技工 15 名、电工 1 名。六、材料要求:1、矿料生产配合比%---(1#仓 0~3㎜)23%:(2#仓 3~11㎜)23%:(3#仓 11~19㎜)19%:(4#仓 19~30㎜)31%:矿粉4%。沥青用量(油石比)%:4.5;沥青与矿料粘附型:5 级。混合料实测值:密度(g/㎜3)2.553;空隙率%4.0;沥青饱和度% 69.3;稳定度 KN 11.7;流值 0.1㎜ 29.4。2、沥青:沥青为 AH-90,各项指标应满足《公路沥青路面施工技术法律规范》(JTG032-94),产地北方。下载后可任意编辑3、粗集料:采纳反击式生产的,规格方整、级配良好、质地坚硬、干燥、无风化、无杂质,并且具有足够的强度、耐磨性和抗冲击性,碎石为石灰岩。表观密度 2.733g/㎝3。4、细集料:集料洁净、干燥、无风化、无杂质,并有适当的颗粒组成,密度为 2.736g/㎝3。5、矿...
