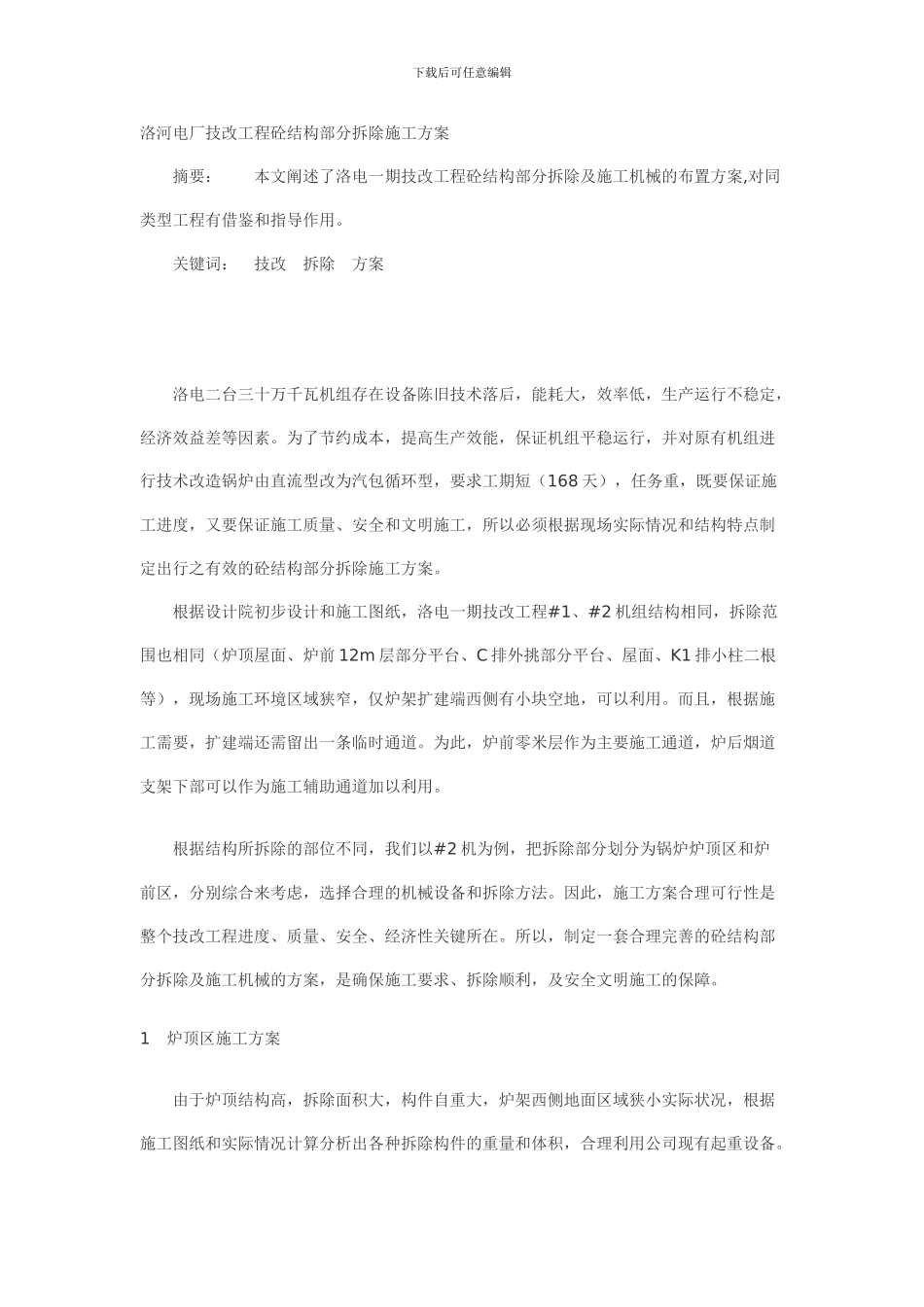

下载后可任意编辑洛河电厂技改工程砼结构部分拆除施工方案 摘要: 本文阐述了洛电一期技改工程砼结构部分拆除及施工机械的布置方案,对同类型工程有借鉴和指导作用
关键词: 技改 拆除 方案 洛电二台三十万千瓦机组存在设备陈旧技术落后,能耗大,效率低,生产运行不稳定,经济效益差等因素
为了节约成本,提高生产效能,保证机组平稳运行,并对原有机组进行技术改造锅炉由直流型改为汽包循环型,要求工期短(168 天),任务重,既要保证施工进度,又要保证施工质量、安全和文明施工,所以必须根据现场实际情况和结构特点制定出行之有效的砼结构部分拆除施工方案
根据设计院初步设计和施工图纸,洛电一期技改工程#1、#2 机组结构相同,拆除范围也相同(炉顶屋面、炉前 12m 层部分平台、C 排外挑部分平台、屋面、K1 排小柱二根等),现场施工环境区域狭窄,仅炉架扩建端西侧有小块空地,可以利用
而且,根据施工需要,扩建端还需留出一条临时通道
为此,炉前零米层作为主要施工通道,炉后烟道支架下部可以作为施工辅助通道加以利用
根据结构所拆除的部位不同,我们以#2 机为例,把拆除部分划分为锅炉炉顶区和炉前区,分别综合来考虑,选择合理的机械设备和拆除方法
因此,施工方案合理可行性是整个技改工程进度、质量、安全、经济性关键所在
所以,制定一套合理完善的砼结构部分拆除及施工机械的方案,是确保施工要求、拆除顺利,及安全文明施工的保障
1 炉顶区施工方案 由于炉顶结构高,拆除面积大,构件自重大,炉架西侧地面区域狭小实际状况,根据施工图纸和实际情况计算分析出各种拆除构件的重量和体积,合理利用公司现有起重设备
下载后可任意编辑 1

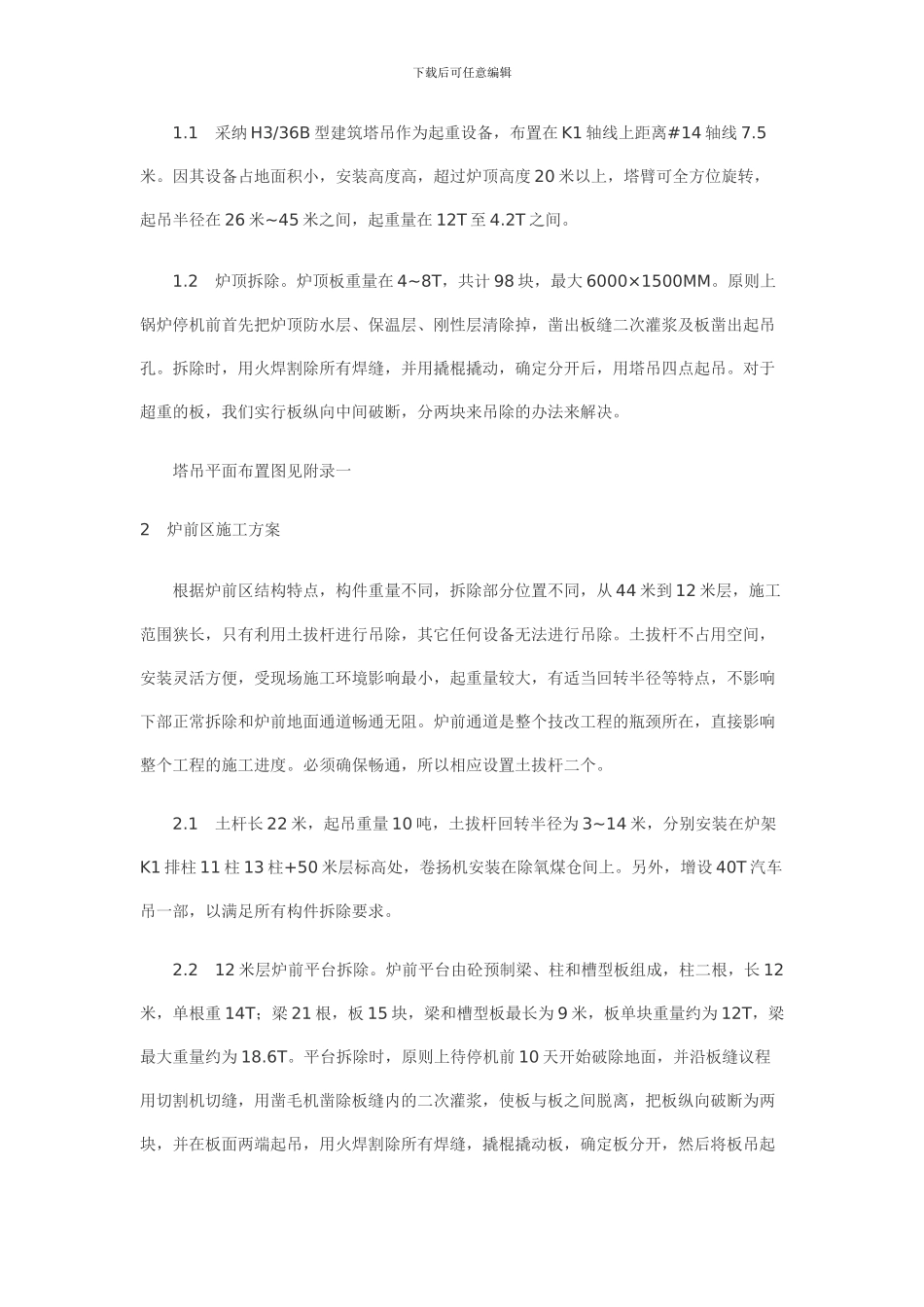

1 采纳 H3/36B 型建筑塔吊作为起重设备,布置在 K1 轴线上距离#14 轴线 7

因其设备占地面积小,安装高度高,超过炉顶高度 20 米以上,塔臂可全方位旋转,起吊半径在 26 米~4
