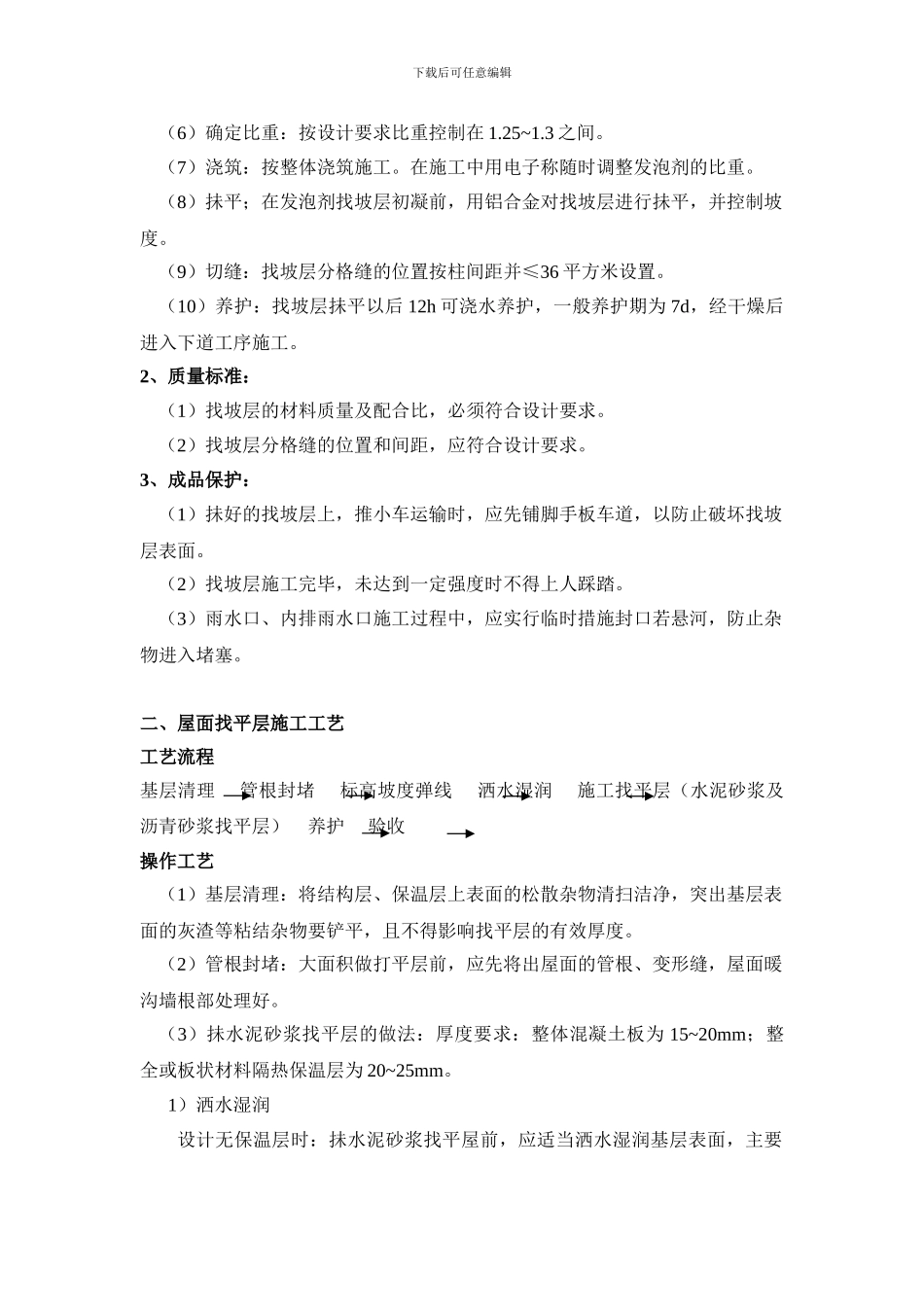

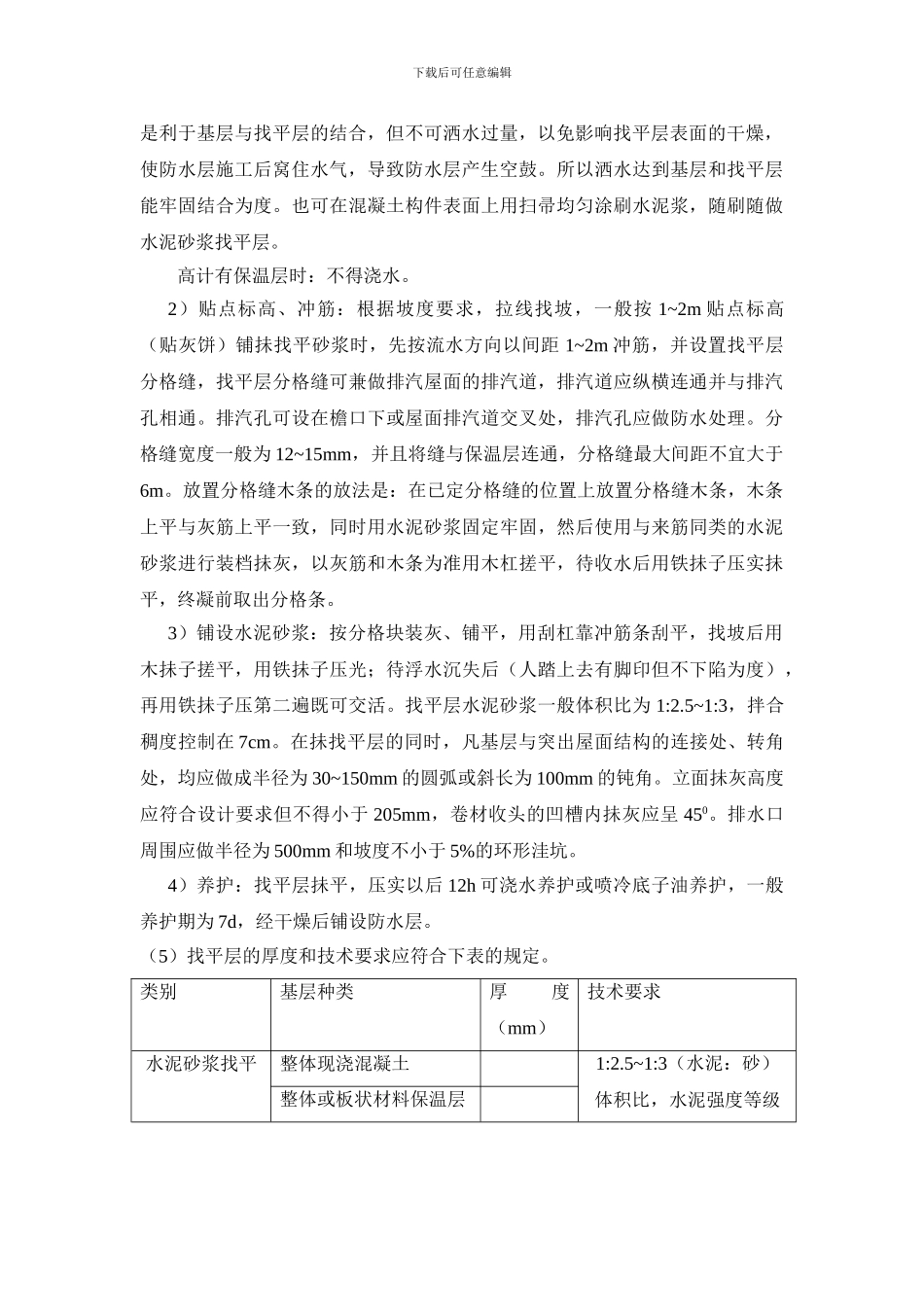

下载后可任意编辑节能施工方案工程概况**综合用房工程位于**开发区,西临**,北临**公路(**道),由浙江烟草**分公司开发筹建、**市规划建筑设计讨论院设计和地质勘察、浙江**建设工程管理有限公司监理、由我**建设集团有限公司负责施工。整个工程为地面以上一幢 23 层办公主楼和三层裙房及一层地下室相结合而成。节能做法屋面:钢筋混凝土基层+最薄处 30 厚 2%坡度 GRC 发泡材料找坡层+20 厚水泥砂浆找平层+JS 防水涂料(厚≥1.5)+三元乙丙合成高分子防水卷材(厚≥1.2)+20 厚 PUR 聚氨酯保温隔热层+DJ-Z 水泥砂浆增强剂+20 厚水泥砂浆找平层。四层及四层以下外墙保温:防水抗裂砂浆+胶粉聚苯颗粒保温浆料+粘土多孔砖+水泥砂浆。四层以上采纳蒸压砂加气混凝土砌块自保温。设计节能屋 面 采 纳 1185mm×585mm×20mmPUR·S-L 聚 氨 酯 保 温 板 , 导 热 系 数0.024W(m,k)。四层及四层以下采纳 JCTA-920 聚苯颗粒无机保温砂浆,导热系数 0.060W(m,k)。施工工艺一、GRC 找坡层施工工艺(1)基层清理:将结构层上表面的松散杂物清扫洁净,突出基层表面的灰渣等粘结杂物要铲平,且不得影响找坡层的有效厚度。(2)管根封堵:大面积做找坡层前,应先将出屋面的管根、变形缝,屋面暖沟墙根部处理好。(3)适当洒水湿润基层表面,主要是利于基层与找坡层的结合,但不可洒水过量,以免影响找坡层表面的干燥,使防水层施工后窝住水气,导致防水层产生空鼓。(4)弹线找坡:按高计坡度及流水方向,找出层面坡度走向,确定找坡层的厚度范围,并在外围女儿墙上弹出墨线。(5)贴点标高:根据坡度要求,拉线找坡,一般按 2-3m 贴点标高(贴灰饼)。下载后可任意编辑(6)确定比重:按设计要求比重控制在 1.25~1.3 之间。(7)浇筑:按整体浇筑施工。在施工中用电子称随时调整发泡剂的比重。(8)抺平;在发泡剂找坡层初凝前,用铝合金对找坡层进行抺平,并控制坡度。(9)切缝:找坡层分格缝的位置按柱间距并≤36 平方米设置。(10)养护:找坡层抺平以后 12h 可浇水养护,一般养护期为 7d,经干燥后进入下道工序施工。2、质量标准:(1)找坡层的材料质量及配合比,必须符合设计要求。(2)找坡层分格缝的位置和间距,应符合设计要求。3、成品保护:(1)抺好的找坡层上,推小车运输时,应先铺脚手板车道,以防止破坏找坡层表面。(2)找坡层施工完毕,未达到一定强度时不得上人踩踏。(3)雨水口、内排雨水口施工...
