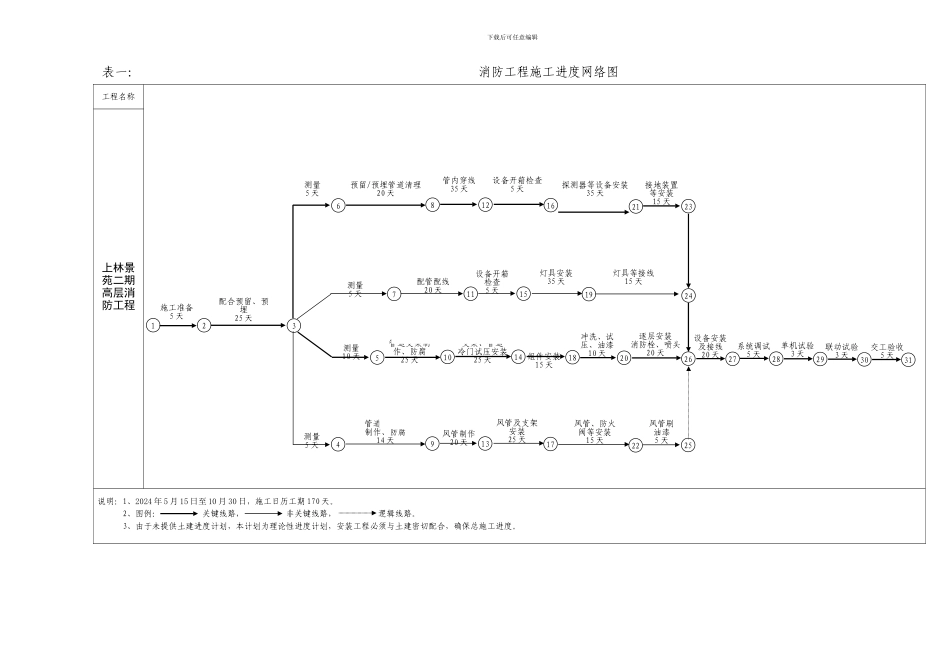

施工准备5 天配合预留、预埋25 天测量5 天预留/预埋管道清理20 天管内穿线35 天设备开箱检查5 天探测器等设备安装35 天接地装置等安装15 天测量5 天管道支吊架制作、防腐14 天风管制作20 天风管及支架安装25 天风管、防火阀等安装15 天风管刷油漆5 天测量10 天管道支架制作、防腐25 天支架、管道冷门试压安装25 天测量5 天配管配线20 天设备开箱检查5 天灯具安装35 天灯具等接线15 天组件安装15 天冲洗、试压、油漆10 天逐层安装消防栓、喷头20 天设备安装及接线20 天系统调试5 天单机试验3 天联动试验3 天交工验收5 天下载后可任意编辑表一: 消防工程施工进度网络图工程名称上林景苑二期高层消防工程 说明:1、2024 年 5 月 15 日至 10 月 30 日,施工日历工期 170 天。 2、图例: 关键线路, 非关键线路, 逻辑线路。 3、由于未提供土建进度计划,本计划为理论性进度计划,安装工程必须与土建密切配合,确保总施工进度。12368121621234913172225510141820267111519242728293031下载后可任意编辑消防工程施工进度计划横道图分项名称劳动量(工日)人数班制天数施工进度/天 (2024 年-2024 年)15101520253035404550556065707580859095 100 105 110 115 120 125 130 135 140 145 150 155 160 165 170 175 180 185 190 195 200施工准备25515配合预埋、预留2106135消防给水系统测量202110管道支吊架制作、防腐502125支架、管道、阀门安装试压25010125报警阀组等其它组件安装604115冲洗、试压、油漆606110逐层安装消防栓、喷头1204130火灾自动报警系统测量30615预留/预埋管道清理1206120管内穿线702135设备开箱检查15315探测器、模块等安装702135接地装置等安装604115防排烟系统测量5115风管支吊架制作、防腐453115风管制作603120风管及支架安装1004125风口及防火阀等组件安装453115风管刷油漆20415应急照明系统测量20415配管配线804120设备开箱检查30615灯具安装1053135灯具等接线453115设备安装及接线603120系统调试303110单机试验5115联动试验5115下载后可任意编辑验收、交工10215
