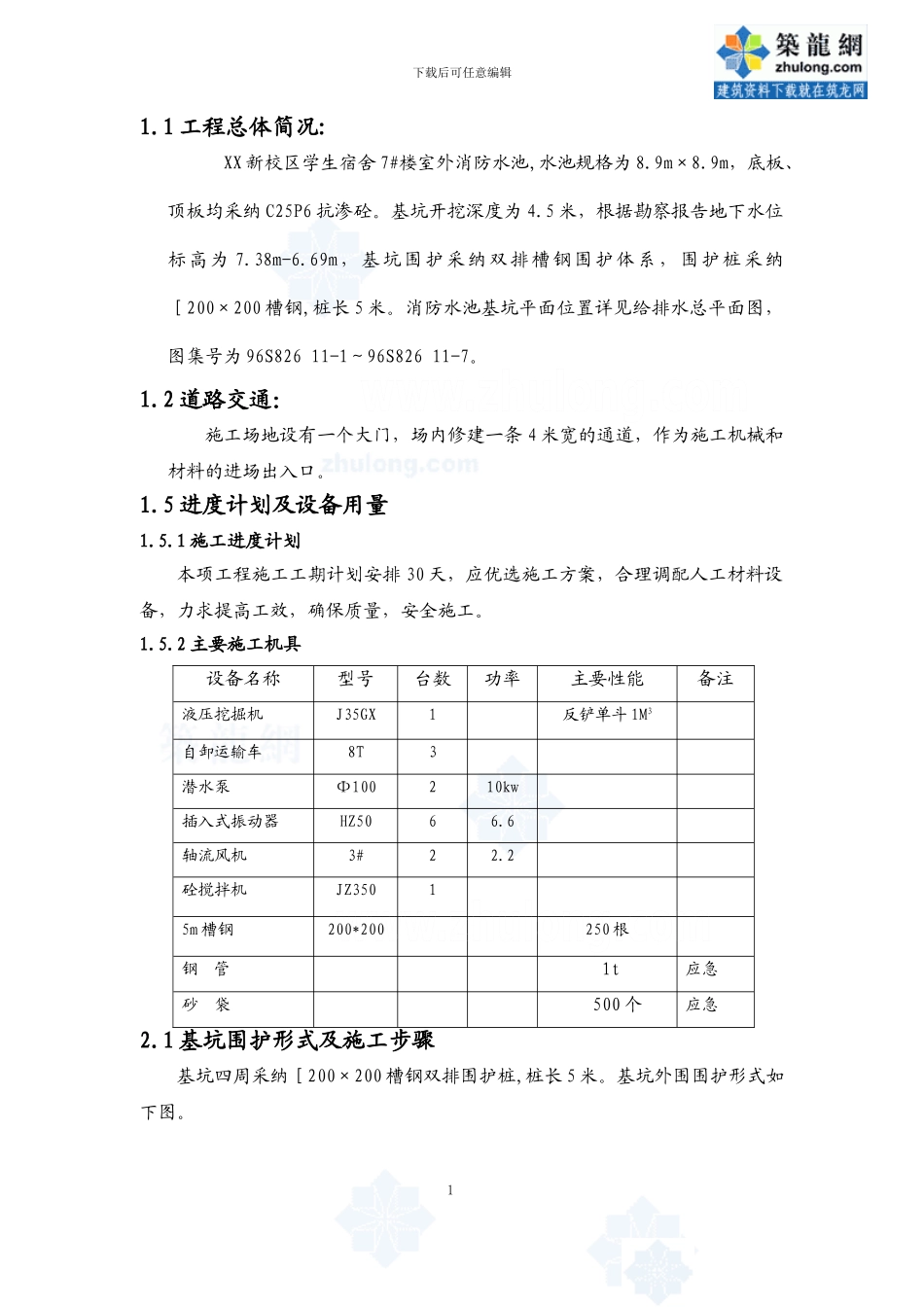

下载后可任意编辑1
1 工程总体简况:XX 新校区学生宿舍 7#楼室外消防水池,水池规格为 8
9m,底板、顶板均采纳 C25P6 抗渗砼
基坑开挖深度为 4
5 米,根据勘察报告地下水位标高为 7
69m,基坑围护采纳双排槽钢围护体系,围护桩采纳[200×200 槽钢,桩长 5 米
消防水池基坑平面位置详见给排水总平面图,图集号为 96S826 11-1~96S826 11-7
2 道路交通:施工场地设有一个大门,场内修建一条 4 米宽的通道,作为施工机械和材料的进场出入口
5 进度计划及设备用量1
1 施工进度计划本项工程施工工期计划安排 30 天,应优选施工方案,合理调配人工材料设备,力求提高工效,确保质量,安全施工
2 主要施工机具设备名称型号台数功率主要性能备注液压挖掘机J35GX1反铲单斗 1M3自卸运输车8T3潜水泵Φ100210kw插入式振动器HZ5066
6轴流风机3#22
2砼搅拌机JZ35015m 槽钢200*200250 根钢 管 1t应急砂 袋 500 个应急2
1 基坑围护形式及施工步骤基坑四周采纳[200×200 槽钢双排围护桩,桩长 5 米

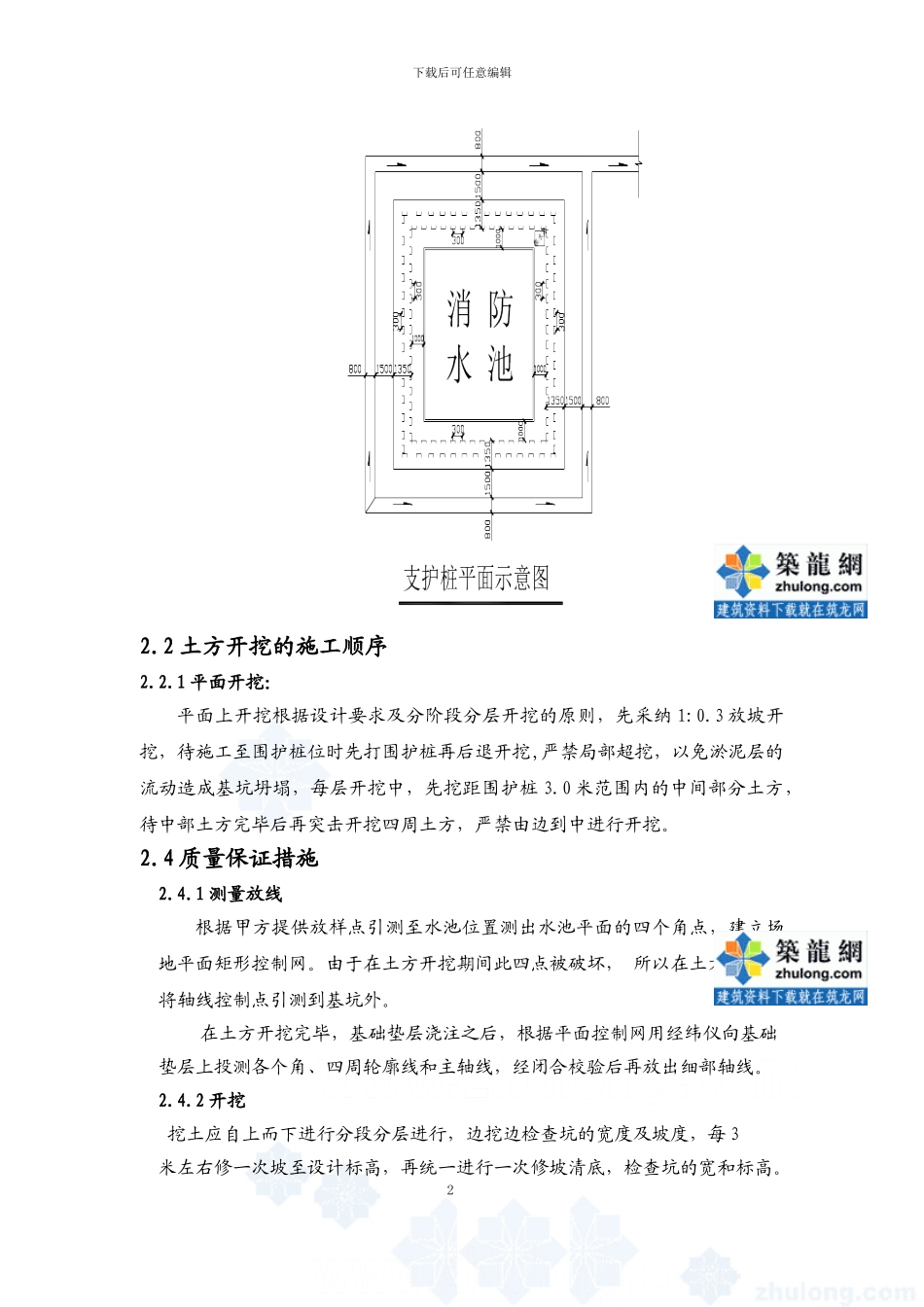

基坑外围围护形式如下图
1 下载后可任意编辑2
2 土方开挖的施工顺序2
1 平面开挖:平面上开挖根据设计要求及分阶段分层开挖的原则,先采纳 1:0
3 放坡开挖,待施工至围护桩位时先打围护桩再后退开挖,严禁局部超挖,以免淤泥层的流动造成基坑坍塌,每层开挖中,先挖距围护桩 3
0 米范围内的中间部分土方,待中部土方完毕后再突击开挖四周土方,严禁由边到中进行开挖
4 质量保证措施2
1 测量放线根据甲方提供放样点引测至水池位置测出水池平面的四个角点,建立场地平面矩形控制网
由于在土方开挖期间此四点被破坏, 所以在土方开挖前将轴线控制点引测到基坑外
