下载后可任意编辑涞水西环污水管道施工方案涞水县西环污水管道工程;管道全长 1939
98m,包括:土方开挖、级配石垫层、污水管道安装、土方回填、检查井砌筑等工程内容,计划工期 2024 年 10 月 1 日-2024 年 1 月 31 日
污水管道施工工艺流程测量放线→沟槽挖土和支护→管道基础施工→铺设管道→砖砌检查井→勾缝→沟槽回填一.测量放线1、测量放线根据设计图纸,测设管道中心线,各预留横穿和井中心位置,设立中心桩

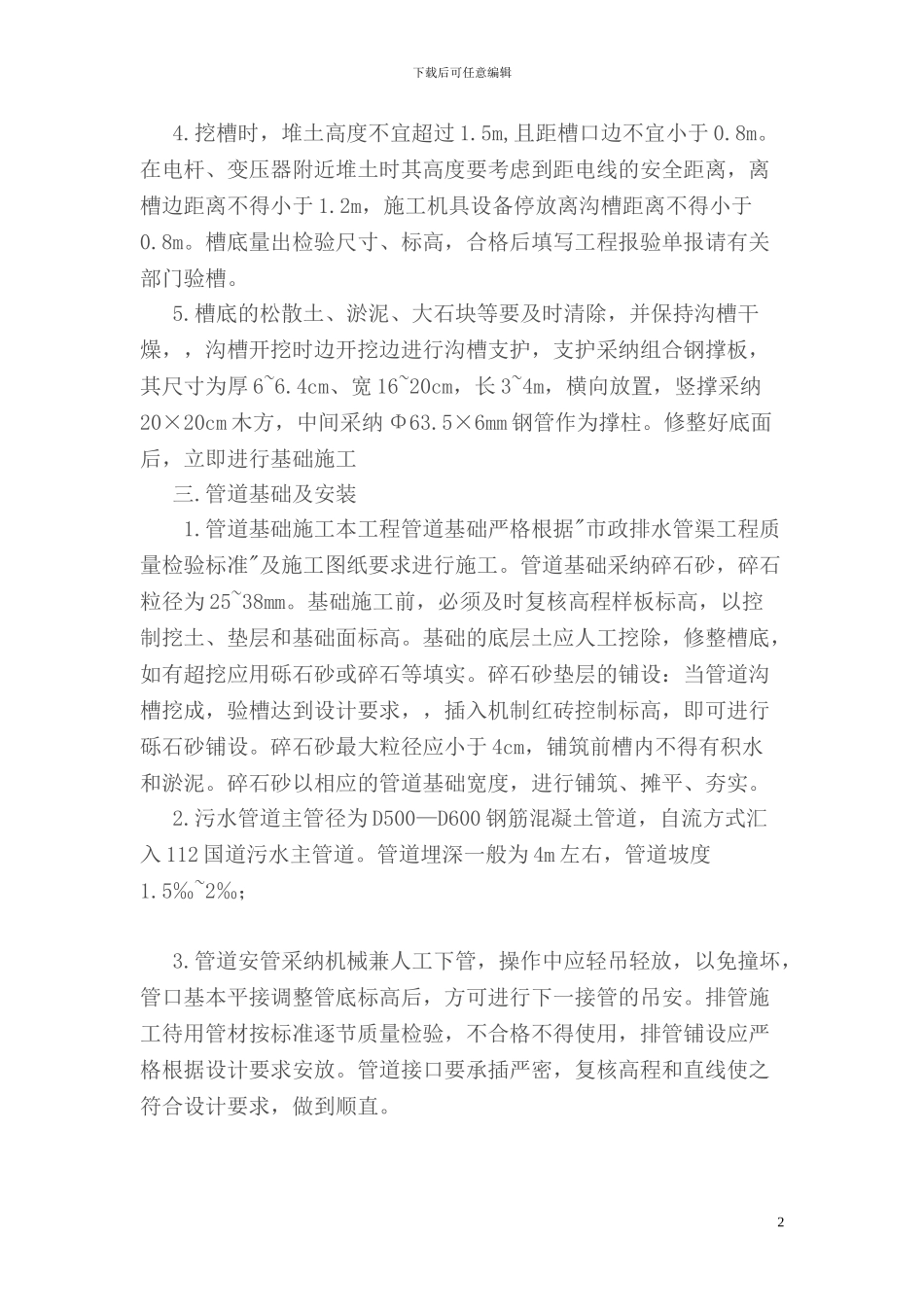

管道中心线和井中心位置须经甲方或监理复核
测量放样根据建设单位提供的导线点、水准点,根据施工管道直径大小,按规定的沟槽宽度定出边线,开挖前用白灰划线来控制,3
在沟槽检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以备校核
计算出沟槽开挖深度
沟槽开挖具体施工前,对准备施工的施工段的地下现有管线进行调查,必要时开挖样洞,以摸清其管线位置和深度,对防碍施工的有关管线与相关部门协商并将结果抄报监理和业主,对需要保护的设施,制定保护措施报请有关部门批准后实施
沟槽开挖采纳以机械开挖为主,人工开挖为辅
沟槽开挖将采纳双坡式放坡,坡度按 1:0
33,挖土机挖至离设计标高 20cm-15cm 时,采纳人工清底
如遇基底土质不良及时上报监理、甲方,按图纸要求进行基底处理
开挖后,及时做好排水工作,保证槽底土壤不受水浸泡,严格控制高程,严禁超挖
支管的施工,根据实际情况,主管施工至哪里,支管随即施工,施工过程中要注意对其他管线的保护,以防造成不必要的损失
1下载后可任意编辑4
挖槽时,堆土高度不宜超过 1
5m,且距槽口边不宜小于 0
在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于 1
2m,施工机具设备停放离沟槽距离不得小于0
槽底量出检验尺寸、标高,合格后填写工程报验单报请有关部门验槽
