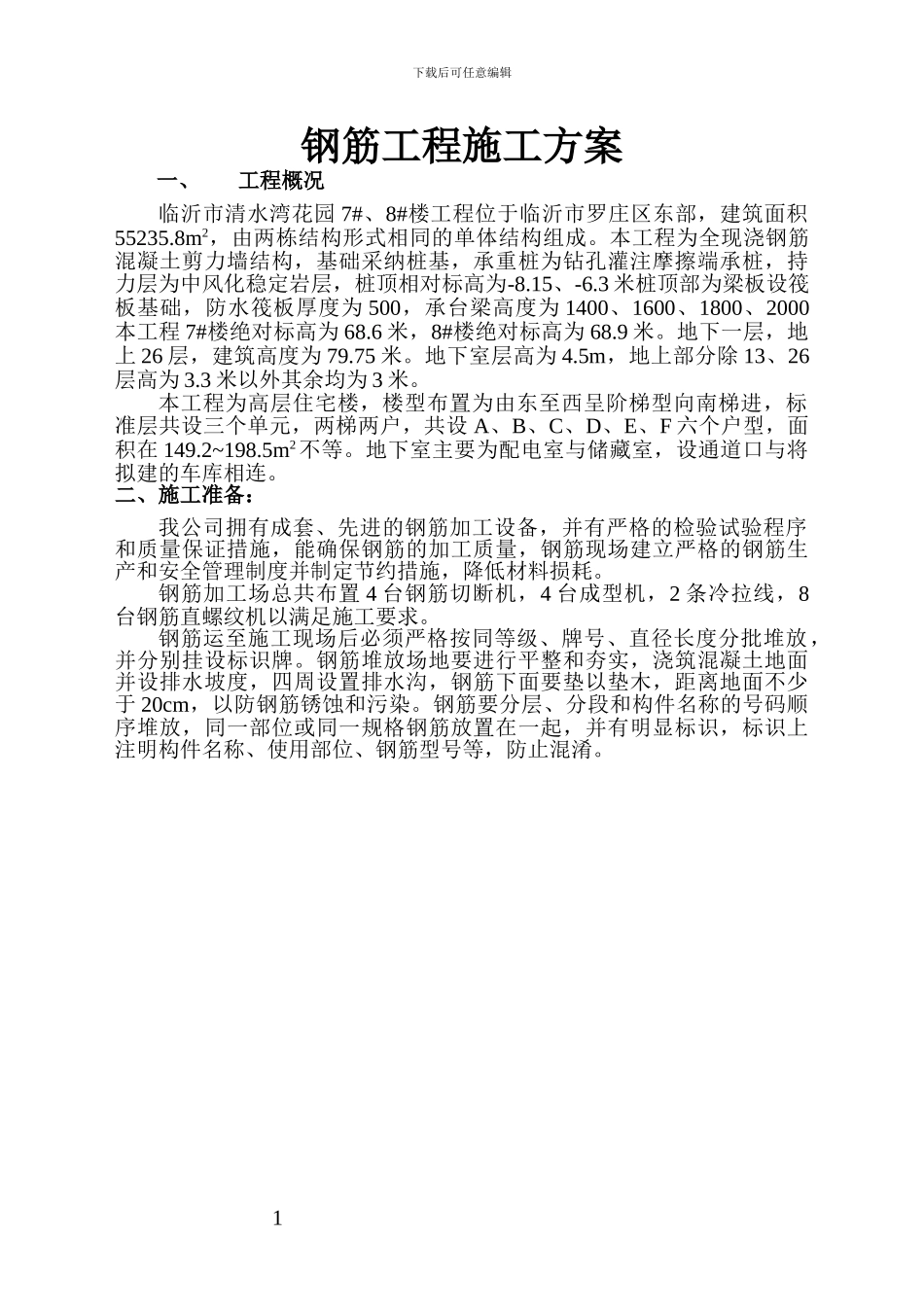

下载后可任意编辑钢筋工程施工方案一、工程概况临沂市清水湾花园 7#、8#楼工程位于临沂市罗庄区东部,建筑面积55235.8m2,由两栋结构形式相同的单体结构组成。本工程为全现浇钢筋混凝土剪力墙结构,基础采纳桩基,承重桩为钻孔灌注摩擦端承桩,持力层为中风化稳定岩层,桩顶相对标高为-8.15、-6.3 米桩顶部为梁板设筏板基础,防水筏板厚度为 500,承台梁高度为 1400、1600、1800、2000本工程 7#楼绝对标高为 68.6 米,8#楼绝对标高为 68.9 米。地下一层,地上 26 层,建筑高度为 79.75 米。地下室层高为 4.5m,地上部分除 13、26层高为 3.3 米以外其余均为 3 米。本工程为高层住宅楼,楼型布置为由东至西呈阶梯型向南梯进,标准层共设三个单元,两梯两户,共设 A、B、C、D、E、F 六个户型,面积在 149.2~198.5m2不等。地下室主要为配电室与储藏室,设通道口与将拟建的车库相连。二、施工准备: 我公司拥有成套、先进的钢筋加工设备,并有严格的检验试验程序和质量保证措施,能确保钢筋的加工质量,钢筋现场建立严格的钢筋生产和安全管理制度并制定节约措施,降低材料损耗。钢筋加工场总共布置 4 台钢筋切断机,4 台成型机,2 条冷拉线,8台钢筋直螺纹机以满足施工要求。钢筋运至施工现场后必须严格按同等级、牌号、直径长度分批堆放,并分别挂设标识牌。钢筋堆放场地要进行平整和夯实,浇筑混凝土地面并设排水坡度,四周设置排水沟,钢筋下面要垫以垫木,距离地面不少于 20cm,以防钢筋锈蚀和污染。钢筋要分层、分段和构件名称的号码顺序堆放,同一部位或同一规格钢筋放置在一起,并有明显标识,标识上注明构件名称、使用部位、钢筋型号等,防止混淆。 1下载后可任意编辑三、钢筋原材进场流程控制图四、钢筋加工钢筋加工前配筋人员要熟悉图纸,思路要清楚,并给加工人员作明确交底。成品钢筋挂牌上的内容必须根据具体使用部位,分型号、规格分别绑扎,钢筋进场时应根据配筋单逐根进行核查。五、钢筋连接本工程钢筋连接采纳机械连接与搭接绑扎两种方式。暗柱钢筋及直径 d≥22mm 时,采纳等强直螺纹连接;其它采纳搭接绑扎连接。根据我公司多年、多类型工程施工经验,我公司拟采纳等强度直螺纹连接新技术,与其它连接方式相比具有如下优点:直径稍大的钢筋,焊接或锥螺纹连接质量难以保证,套筒挤压连接太贵,施工也不是很方便,且速度慢,选择等强度直螺纹连接具有如下优点:此项技术已经通过建设部鉴定,该技术在国...
