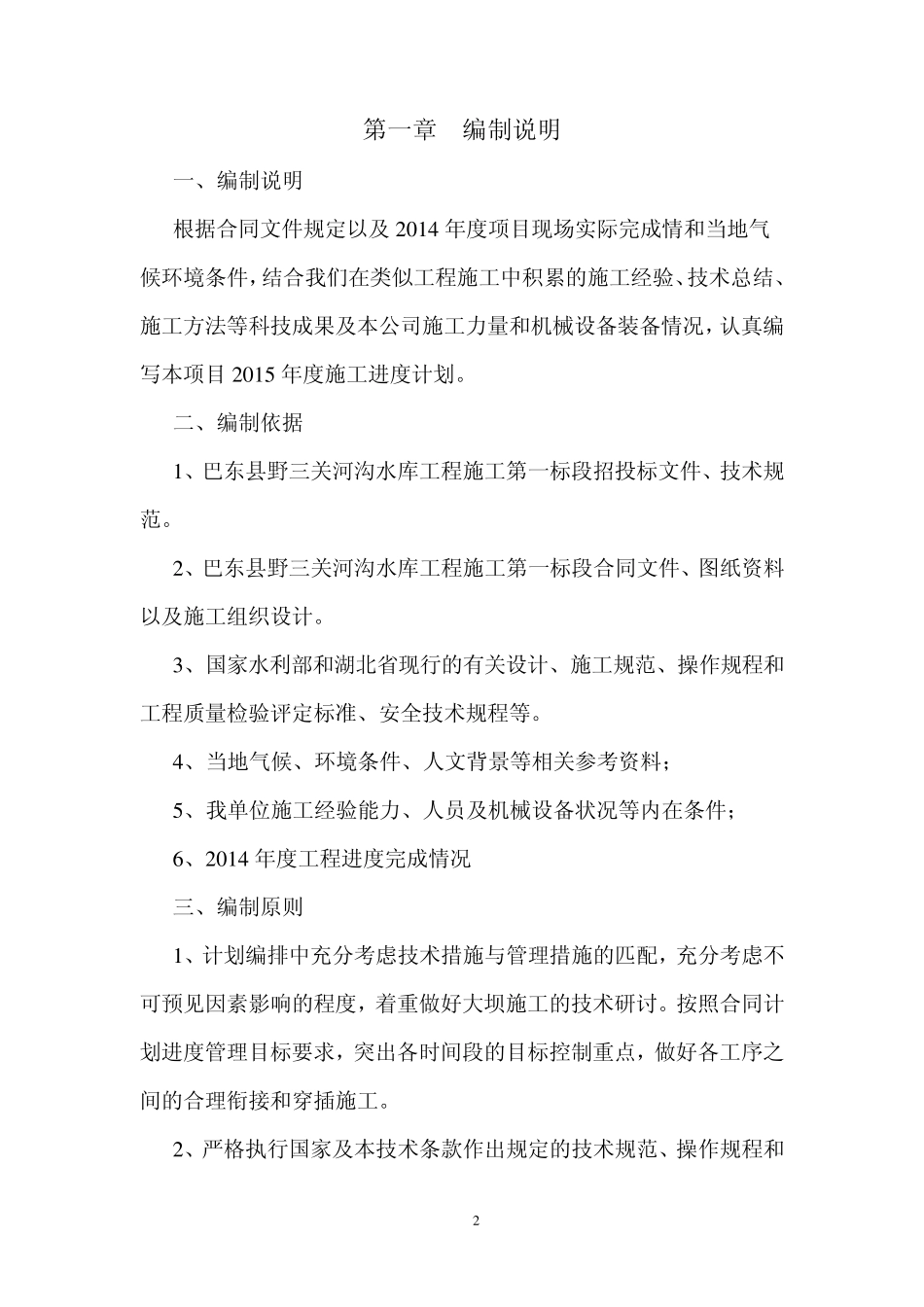

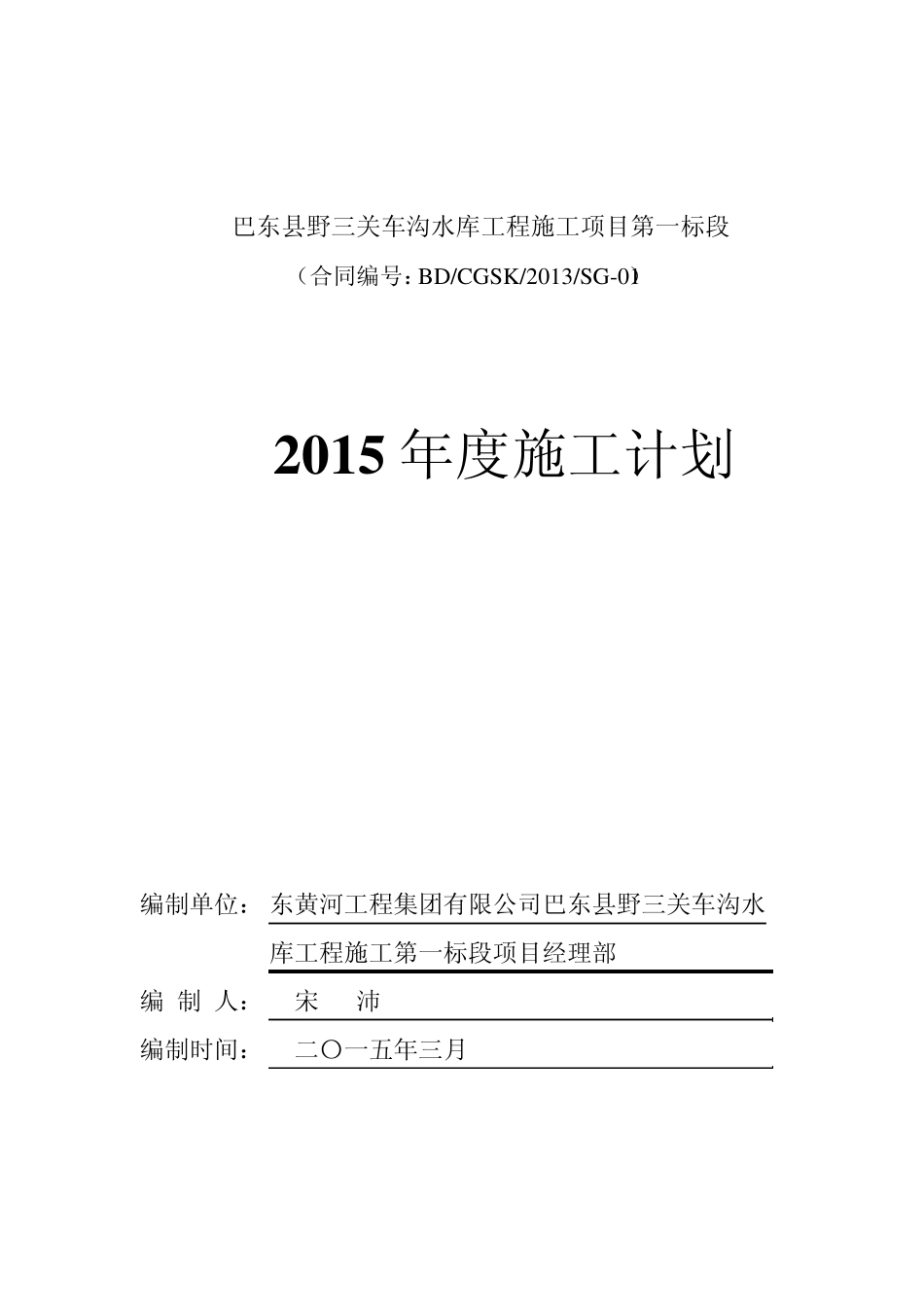

巴东县野三关车沟水库工程施工项目第一标段 (合同编号:BD/CGSK/2013/SG-01) 2 0 1 5 年度施工计划 编制单位: 东黄河工程集团有限公司巴东县野三关车沟水库工程施工第一标段项目经理部 编 制 人: 宋 沛 编制时间: 二〇一五年三月 1 目 录 2 第一章 编制说明 一、编制说明 根据合同文件规定以及 2 0 1 4 年度项目现场实际完成情和当地气候环境条件,结合我们在类似工程施工中积累的施工经验、技术总结、施工方法等科技成果及本公司施工力量和机械设备装备情况,认真编写本项目 2 0 1 5 年度施工进度计划
二、编制依据 1 、巴东县野三关河沟水库工程施工第一标段招投标文件、技术规范
2 、巴东县野三关河沟水库工程施工第一标段合同文件、图纸资料以及施工组织设计
3 、国家水利部和湖北省现行的有关设计、施工规范、操作规程和工程质量检验评定标准、安全技术规程等
4 、当地气候、环境条件、人文背景等相关参考资料; 5 、我单位施工经验能力、人员及机械设备状况等内在条件; 6 、2 0 1 4 年度工程进度完成情况 三、编制原则 1 、计划编排中充分考虑技术措施与管理措施的匹配,充分考虑不可预见因素影响的程度,着重做好大坝施工的技术研讨
按照合同计划进度管理目标要求,突出各时间段的目标控制重点,做好各工序之间的合理衔接和穿插施工
2 、严格执行国家及本技术条款作出规定的技术规范、操作规程和 3 质量检验评定标准
3 、严格执行国家及湖北省法令、法规、政策、办法和制度
4 、严格遵循巴东县野三关河沟水库工程施工第一标段招投标文件规定的内容
5 、确保按合同文件对施工进度的具体要求: 5
1 、施工进度计划满足工期要求,并充分考虑气候、环境对施工的影响
2 、施工方案优化,工艺先进合理,措施切实可行,保工期、保质量、保安全、提高环保意识
