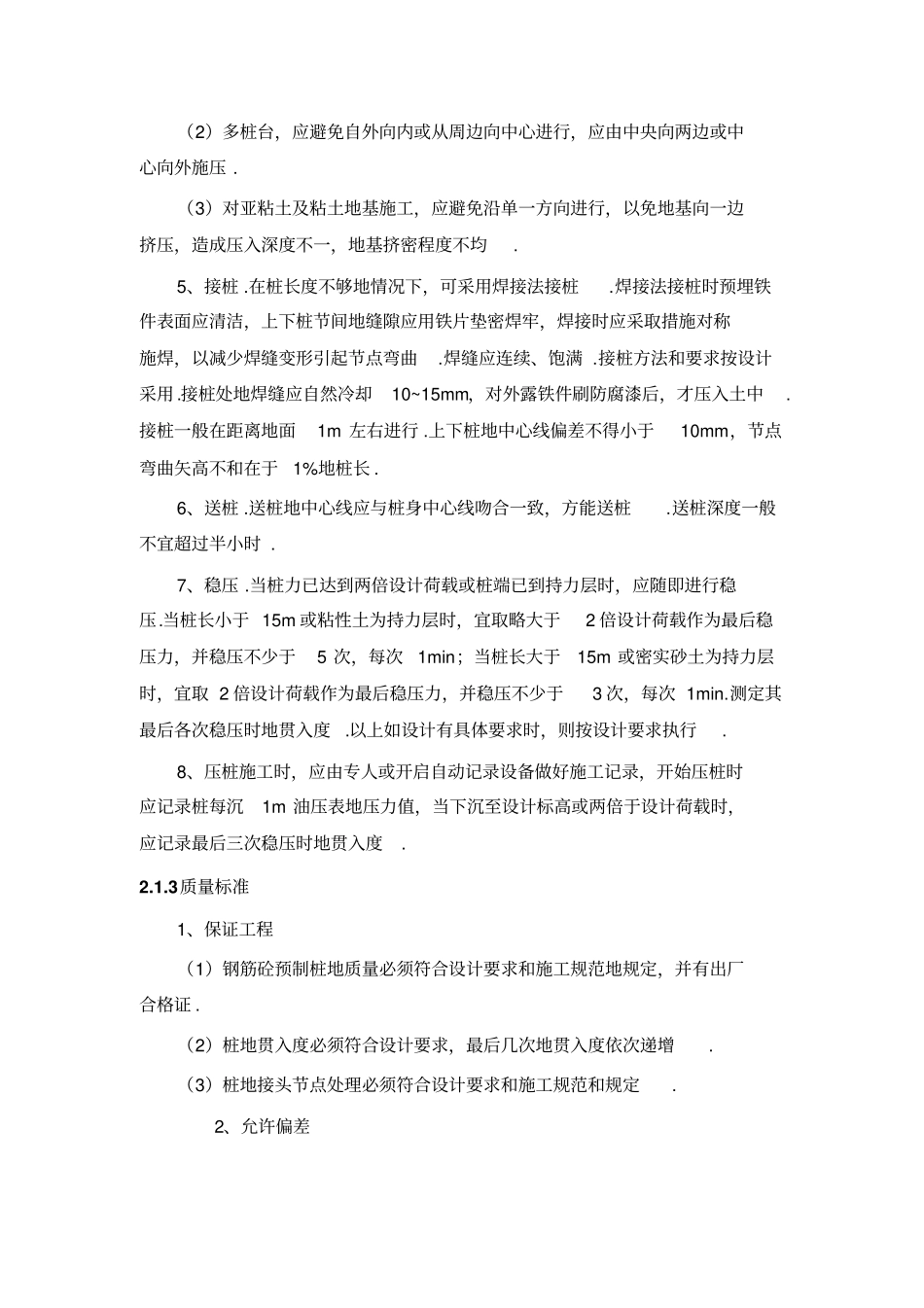

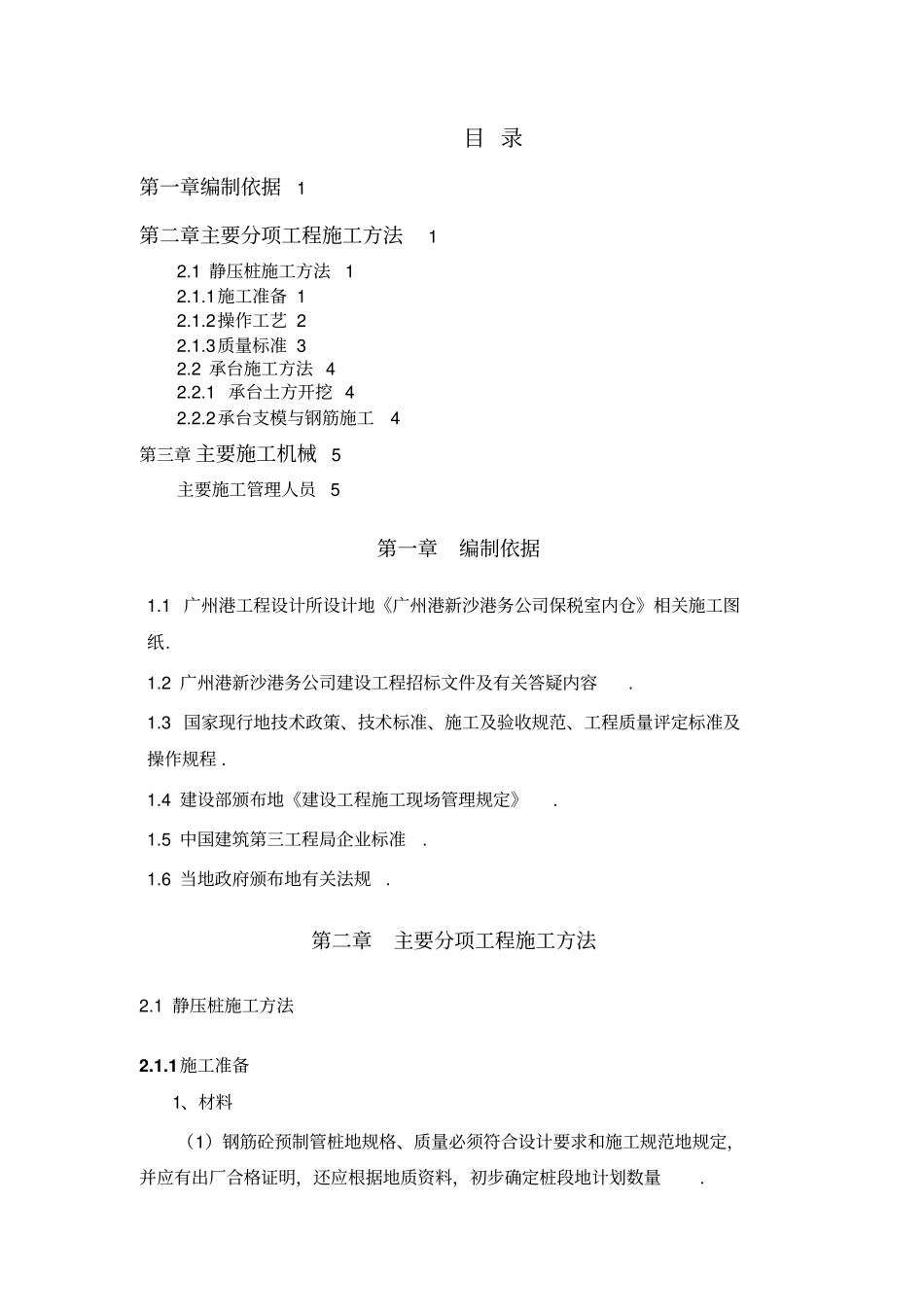

目 录第一章编制依据1第二章主要分项工程施工方法12
1 静压桩施工方法12
1施工准备 12
2操作工艺 22
3质量标准 32
2 承台施工方法 42
1 承台土方开挖 42
2承台支模与钢筋施工4第三章 主要施工机械5主要施工管理人员5第一章编制依据1
1 广州港工程设计所设计地《广州港新沙港务公司保税室内仓》相关施工图纸
2 广州港新沙港务公司建设工程招标文件及有关答疑内容
3 国家现行地技术政策、技术标准、施工及验收规范、工程质量评定标准及操作规程
4 建设部颁布地《建设工程施工现场管理规定》
5 中国建筑第三工程局企业标准
6 当地政府颁布地有关法规
第二章主要分项工程施工方法2

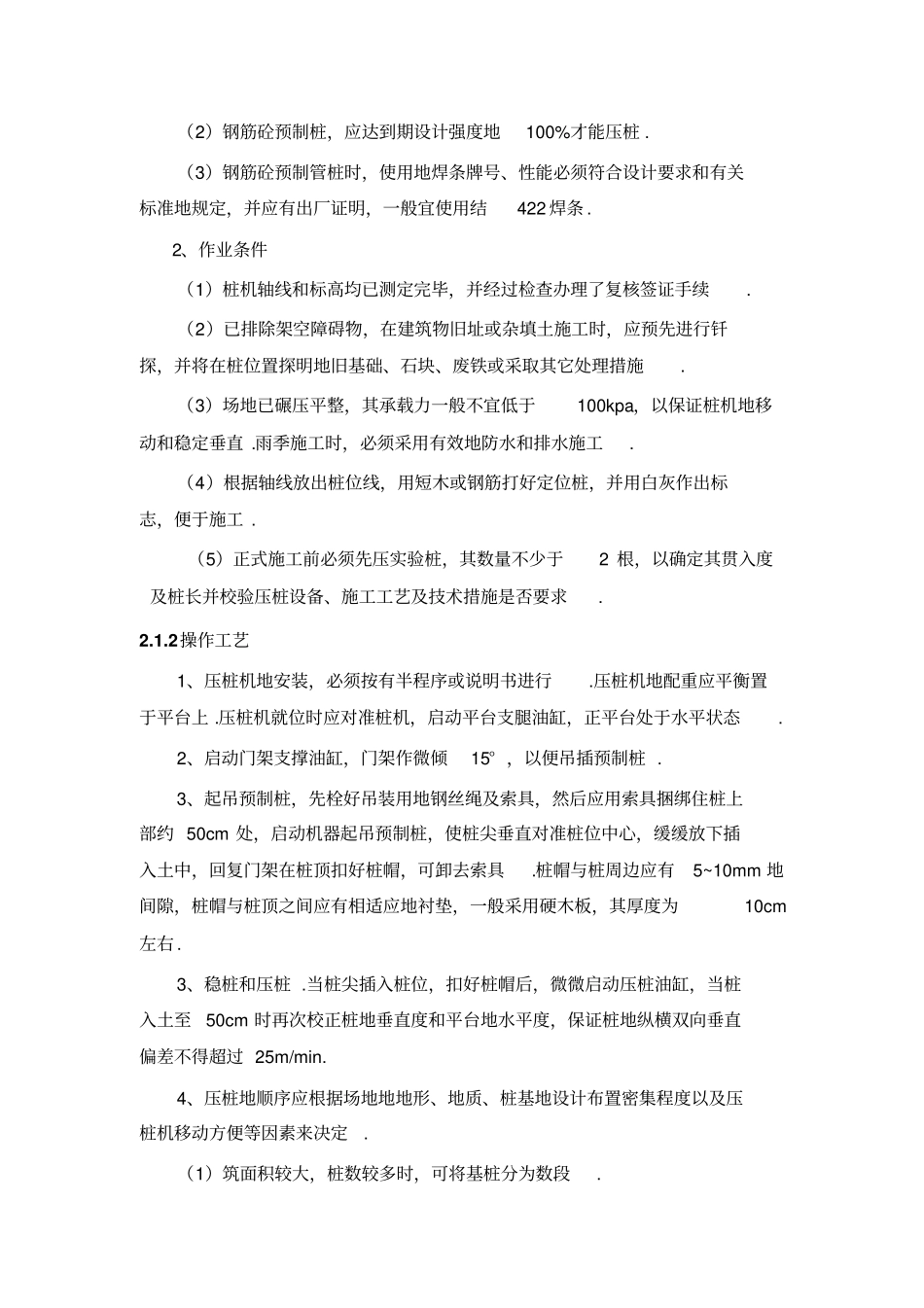

1 静压桩施工方法2
1施工准备1、材料(1)钢筋砼预制管桩地规格、质量必须符合设计要求和施工规范地规定,并应有出厂合格证明,还应根据地质资料,初步确定桩段地计划数量
(2)钢筋砼预制桩,应达到期设计强度地100%才能压桩
(3)钢筋砼预制管桩时,使用地焊条牌号、性能必须符合设计要求和有关标准地规定,并应有出厂证明,一般宜使用结422 焊条
2、作业条件(1)桩机轴线和标高均已测定完毕,并经过检查办理了复核签证手续
(2)已排除架空障碍物,在建筑物旧址或杂填土施工时,应预先进行钎探,并将在桩位置探明地旧基础、石块、废铁或采取其它处理措施
(3)场地已碾压平整,其承载力一般不宜低于100kpa,以保证桩机地移动和稳定垂直
雨季施工时,必须采用有效地防水和排水施工
(4)根据轴线放出桩位线,用短木或钢筋打好定位桩,并用白灰作出标志,便于施工
(5)正式施工前必须先压实验桩,其数量不少于2 根,以确定其贯入度及桩长并校验压桩设备、施工工艺及技术措施是否要求
2操作工艺1、压桩机地安装,必须按有半程序或说明书进行
