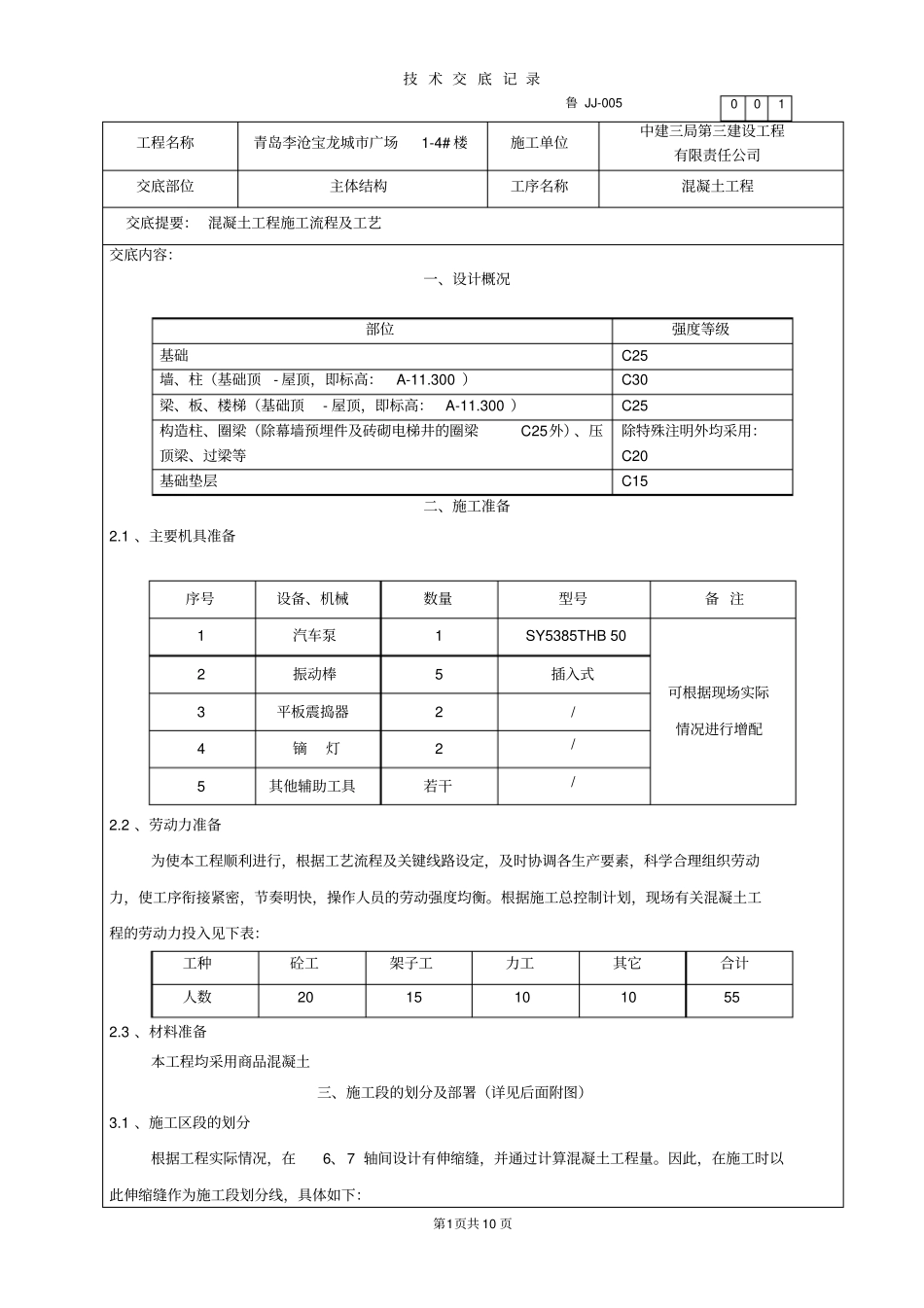

第1页共 10 页技 术 交 底 记 录鲁 JJ-005 工程名称青岛李沧宝龙城市广场1-4# 楼施工单位中建三局第三建设工程有限责任公司交底部位主体结构工序名称混凝土工程交底提要: 混凝土工程施工流程及工艺交底内容:一、设计概况部位强度等级基础C25墙、柱(基础顶- 屋顶,即标高:A-11
300 )C30梁、板、楼梯(基础顶- 屋顶,即标高:A-11
300 )C25构造柱、圈梁(除幕墙预埋件及砖砌电梯井的圈梁C25外)、压顶梁、过梁等除特殊注明外均采用:C20基础垫层C15二、施工准备2
1 、主要机具准备2
2 、劳动力准备为使本工程顺利进行,根据工艺流程及关键线路设定,及时协调各生产要素,科学合理组织劳动力,使工序衔接紧密,节奏明快,操作人员的劳动强度均衡
根据施工总控制计划,现场有关混凝土工程的劳动力投入见下表:工种砼工架子工力工其它合计人数20 15 10 10 55 2
3 、材料准备本工程均采用商品混凝土三、施工段的划分及部署(详见后面附图)3
1 、施工区段的划分根据工程实际情况,在6、7 轴间设计有伸缩缝,并通过计算混凝土工程量
因此,在施工时以此伸缩缝作为施工段划分线,具体如下:序号设备、机械数量型号备 注1 汽车泵1 SY5385THB 50 可根据现场实际情况进行增配2 振动棒5 插入式3 平板震捣器2 / 4 镝灯2 / 5 其他辅助工具若干/ 0 0 1 第2页共 10 页1)基础混凝土施工段划分及流水方向如下图,施工方向①→②;2)柱、楼板(含梁及楼梯)混凝土施工段划分及流水方向如下图所示,施工方向:①→②;3)屋面、女儿墙等混凝土施工段及流水方向如下图所示,施工方向①→②
2 、施工部署根据施工段的划分,结合现场实际情况,施工部署如下:1)施工程序:独立承台基础垫层施工→独立承台→地梁→柱子→梁板(楼梯)等地上结构
2)浇筑工具:本工
