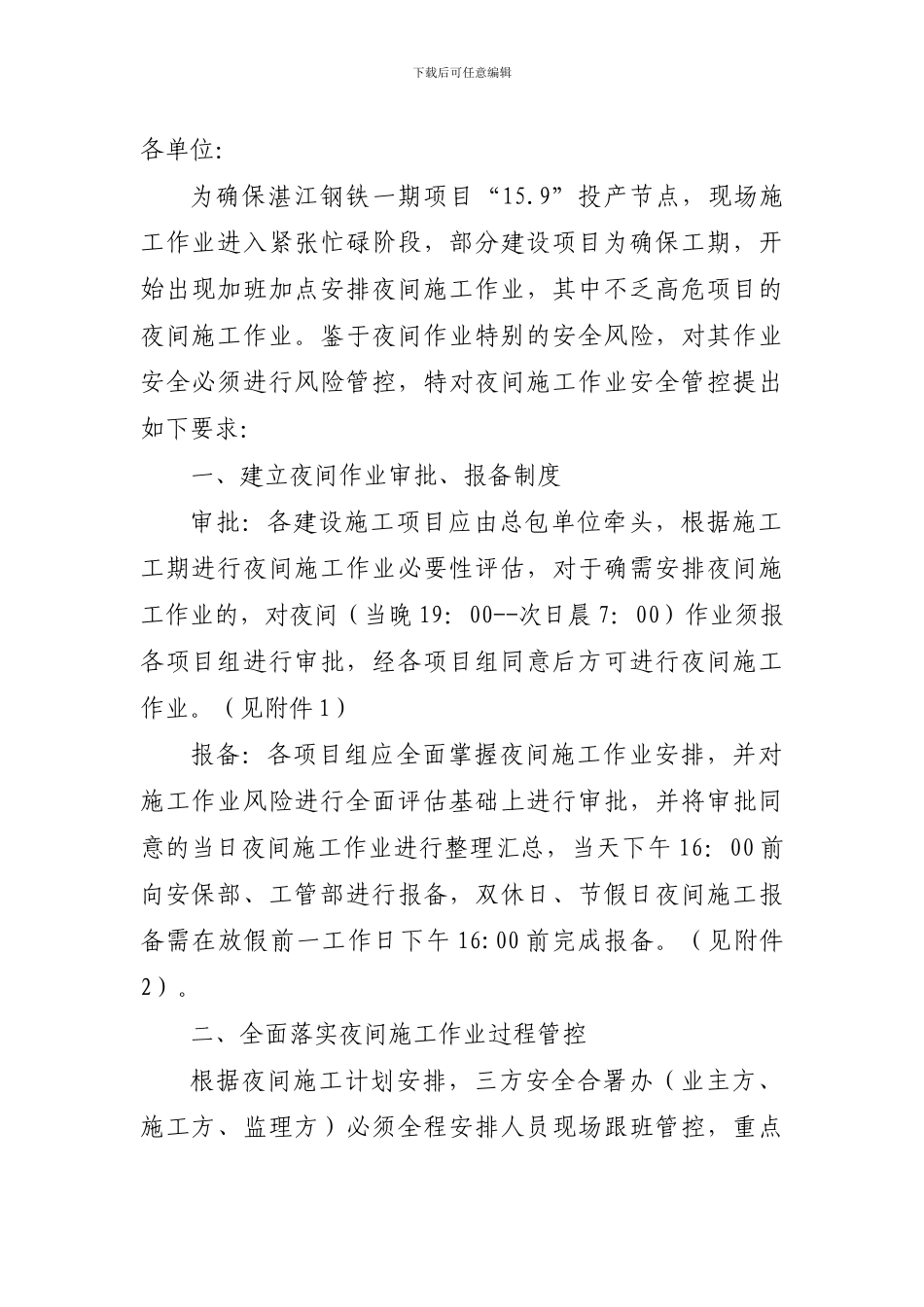

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】 宝钢湛江钢铁有限公司 湛江钢铁工程指挥部 安全保卫部 联络[2024]137 号 关于强化夜间施工作业安全管控的通知工作联络单工作联络单下载后可任意编辑各单位:为确保湛江钢铁一期项目“15.9”投产节点,现场施工作业进入紧张忙碌阶段,部分建设项目为确保工期,开始出现加班加点安排夜间施工作业,其中不乏高危项目的夜间施工作业。鉴于夜间作业特别的安全风险,对其作业安全必须进行风险管控,特对夜间施工作业安全管控提出如下要求:一、建立夜间作业审批、报备制度审批:各建设施工项目应由总包单位牵头,根据施工工期进行夜间施工作业必要性评估,对于确需安排夜间施工作业的,对夜间(当晚 19:00--次日晨 7:00)作业须报各项目组进行审批,经各项目组同意后方可进行夜间施工作业。(见附件 1)报备:各项目组应全面掌握夜间施工作业安排,并对施工作业风险进行全面评估基础上进行审批,并将审批同意的当日夜间施工作业进行整理汇总,当天下午 16:00 前向安保部、工管部进行报备,双休日、节假日夜间施工报备需在放假前一工作日下午 16:00 前完成报备。(见附件2)。二、全面落实夜间施工作业过程管控根据夜间施工计划安排,三方安全合署办(业主方、施工方、监理方)必须全程安排人员现场跟班管控,重点下载后可任意编辑对夜间施工标准化作业、安全措施落实、安全条件提供、施工力量安排、后勤保障等进行全过程检查、管控,及时发现并整改安全隐患,并做好跟班检查有关记录。三、强化夜间施工安全监督检查公司职能部门(安保部、工管部)成立由安全管理人员组成的夜间施工督查小组,根据夜间施工作业安排,针对性对各施工施工场地夜间作业的施工安全进行监督检查并将督查检查情况定期进行通报,并纳入对各项目组、施工单位、监理单位的评价、考核。(见附件 3)四、夜间施工作业特别管控要求1、各施工单位应合理安排施工作业计划,尽量避开夜间施工作业,原则上不得安排起重吊装、高空作业等危险性较大的施工作业,确实需要安排施工的,须在对危险源进行充分辨识的基础上系统制定、落实好各项安全管控措施。2、施工单位应明确专人负责,做好夜间作业前安全条件确认工作,重点检查现场照明、安全措施等是否满足夜间作业要求。3、各施工单位应做好夜间施工人员的合理安排,避开白天、夜间的连班疲劳...
